Yfirborðsfrágangur í Jöfursbási

Verkið felst í að ljúka yfirborðsfrágangi Jöfursbáss í Gufunesi. Fjölda nýrra bílastæða verður bætt við götuna ásamt gróðri.
Vegna byggingarframkvæmda við Jöfursbás 1-3 verður ekki hægt að klára yfirborðsfrágang við þann hluta götunnar fyrr en síðar.
Maí 2024 - Október 2026
Undirbúningur
Undirbúningur
Í framkvæmd
Í framkvæmd
Lokið
Lokið

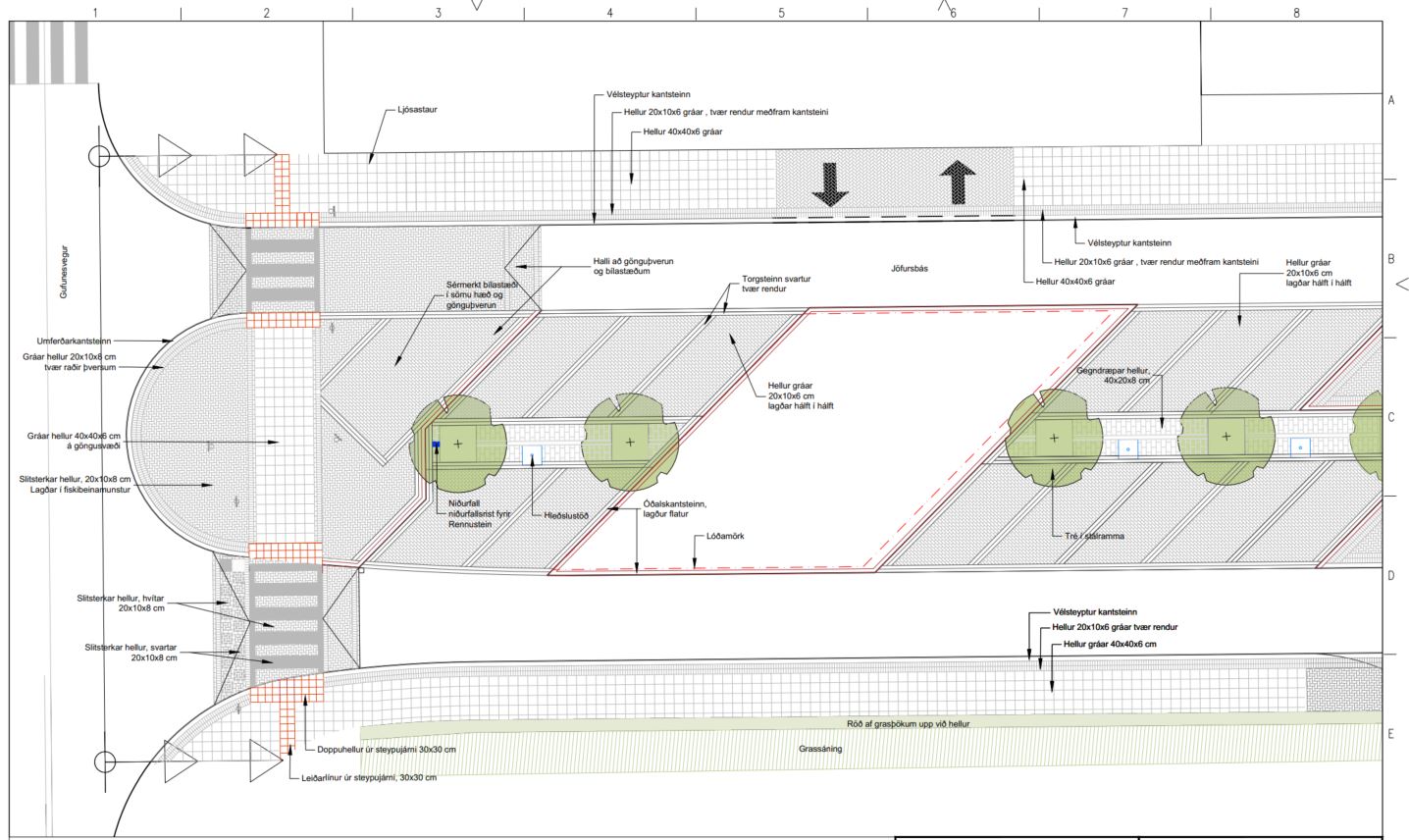

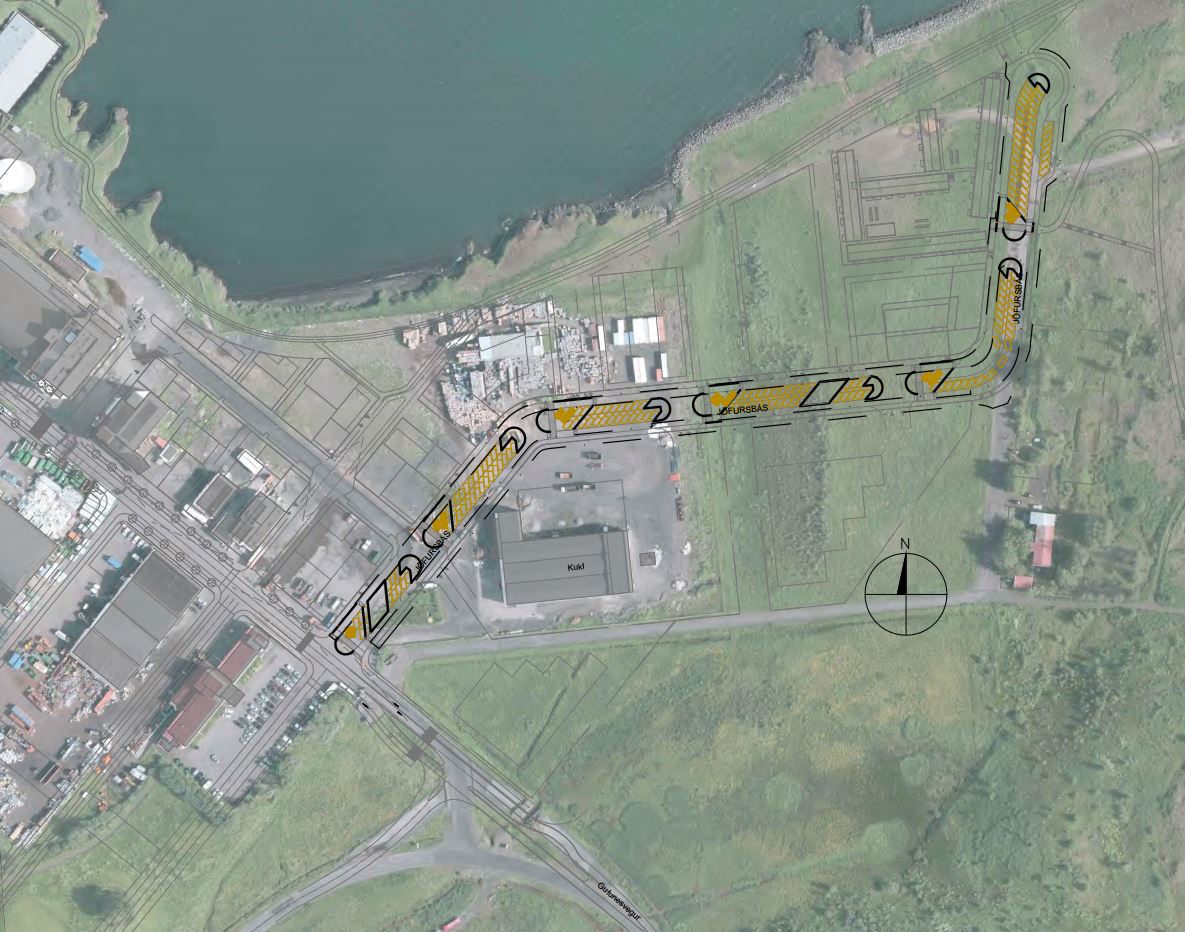

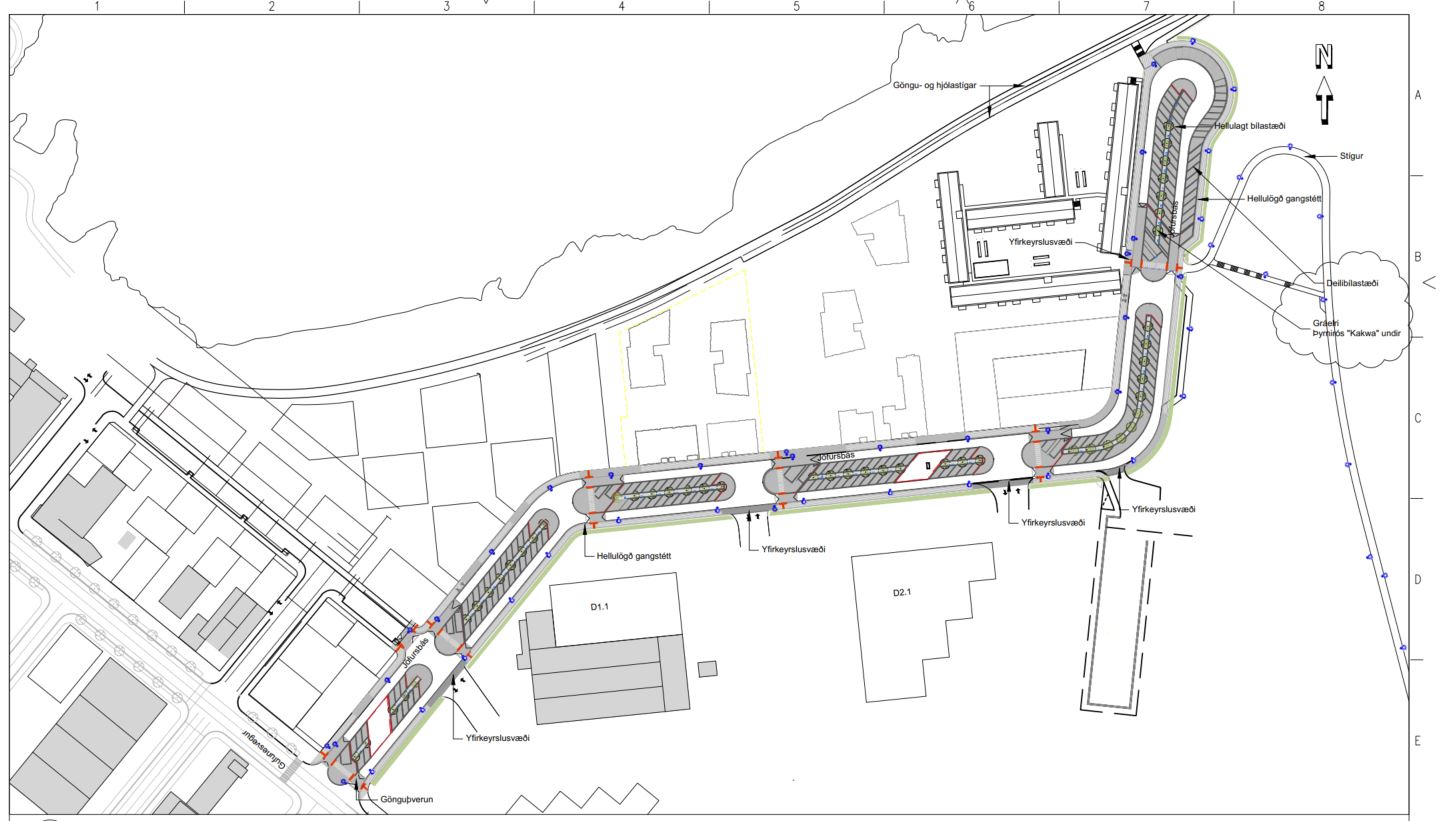

Myndir

Hvað verður gert?

Verkið felst í megindráttum í eftirfarandi:

  • Jöfnun á burðarlagi og tvö malbikslög á vestari akrein Jöfursbáss
  • Jöfnun á styrktarlagi gangstétta, hellulögn gangstéttar og gerð kantsteins
  • Efra malbikslag á eystri akrein Jöfursbáss og báðar akreinar innst í Jöfursbási
  • Jöfnun á burðarlagi og hellulögn í bílastæðum, yfirkeyrslusvæðum og upphækkuðum svæðum
  • Gerð ofanvatnsrásar og trjábeða í miðju bílastæðis
  • Uppgröftur/jarðvegsskipti og uppbygging undir bílastæði og gangstétt í útskoti innst í Jöfursbási
  • Umferðarmerki og yfirborðsmerkingar
  • Aðlögun Gufunesvegar að Jöfursbási.
  • Uppsetning niðurfalla og tengingar við stofnlögn
  • Ganga frá stopphanalokum og hækka spindla fyrir hitaveitu og vatnsveitu.
  • Lögn ídráttarröra, tengiskápa, jarðvírs og undirstöðusteina vegna rafhleðslustöðva
  • Borgarlýsing

Helstu magntölur verksins eru:

  • Burðar og styrktarlög: 1200 m³
  • Malbikun: 8100 m²
  • Hellu- og steinlagnir: 8000 m²
  • Kantsteinar: 800 m
  • Tré og stálrammar: 6 stk.
  • Umferðarmerki: 45 stk.
  • Jarðvírar: 1300 m
  • Jarðstrengir: 750 m
  • Ídráttarrör: 2500 m
  • Ljósastaurar: 23 stk.

Hvernig gengur?

Ágúst 2026

Í verkinu eru 34 stk. af stálrömmum sem ramma inn gróðurbeð í borgarlandi. Vegna bilunar í upptökubúnaði hjá ræktunarstöð barst einungis gróður í 18 gróðurbeð. Því var öllu plantað snemma í sumar. Vonast er til að gróður í restina af gróðurbeðunum berist á verkstað um 15. september. Og í framhaldi af því getur plöntun hafist.

Júlí 2026

Yfirborðsfrágangi og gatnagerð frá Jöfursbási 5-11 er lokið.

Framkvæmdum götu frá Jöfursbási 3 að Gufunesvegi var frestað vegna uppbyggingu innan lóða. Stefnt er að því að fara í framkvæmdir á þeim hluta í haust.

Október 2024

Framkvæmdir vegna bílastæða er langt komin. Þann 4. október var sendur út póstur til íbúa við Jöfursbás 7 vegna spurninga um bílastæðamál. Skjalið má finna hérna neðst á síðunni undir tengt efni.

Hver koma að verkinu?

Verkkaupi

Reykjavíkurborg og Veitur ohf.

Verkefnisstjóri hönnunar og áætlanagerðar

Rúnar G. Valdimarsson

Verkefnisstjóri framkvæmdar

Rúnar G. Valdimarsson

Verktaki

Bjössi ehf.

Hönnun

Verkís hf.

Eftirlit

VSÓ Ráðgjöf ehf.
Kristján Ingi Gunnlaugsson

Ábyrgðarmaður vinnusvæðamerkinga

Björn Sigurðsson
Síðast uppfært 13.08.2026
