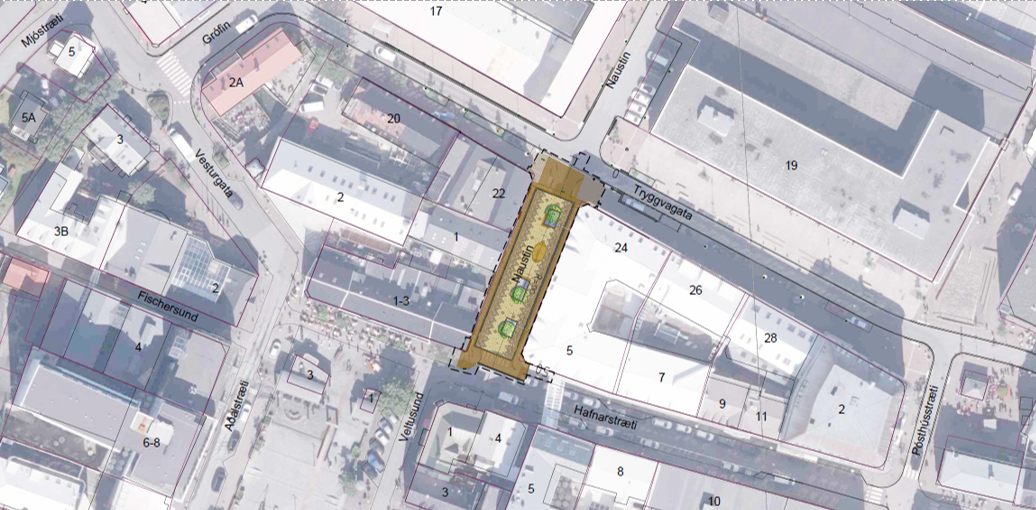

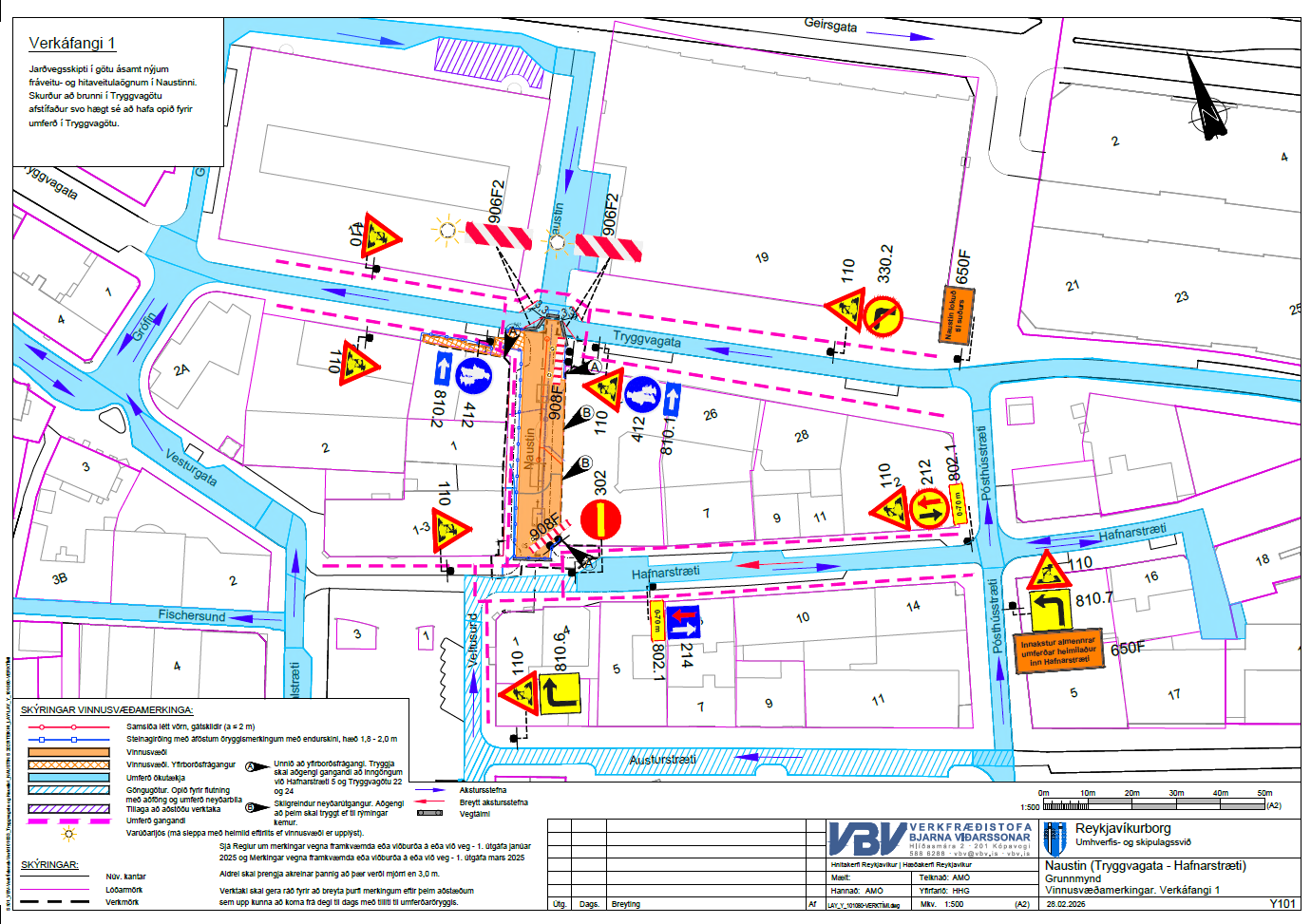

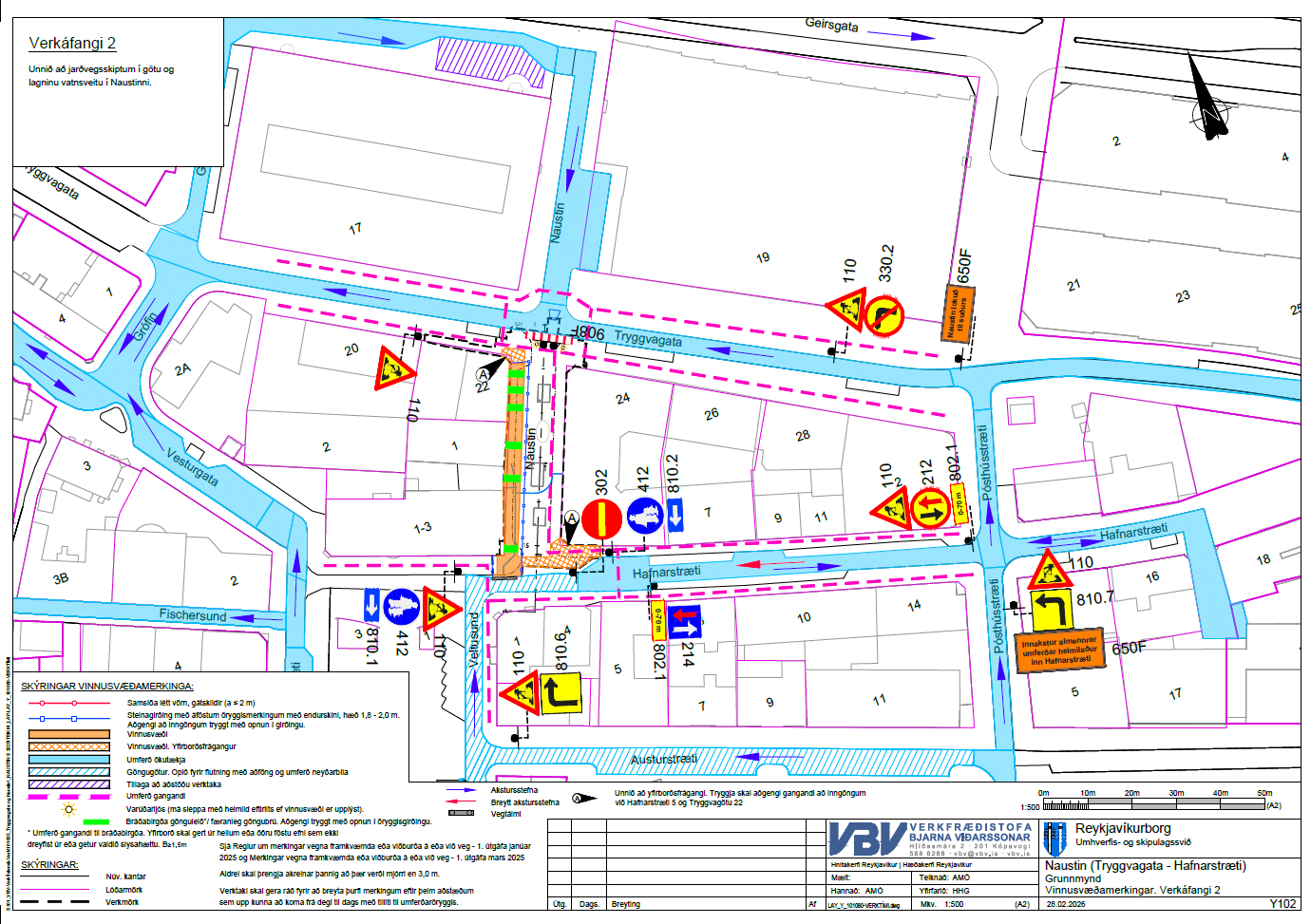

Naustin (Tryggvagata-Hafnarstræti) - Gatnagerð og lagnir
Verkkaupar eru Reykjavíkurborg og Veitur.
Hvað verður gert?
Jarðvinna:
Jarðvegsskipta á í götunni og því töluverður uppgröftur sem leiðir til þess að lokað verður á umferð bíla um götuna á framkvæmdatíma. Ekki er reiknað með að fleygun klappar verði umfangsmikil. Aðgengi gangandi að lóðum og inngöngum verður tryggt allan verktímann.
Veitur:
Gatan verður upphituð og snjóbræðsla lögð í allt göturýmið. Borgarlýsing verður uppfærð; nýir götuljósastrengir, stólpar og lampar. Lögð verður tvöföld fráveita sem tengd verður núverandi fráveitukerfi í Tryggvagötu og Hafnarstræti. Lagðar verða nýjar kaldavatnslagnir og hitaveitulagnir.
Yfirborðsfrágangur:
Nýtt yfirborð götu verður hellulagt ásamt gróðurbeðum og setbekkjum.
Hvernig gengur?
Júlí 2026
Framkvæmdir ganga samkvæmt áætlun.

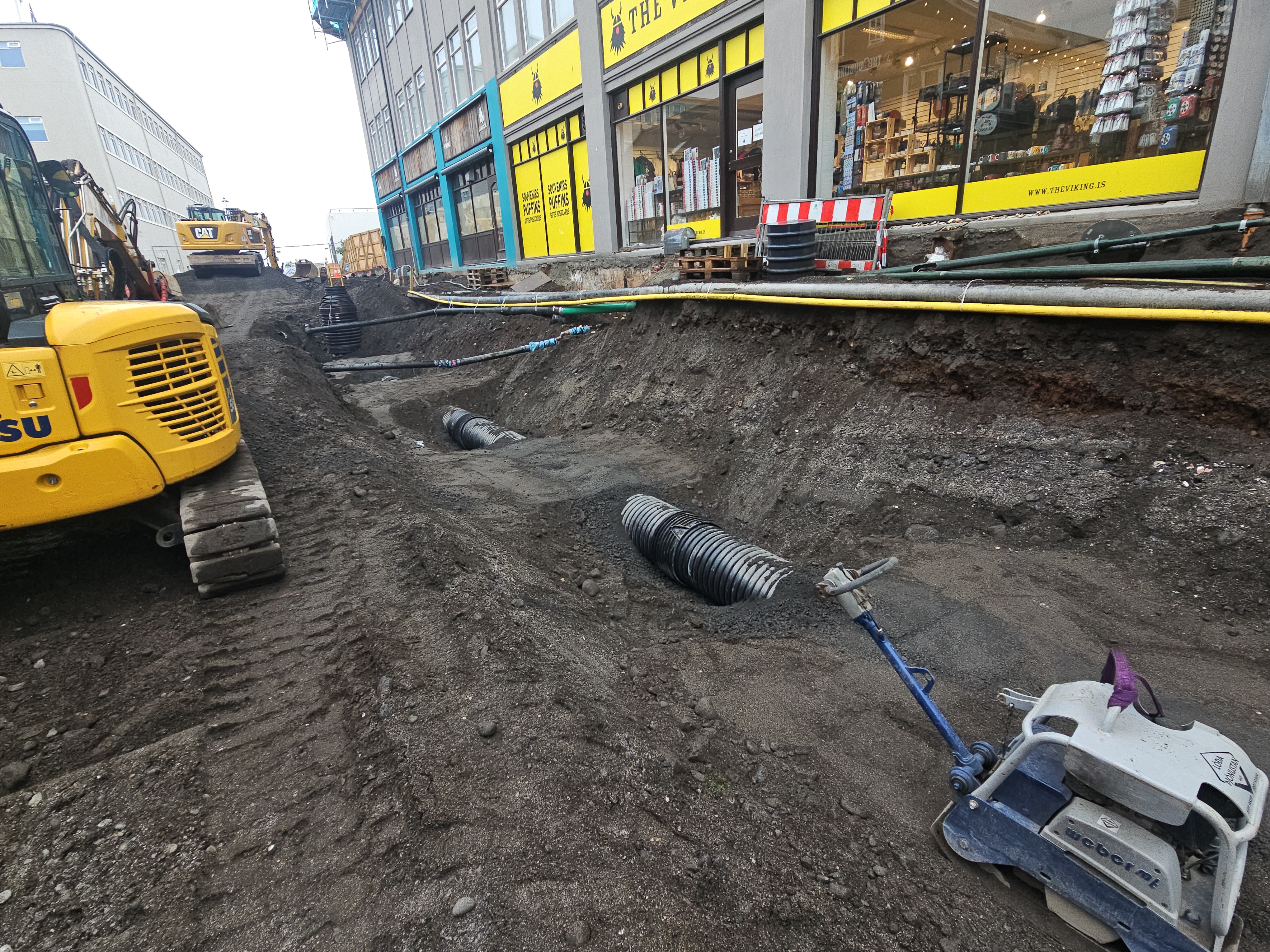

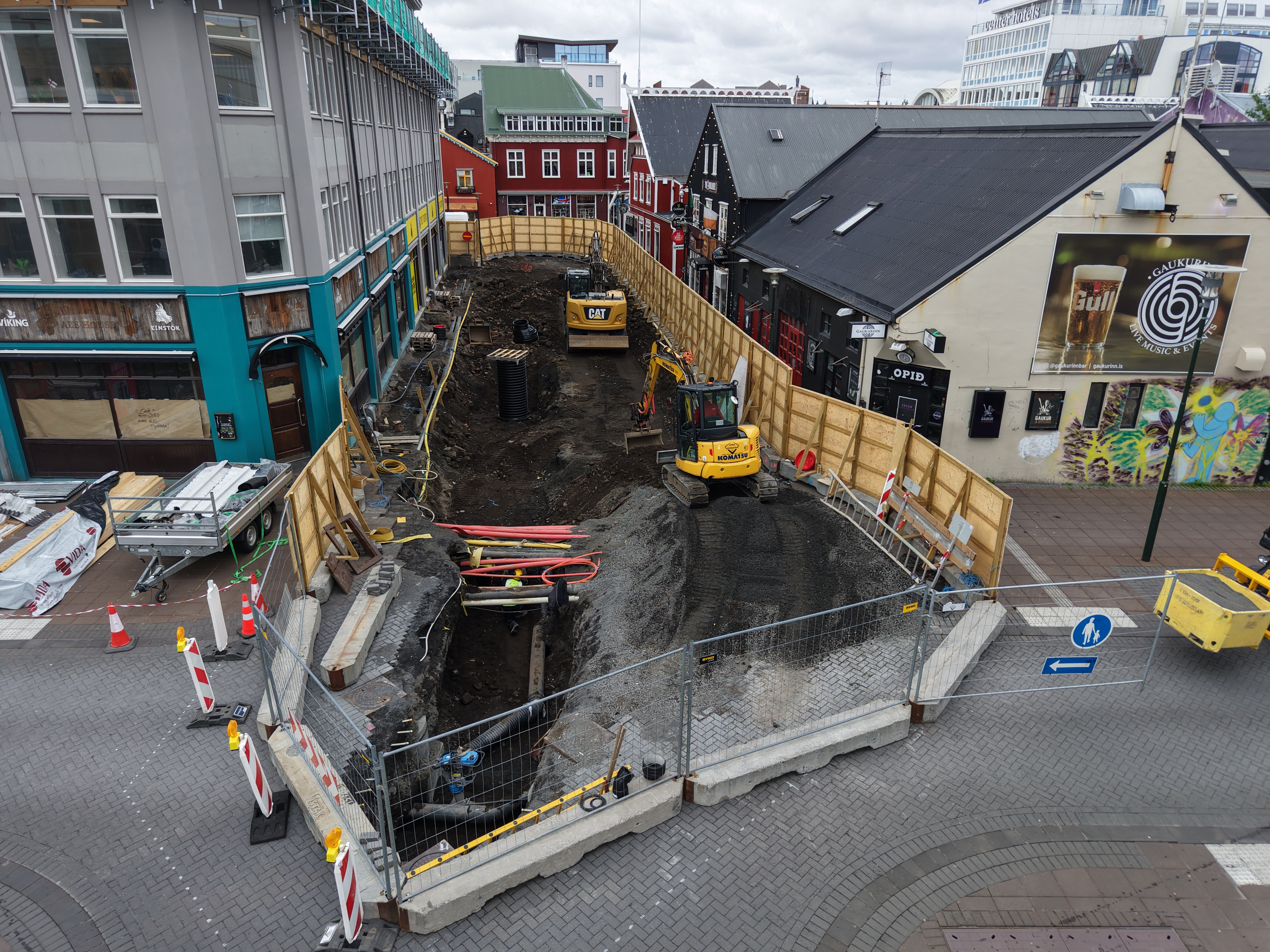

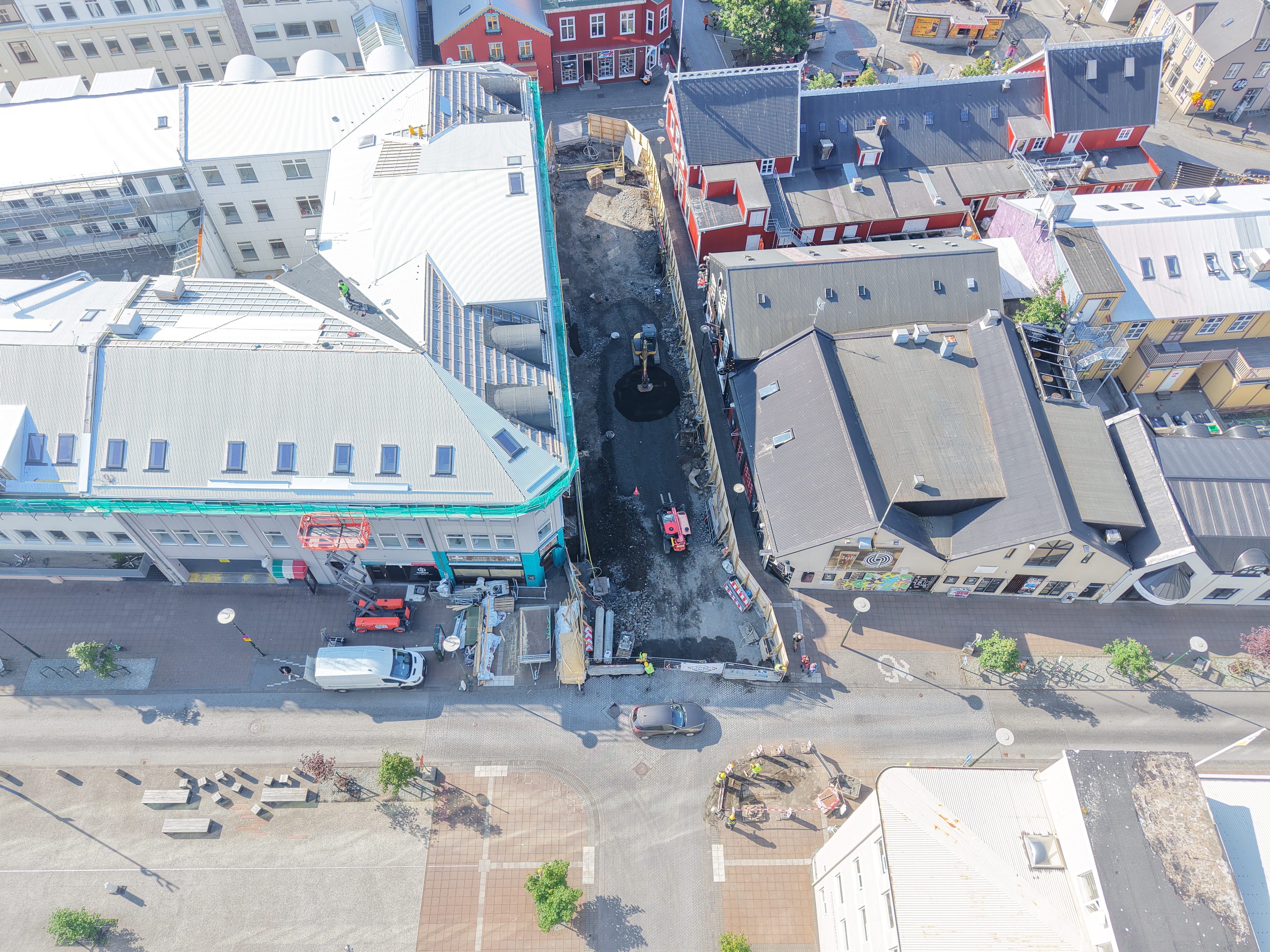

Haldið var áfram greftri sunnan megin í Naustum. Grafið var niður á tengipunkt vatnsveitu og bráðabirgðakaldavatnslögn komið fyrir. Næst verður restin af fráveitulögninni komið fyrir og hún lekaprófuð, áður en farið verður í lagningu neysluvatns.
Júní 2026

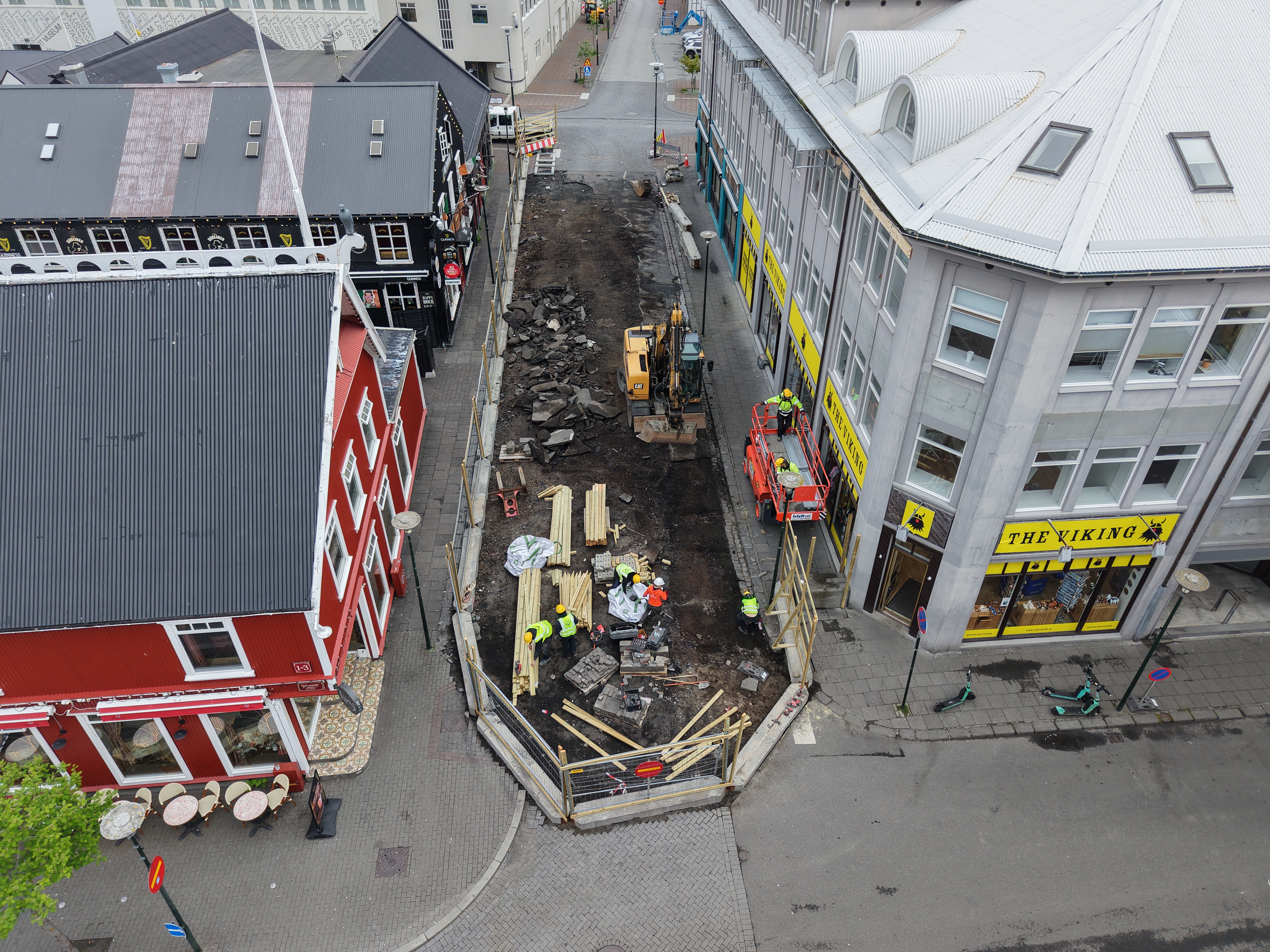

Framkvæmdir eru hafnar.
Búið er að reisa girðingar, setja upp aðstöðusvæði og fjarlægja malbik af götunni
29. júní 2026:

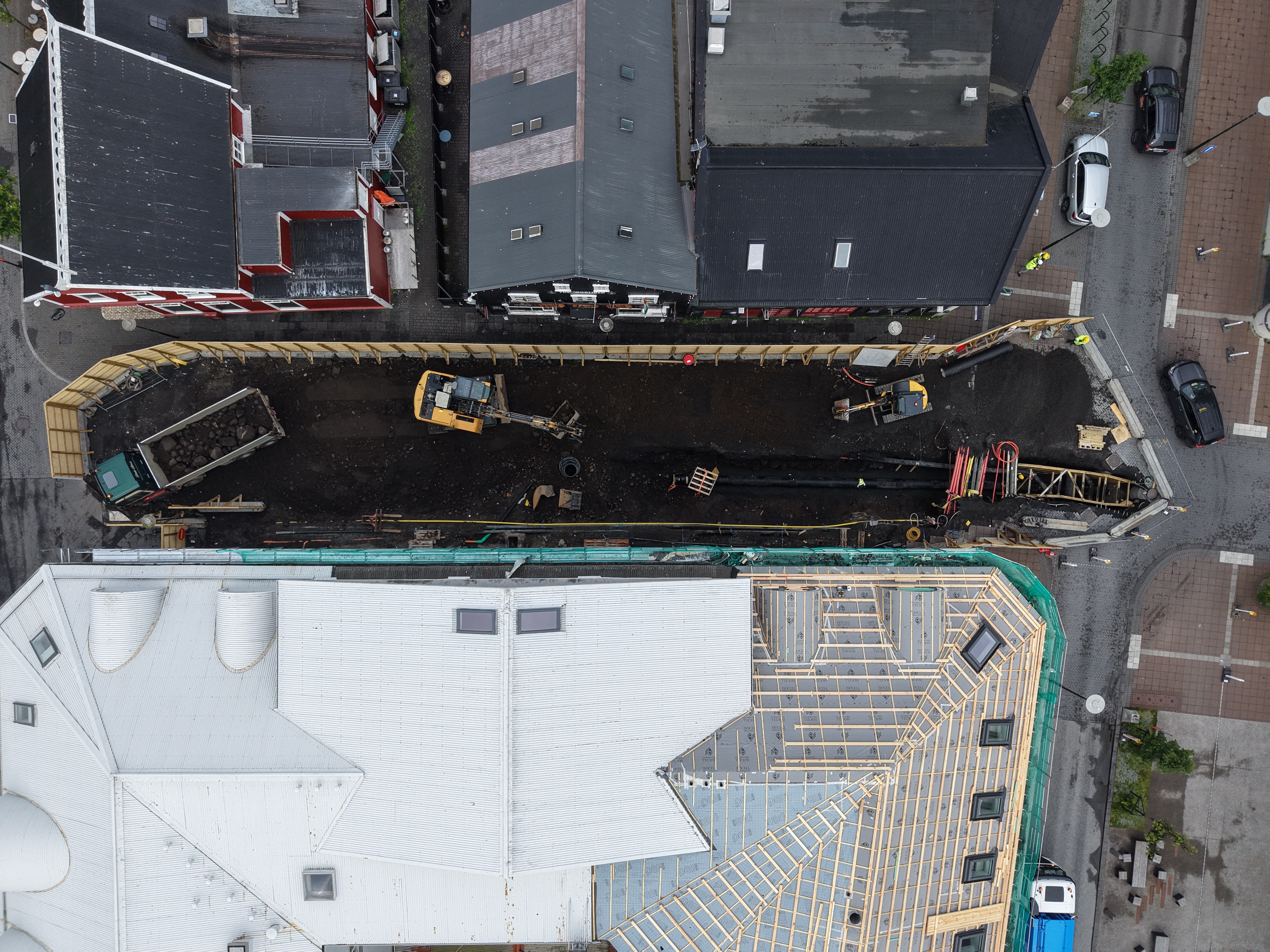

Framkvæmdir ganga samkvæmt áætlun, mokað hefur verið eins djúpt og farið verður og búið er að leggja og þrýstiprófa regnvatnslögn. Í næstu viku verður farið í að moka jarðvegina á vatnslögnina og hefja vinnu við skólplögnina.
Maí 2026
Stefnt er að því að hefja framkvæmdir seinnihluta maí með undirbúningi og merkingum á verkstað.
Framkvæmdir eru hafnar
Apríl 2026
Startfundur var haldinn þann 28. apríl og verktaki stefnir að því að hefja vinnu eftir miðjan maí
