Vatnsstígur - Endurnýjun frá Laugavegi að Hverfisgötu

Verkið felst í endurgerð götu og uppfærslu veitna í Vatnsstíg milli Laugavegar og Hverfisgötu. Gatan verður göngugata.
Verkkaupar eru Reykjavíkurborg og Veitur.
Framkvæmdatími: Mars 2025 - Ágúst 2025
Undirbúningur
Undirbúningur
Í framkvæmd
Í framkvæmd
Lokið
Lokið

Myndir

Hvað verður gert?

Jarðvinna:
Jarðvegsskipta á í götunni og því töluverður uppgröftur sem leiðir til þess að lokað verður á umferð bíla um götuna á framkvæmdatíma. Líklegt er að fleyga þurfi töluvert af klöpp. Aðgengi gangandi að lóðum og inngöngum verður tryggt.

Veitur:
Gatan verður upphituð og snjóbræðsla lögð í allt göturýmið. Borgarlýsing verður uppfærð; nýir götuljósastrengir, stólpar og lampar. Lögð verður tvöföld fráveita sem tengd verður núverandi fráveitukerfi í Laugavegi og Hverfisgötu. Lagðar verða nýjar kaldavatnslagnir og hitaveitulagnir. Rafveita verður uppfærð að einhverju leiti.

Yfirborðsfrágangur:
Nýtt yfirborð götu verður hellulagt ásamt gróðurbeðum og blágrænum ofanvatnslausnum. Gatan verður göngugata en aðgengi bíla að lóðum verður tryggt.



Hvernig gengur?

Mars 2025

Búið er að halda upphafsfund í verkinu og hefur verktaki skilað inn verkáætlun. Verktaki hyggst byrja á undirbúningi og upprifi á malbiki 17. mars. Því næst er áætlað að vinna við gröft og fleygun fyrir fráveitu og kaldavatni hefjist 10 dögum síðar.

Febrúar 2025

Samið hefur verið við verktaka til að vinna verkið í sumar og búist er við að framkvæmdir hefjist um miðjan mars.

Janúar 2025

Þann 9. janúar 2025 heimilaði borgarráð umhverfis- og skipulagssviði að bjóða út framkvæmdir vegna endurgerðar Vatnsstígs. Útboð til framkvæmda er nú í gangi og verða tilboð opnuð í lok janúar. Eftirlit með framkvæmdum verður einnig boðið út í janúar. Samið hefur verið við Fornleifastofnun Íslands um sérstakt eftirlit tengt menningarminjum vegna jarðvegsrasks.

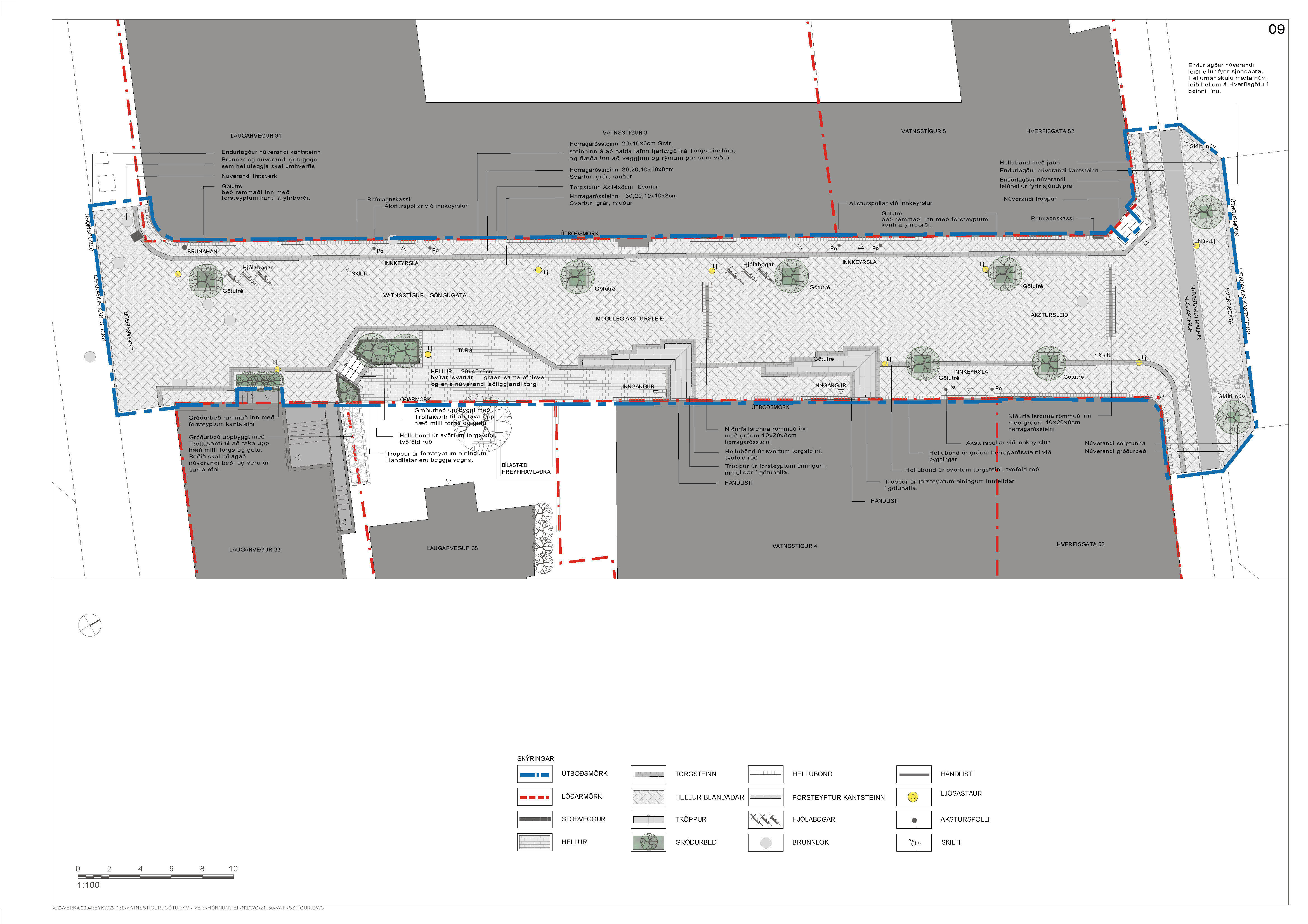

Áætlað er að verktaki hafi aðstöðu og vinnubúðir á lóð við Skúlagötu 11. Verkinu verður skipt niður í þrjá megin áfanga. Til að tryggja aðgengi íbúa og þjónustuaðila að öllum inngöngum á verktíma verður þessum þremur áföngum skipt frekar niður á verktíma í samráði við eftirlit og verkkaupa. Áætlun framkvæmda má sjá á mynd úr teiknisetti hér að ofan og er eftirfarandi:

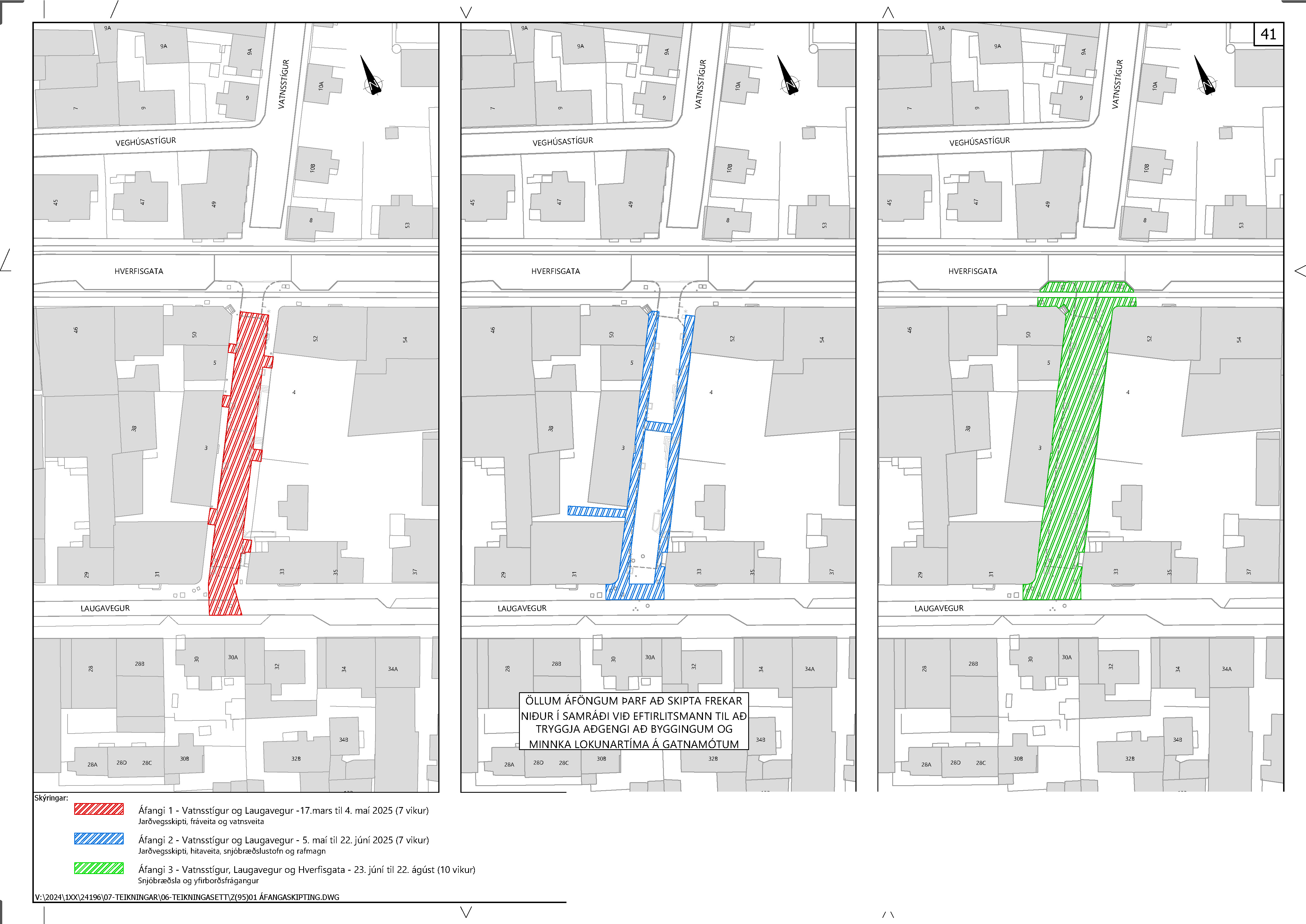

  • Áfangi 1 - Vatnsstígur og Laugavegur - frá 17. mars til 4. maí 2025 (7 vikur)
    • Jarðvegsskipti, fráveita og vatnsveita
  • Áfangi 2 - Vatnsstígur og Laugavegur - frá 5. maí til 22. júní 2025 (7 vikur)
    • Jarðvegsskipti, hitaveita, snjóbræðslustofn og rafmagn
  • Áfangi 3 - Vatnsstígur, Laugavegur og Hverfisgata - frá 23. júní til 22. ágúst (10 vikur)
    • Snjóbræðsla og yfirborðsfrágangur



Hver koma að verkinu?

Verkefnisstjóri Reykjavíkurborgar

Skrifstofa framkvæmda og viðhalds

Verkefnisstjóri Veitna

Auður Guðríður Hafliðadóttir

Verktaki

Stjörnugarðar

Eftirlit framkvæmda

Verkfræðistofa Reykjavíkur

Eftirlit fornminja

Fornleifastofnun Íslands

Verkhönnun

Hnit verkfræðistofa hf.

Landslagsarkitekt

Landslag ehf.
Síðast uppfært 12.03.2025
