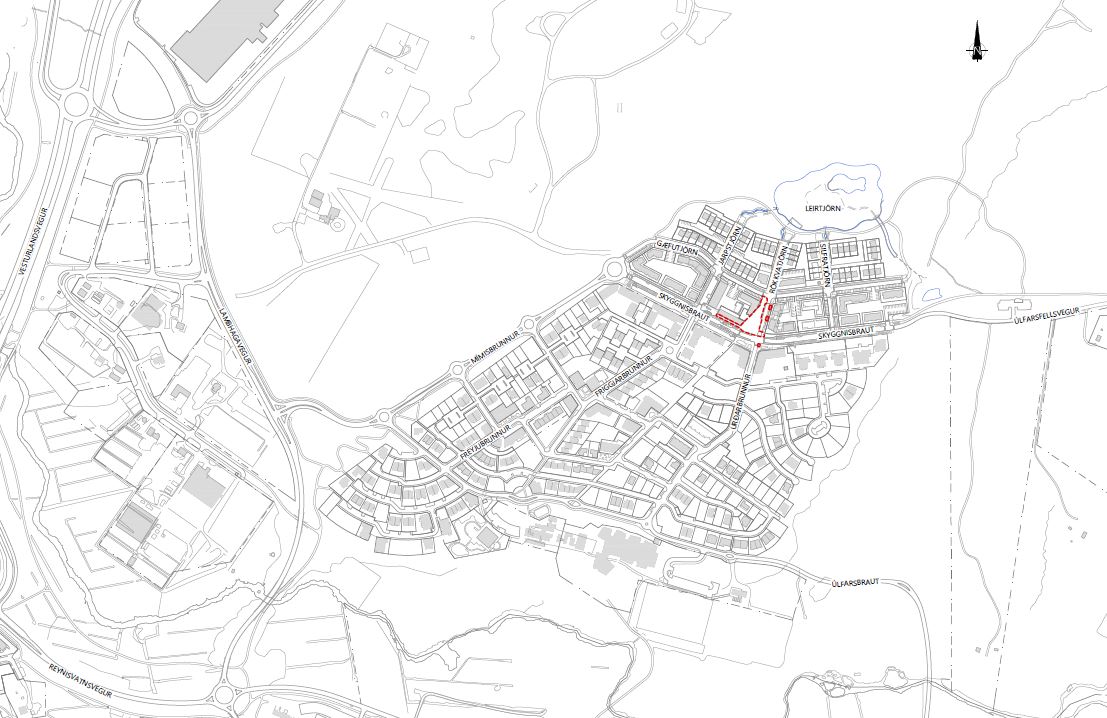

Úlfarsárdalur við Leirtjörn - Urðartorg

Verkið felst í yfirborðsfrágangi á nýju torgi, Urðartorgi, við Leirtjörn í Úlfarsárdal meðfram Rökkvatjörn.
Framkvæmdatími: Október 2024 - Október 2025
Undirbúningur
Undirbúningur
Í framkvæmd
Í framkvæmd
Lokið
Lokið

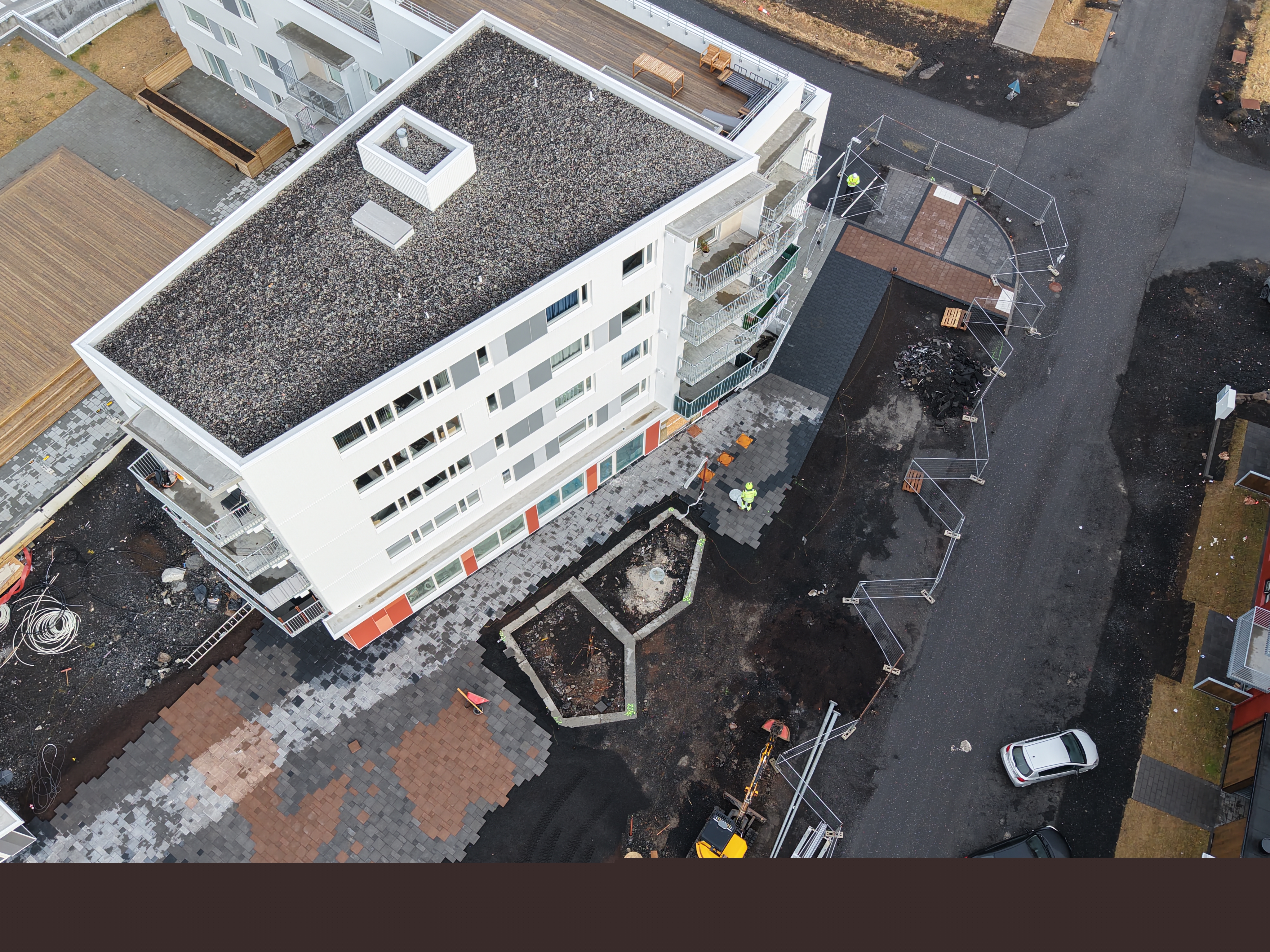

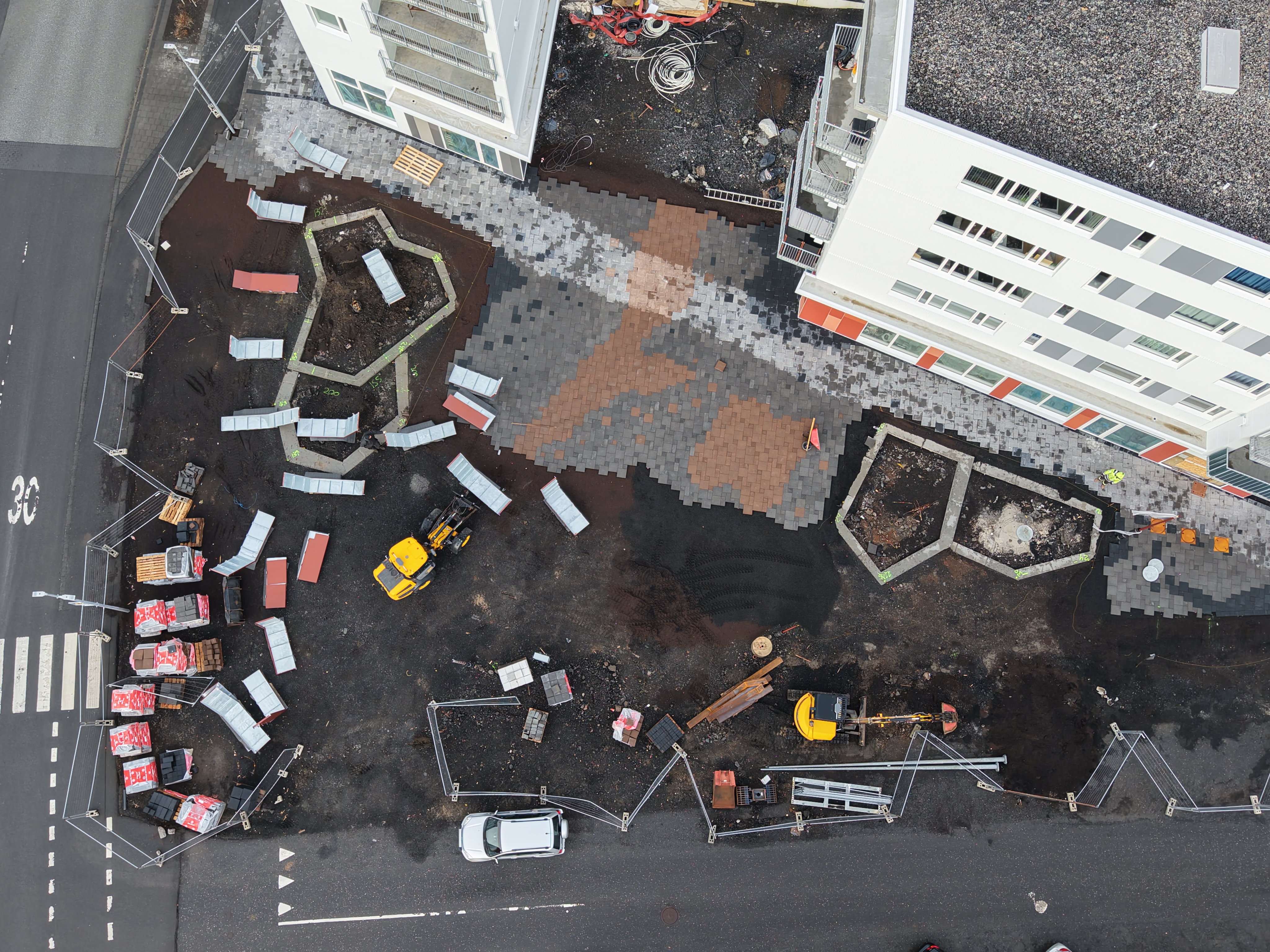

Myndir

Hvað verður gert?

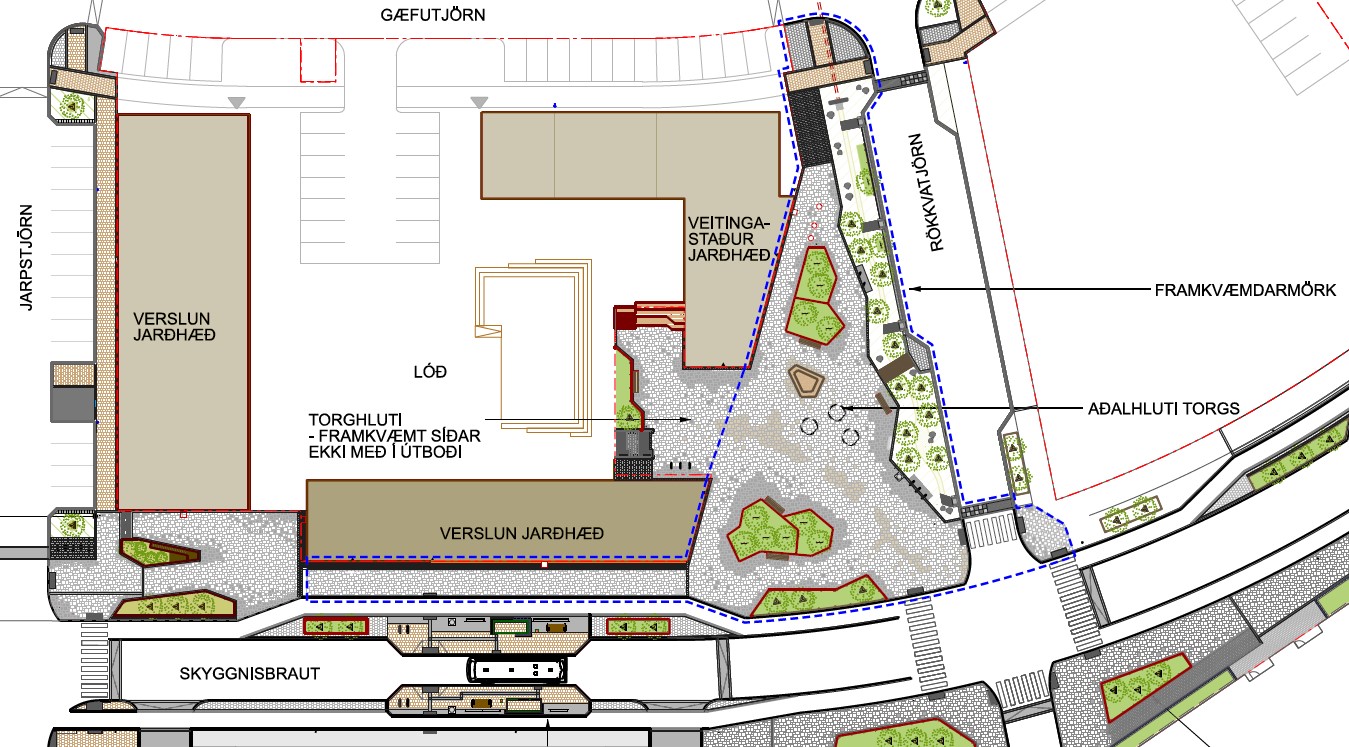

Verkið felst í yfirborðsfrágangi á nýju torgi, Urðartorgi, við Leirtjörn í Úlfarsárdal meðfram Rökkvatjörn. Helluleggja á torgið og verða þar upphækkuð gróðurbeð. Snjóbræðsla verður á helstu gönguleiðum við við. Gera á vatnsrás meðfram Rökkvatjörn. Torgið verður upplýst og stefnt er á að setja þar listaverk og setbekki.

Hvernig gengur?

Nóvember 2025

Verkinu er nokkurn veginn lokið og hefur lokaúttekt verið haldin þar sem verkkaupi, verktaki, hönnuðir og eftirlit fóru yfir framkvæmdina á verkstað.

Hins vegar á eftir að koma fyrir nýja listaverki eftir Matthías Rúnar Sigurðsson. Steypa þarf sökkul undir styttuna sem og smíða bekki og beð í kringum það. Vonandi næst að klára þá vinnu fljótlega á næsta ári.

Febrúar 2025

Verkið hefur verið að einhverju leiti í dvala síðan í desember. Verktaki hefur þó reynt að vinna eins og hægt er og veður hefur leyft núna í byrjun árs.

Núna er staðan þannig að verktaki er búinn með 47% af verkinu. Það sem eftir stendur er:

  • Upprif og jarðvinna við ofanvatnsskurð
  • Gatnalýsing við Rökkvatjörn og Skyggnisbraut (ekki á torgi) og uppsetning á nýjum viðburðarskáp
  • Uppsetning á stálgróðurkerum
  • Hellulögn og annar yfirborðsfrágangur, u.þ.b 30% eftir
  • Brúarhlemmur
  • Fullnaðarfrágangur

Október 2024

Vertkaki er að koma sér fyrir. Verktaki hefur tekið til á svæði.

Hver koma að verkinu?

Verkkaupi

USK Reykjavíkurborg
Verkefnisstjóri USK
Ásgeir Marinó Rudolfsson

Verktaki

Garðasmíði ehf.
Aron Björn Arason

Eftirlit framkvæmda

Verkfræðistofa Reykjavíkur
Fannar Geirsson
Síðast uppfært 04.12.2025
