Leikskólinn Seljaborg - kennslustofur, hönnun, smíði og lóðarfrágangur

Uppsetning tveggja færanlegra kennslustofa við leikskólann Seljaborg.
2024 - 2026
Undirbúningur
Undirbúningur
Í framkvæmd
Í framkvæmd
Lokið
Lokið

Teikningar

Hvað verður gert?

Framkvæmd felur í sér hönnun, smíði, flutning og uppsetningu tveggja kennslustofa ásamt tengibyggingu við leiksólann Seljaborg. Verkefnið nær einnig til hönnunar og framkvæmdar jarðvinnu, gerðar undirstaða og lagningar allra lagna í grunni. Að auki felur verkið í sér lóðarvinnu, lagningu og tengingu stofnlagna við viðeigandi kerfi samkvæmt fyrirliggjandi hönnun.

Stofurnar verða byggðar utan lóðar. Á meðan á byggingu þeirra stendur á  að grafa lagnaskurð frá núverandi byggingu og að nýjum húsum. Stefnt er að því að ljúka þeim hluta framkvæmdarinnar áður en komið verður með húsin. Frágangur lóðar er einnig hluti af verkinu. Endurnýja þarf þann hluta lóðarinnar þar sem nýjar stofur koma og ganga frá yfirborði.

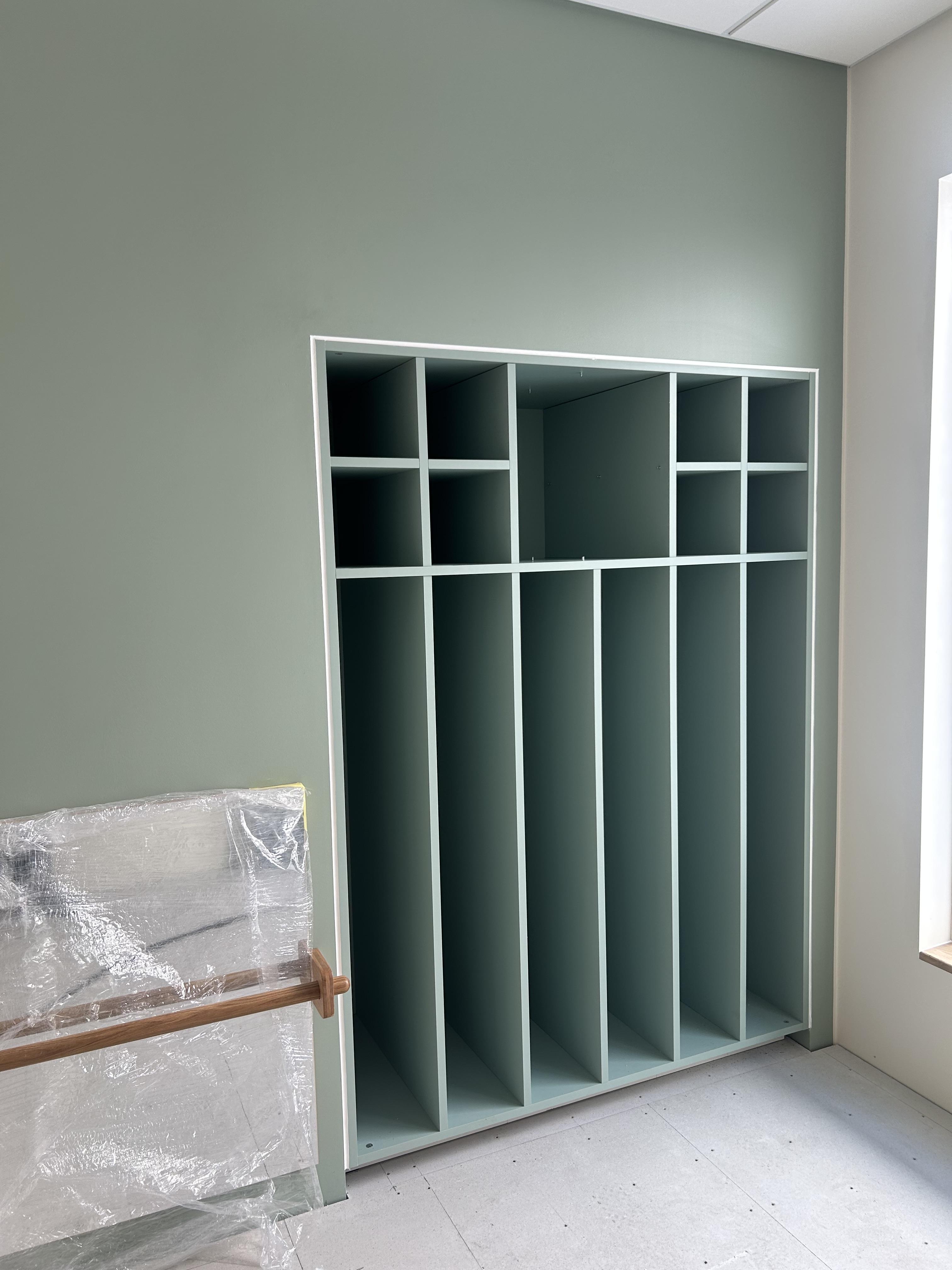

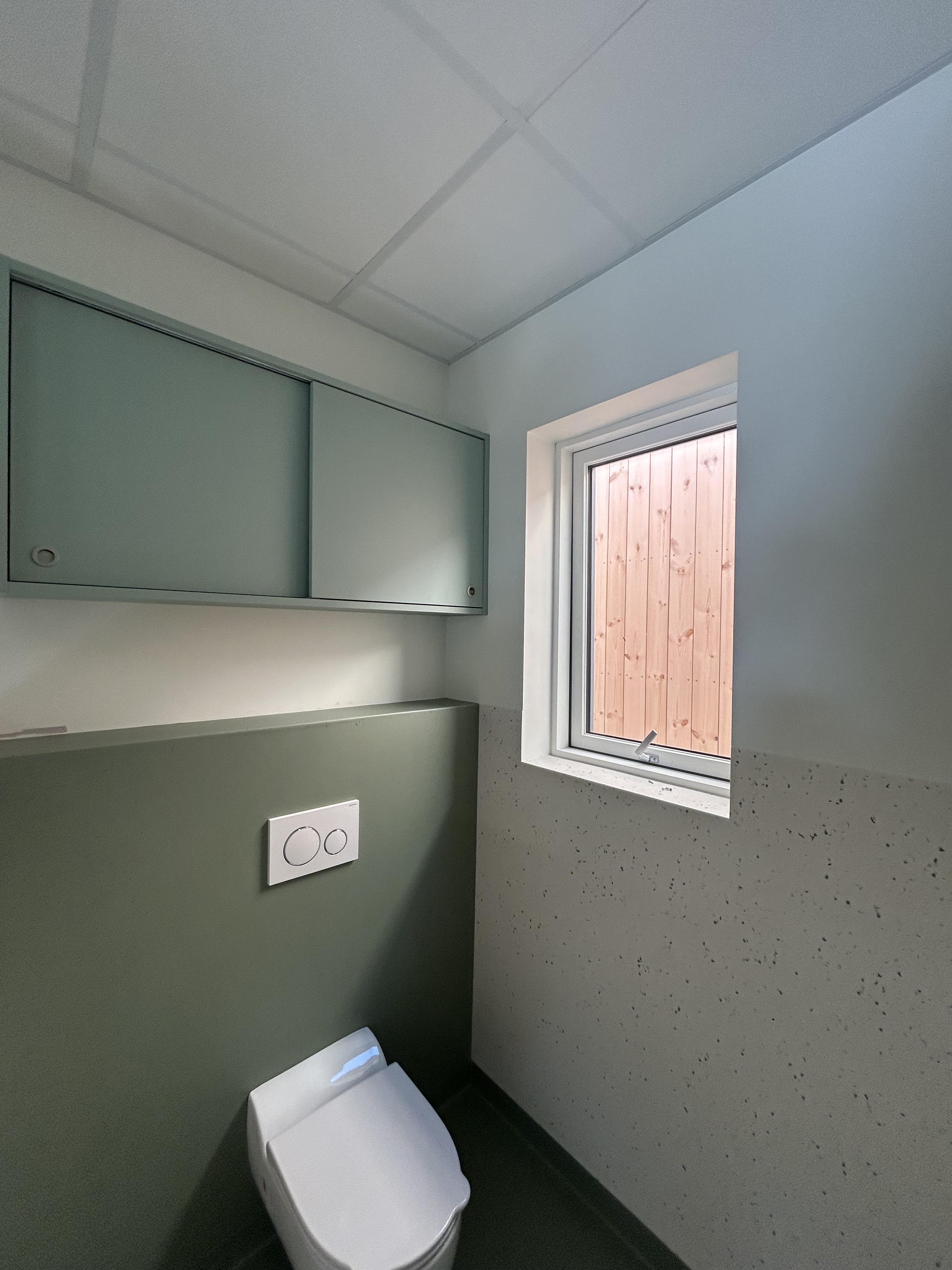

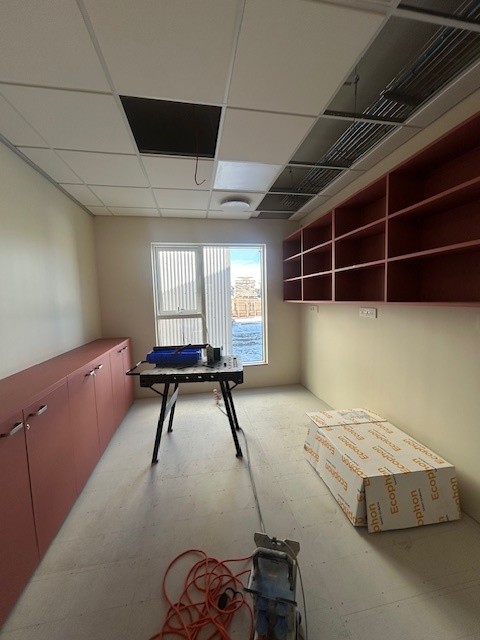

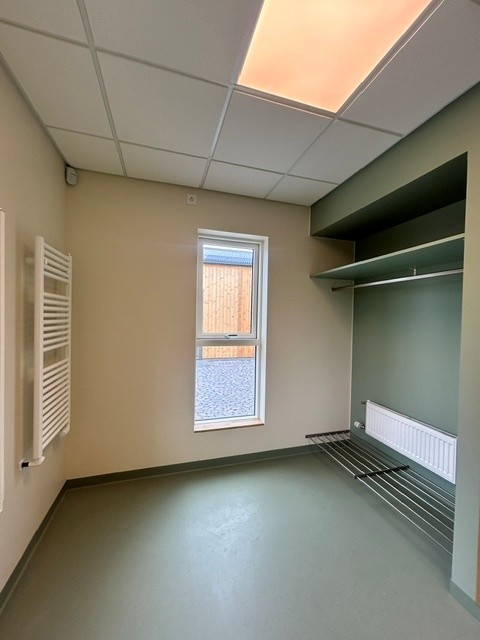

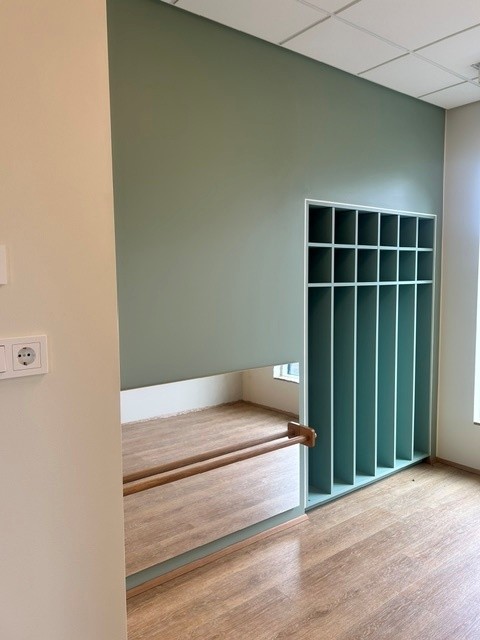

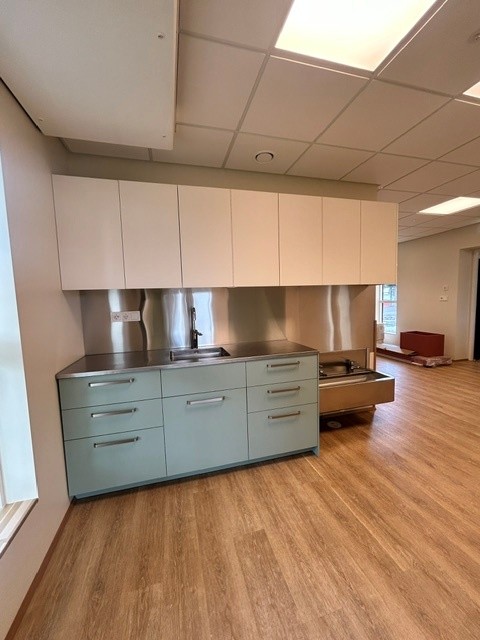

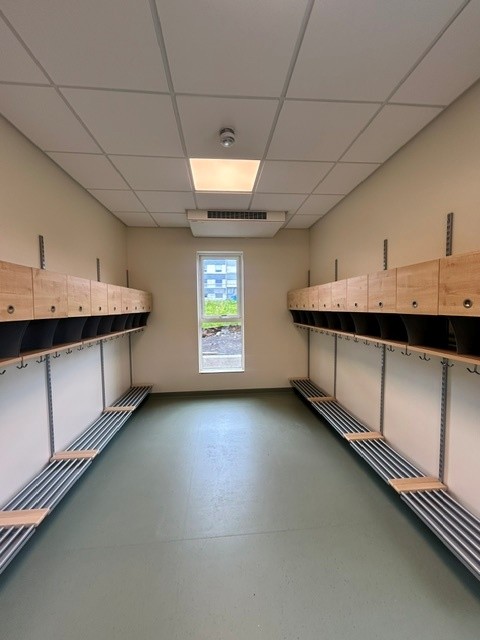

Í öðru húsinu er gert ráð fyrir aðstöðu fyrir nemendur, fatahólfum, snyrtingu, leikrýmum og listasmiðju. Í tengibyggingu verður matstofa sem einnig má nýta sem fjölnota rými. Í hinu húsinu er gert ráð fyrir starfsmannaaðstöðu fyrir starfsfólk leikskólans með kaffistofu, undirbúningsrými og fundaaðstöðu.

Á meðan á byggingu þeirra stendur á að grafa lagnaskurð frá núverandi byggingu og að nýjum húsum. Stefnt er að því að ljúka þeim hluta framkvæmdarinnar áður en komið verður með húsin. Frágangur lóðar er einnig hluti af verkinu. Endurnýja þarf þann hluta lóðarinnar þar sem nýjar stofur koma og ganga frá yfirborði.

Hvernig gengur?

23. Mars 2026

Þrjár nýjar leikskólastofur bætast við leikskólann Seljaborg í apríl

Okkur er ánægja að upplýsa að á næstunni stækkar Seljaborg.

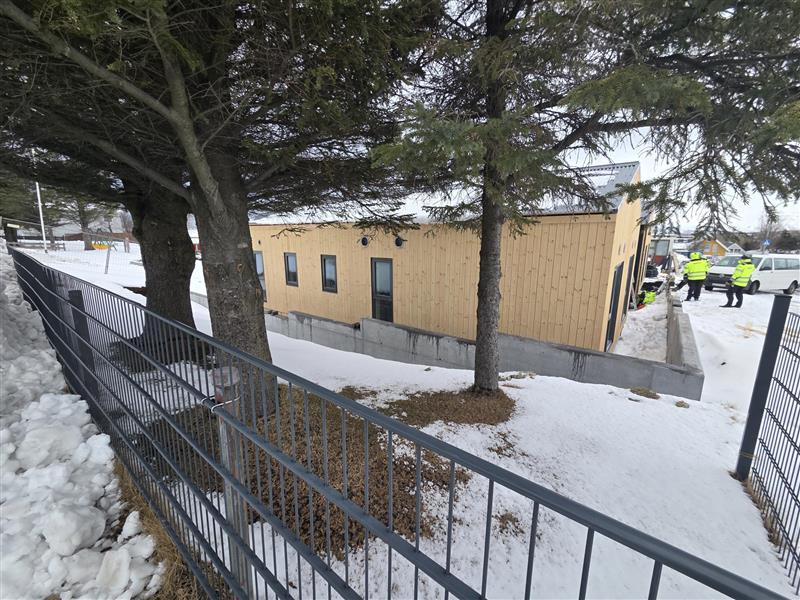

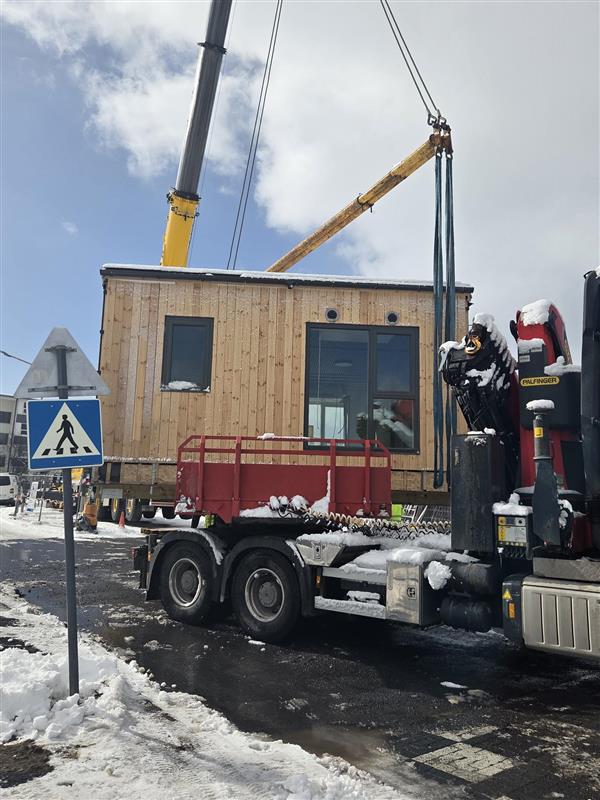

Til stendur að flytja þrjár leikskólastofur í heilu lagi sem munu bætast við núverandi húsnæði Seljaborgar. Flutningurinn mun fara um Tungusel og Öldusel og hafa tímabundin áhrif á umferð og takmarka aðgengi að Tunguseli og Ölduseli frá 30. mars– 3. apríl 2026. Endanleg dagsetning flutnings liggur ekki nákvæmlega fyrir enn, þar sem veður og aðstæður ráða framkvæmd en unnið verður innan ofangreinds tímabils. Hægt er að fylgjast með framkvæmdum á framkvæmdasíðu verkefnisins á reykjavik.is.

Áhrif á aðgengi og umferð

Aðgengi verður takmarkað í nokkrar klukkustundir á milli kl. 08:00 og 14:00 á framkvæmdadegi þar sem flutningabílar og krani munu þvera Tungusel. Jafnframt mun kranavinnan taka allt pláss á öðru bílastæðinu við Tjarnarsel á meðan aðgerðir standa yfir.

Á meðan á framkvæmdum stendur munu starfsmenn SG húsa stýra umferð um svæðið og hleypt í gegn í hollum eftir sem aðstæður leyfa. Við biðjum þá sem þurfa nauðsynlega að fara um þetta svæði á þessum dögum að að leggja annarstaðar, eftir því sem aðstæður leyfa, til að létta á umferð og auka öryggi.

Öryggi íbúa og vegfarenda í fyrirrúmi

Við biðlum um til íbúa og vegfarenda að sýna tillitssemi og varúð í kringum krana og flutningatæki. Mikilvægt er að engin reyni að aka eða ganga meðfram krananum á meðan vinna  stendur yfir, þar sem slíkt getur skapað hættu.

Með fyrirfram þökk fyrir skilning og samstarf,

Starfsfólk Umhverfis og skipulagssviðs Reykjavik og SG Hús

Mars 2026

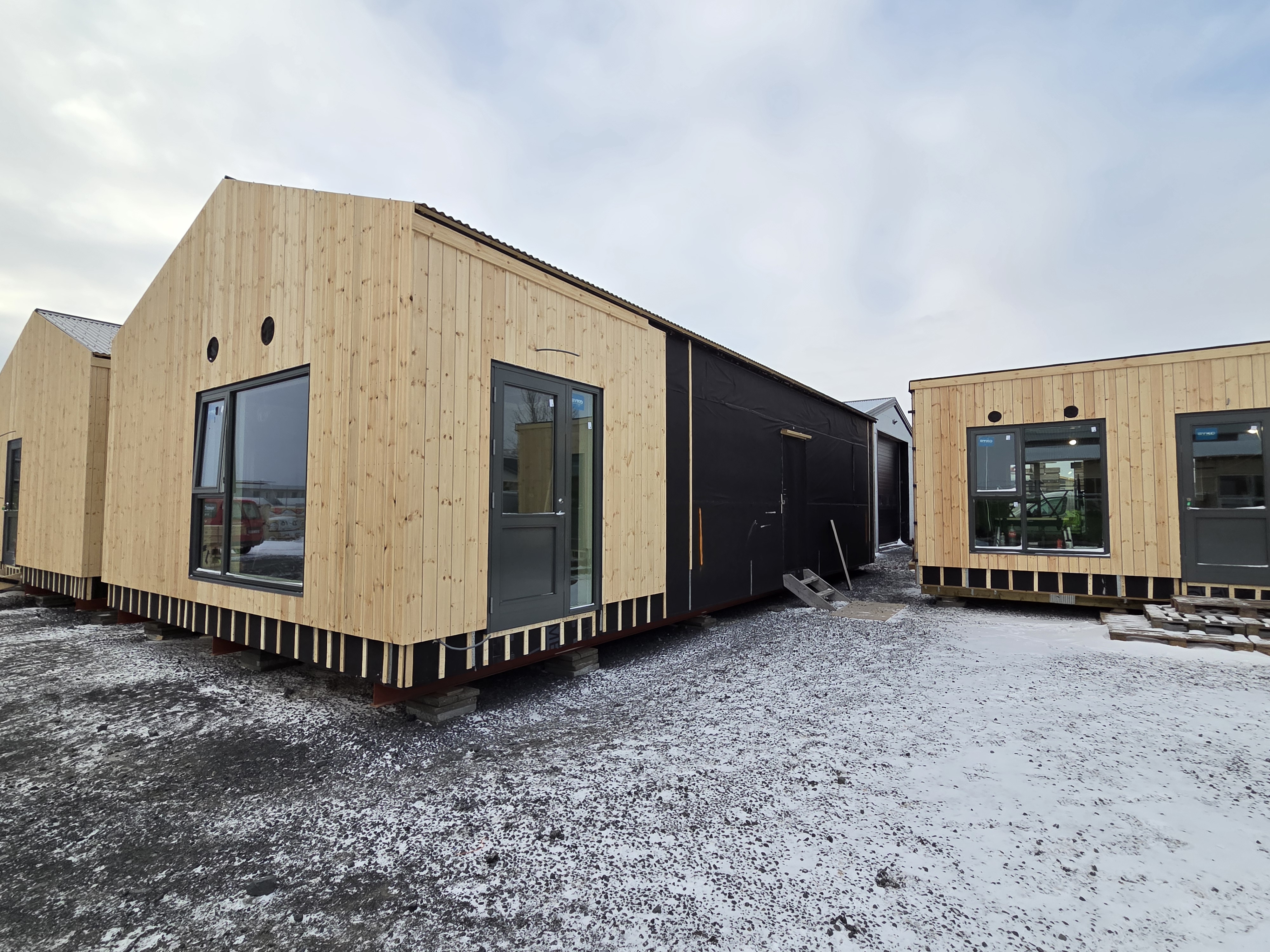

Stefnt er að því að koma með stofurnar fullbúnar í lok mars.

Reikna má með því að þær verði settar á lóðina þann 31. mars.

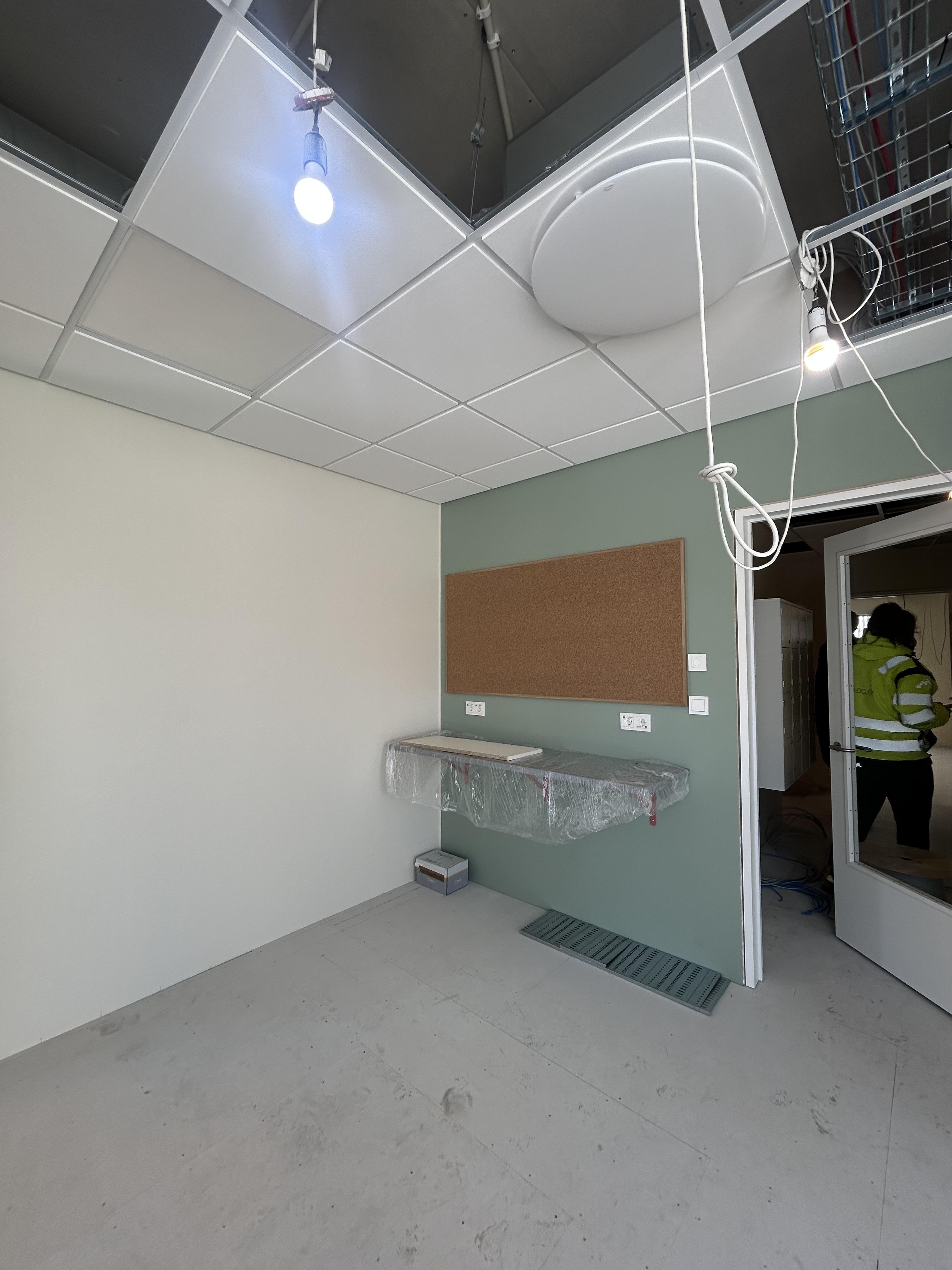

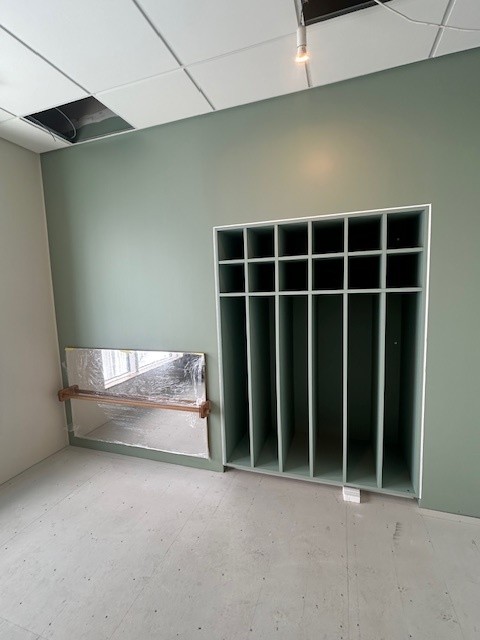

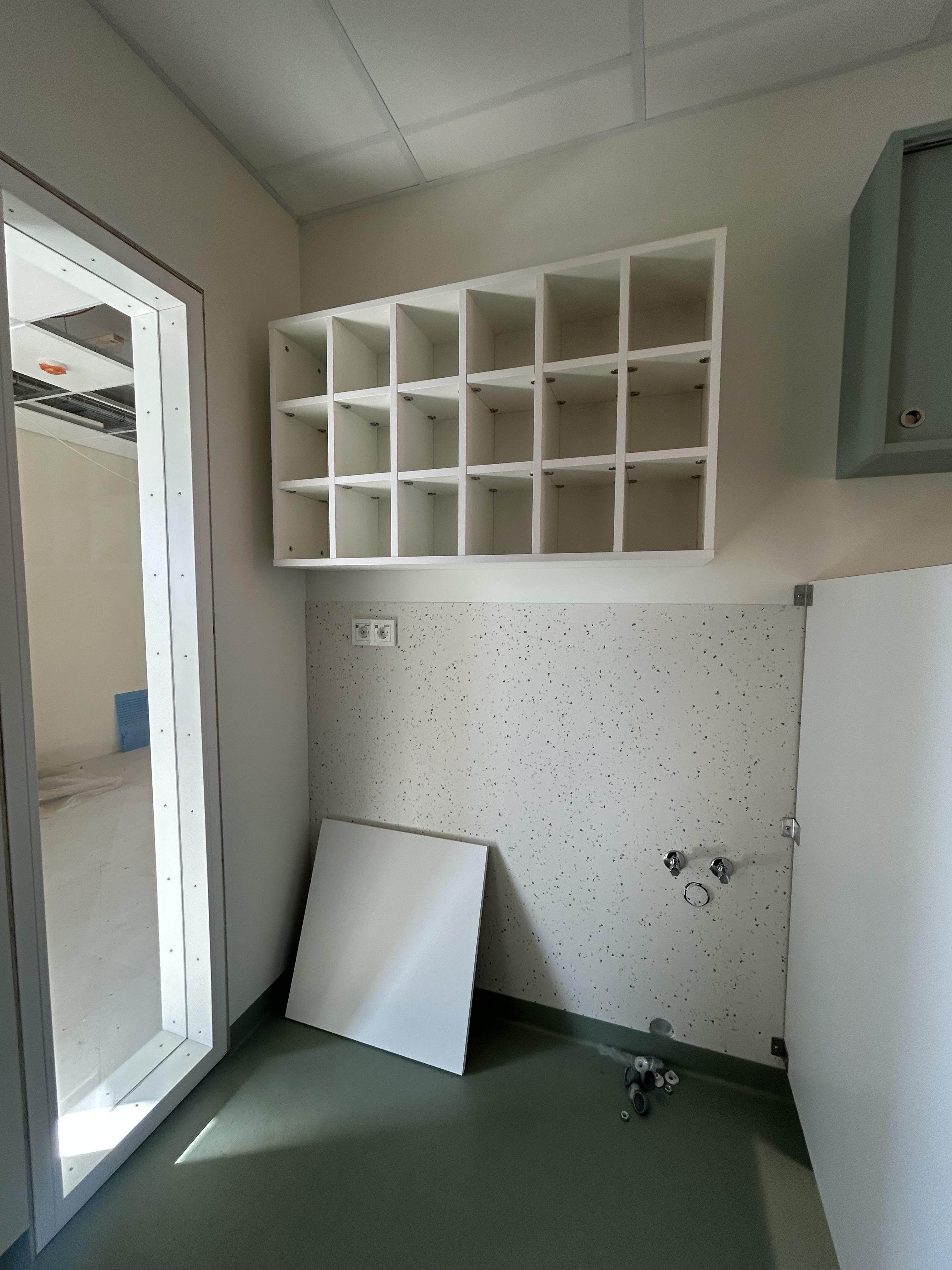

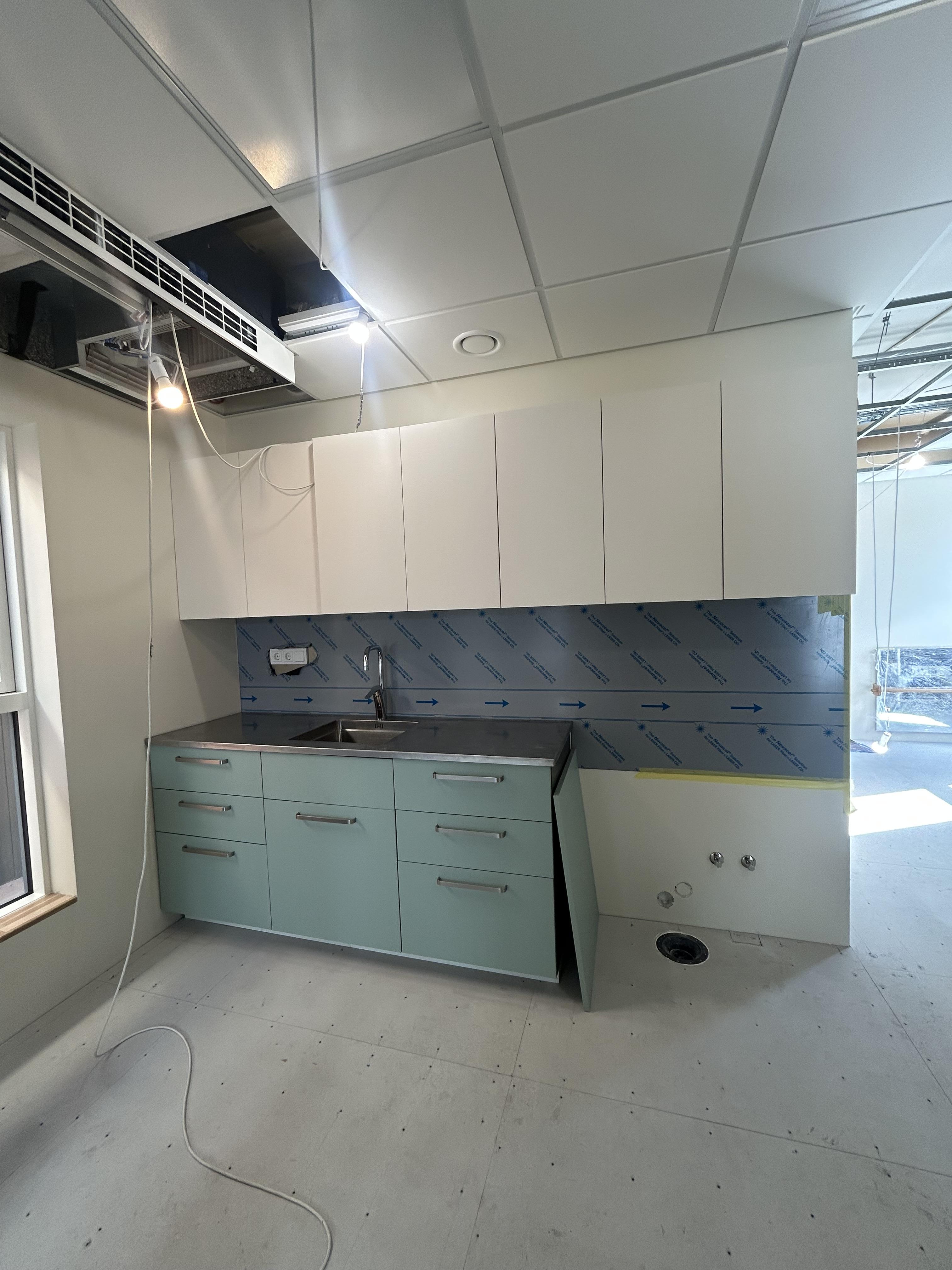

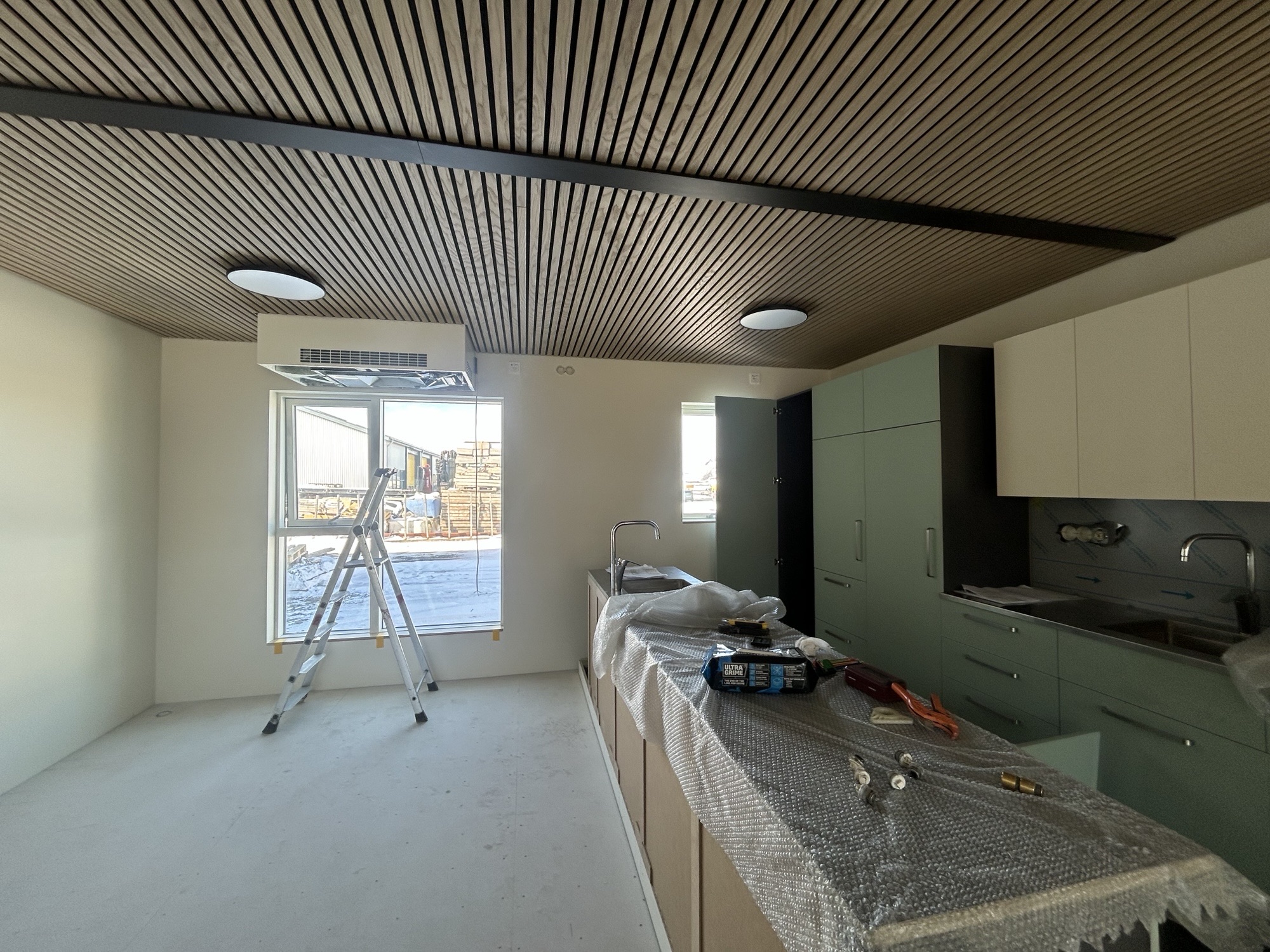

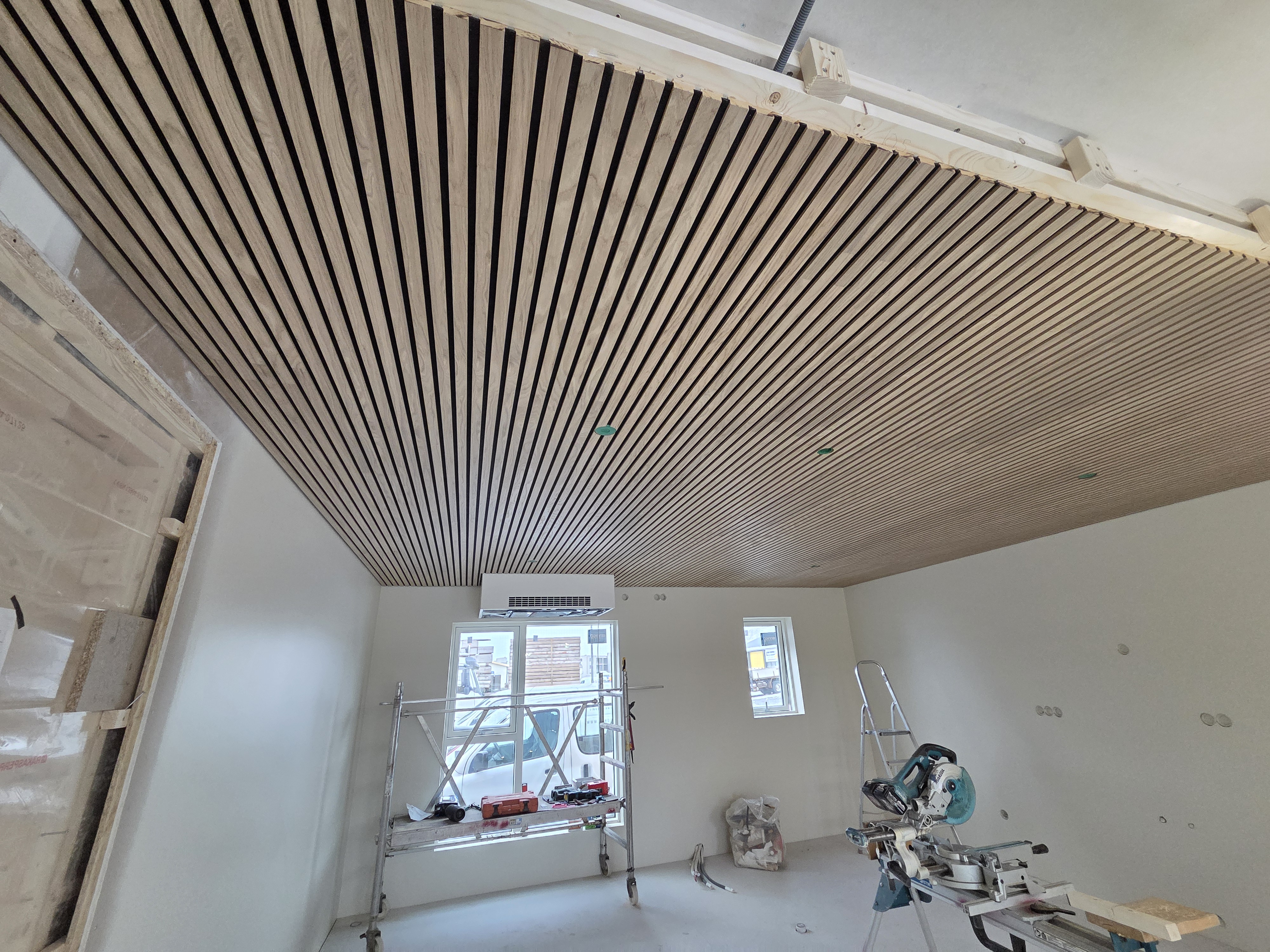

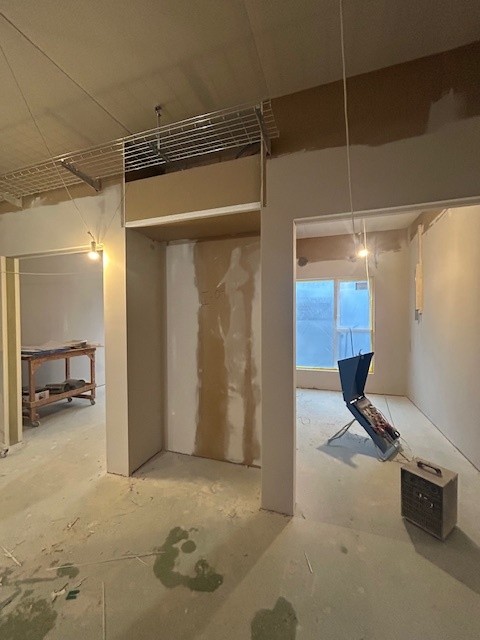

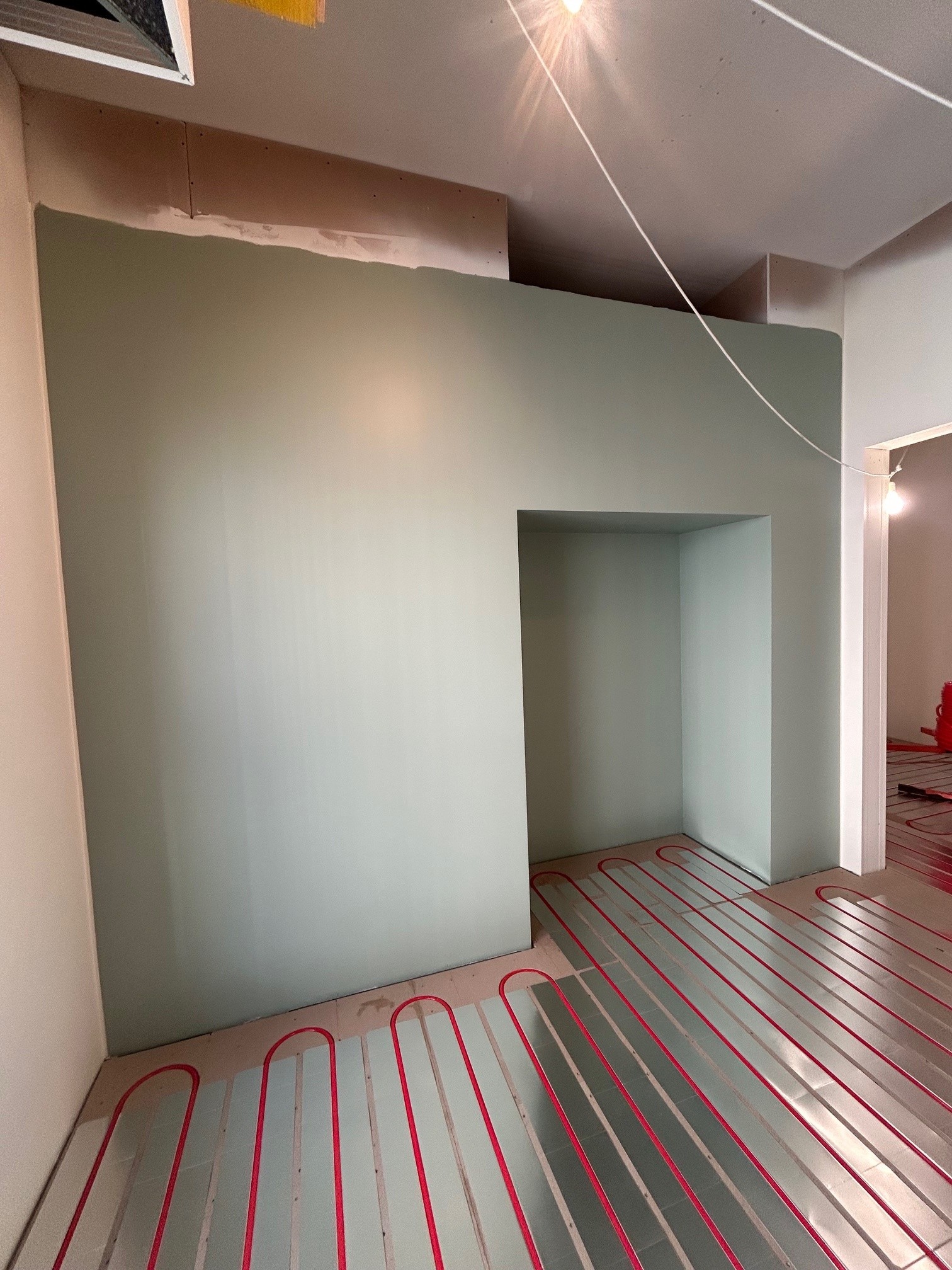

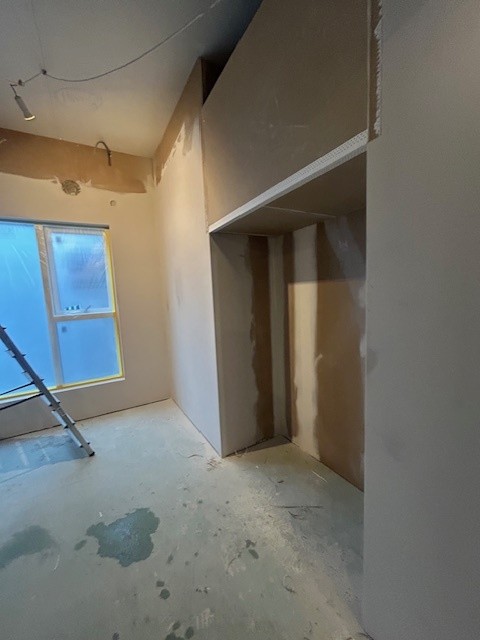

Vinnan sem er eftir innanhúss í stofunum er dúkalögn, samtenging lagna osfrv.

Gera má ráð fyrir því að þeirri vinnu ljúki um miðjan april.

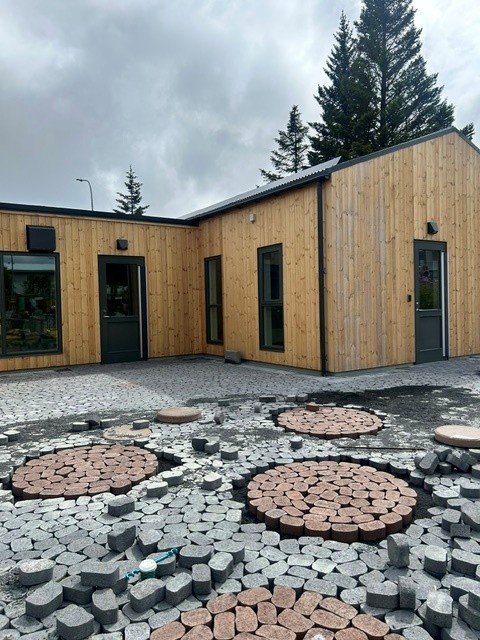

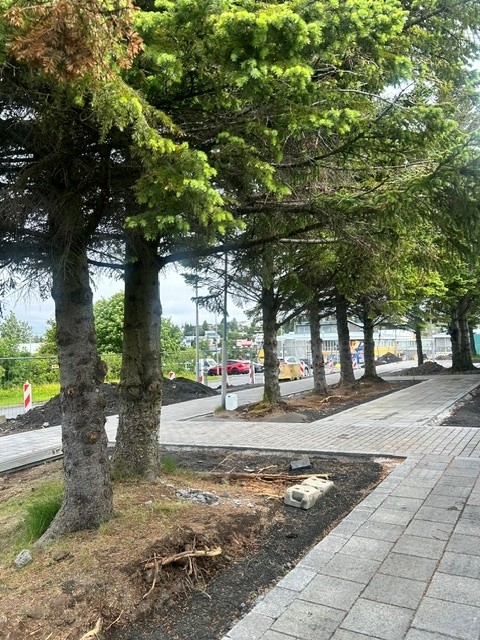

Eftir er frágangur á lóðinni.

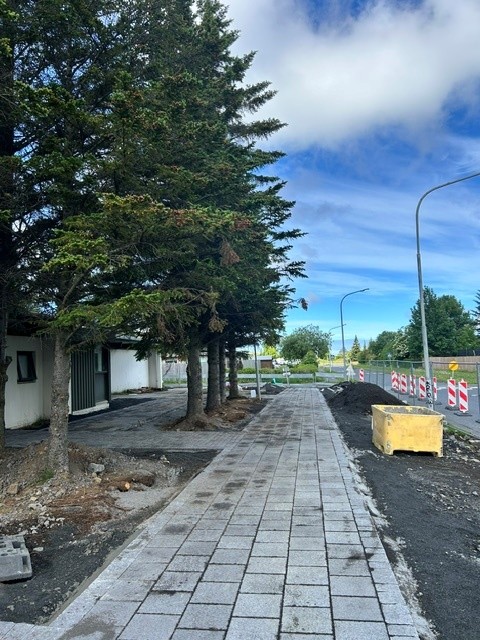

Lagnaskurði meðfram Öludseli verður lokað eða grafið yfir hann í lok vikunnar. Þá tekur við yfirborðfrágangur  á nýrri stétt.

Febrúar 2026

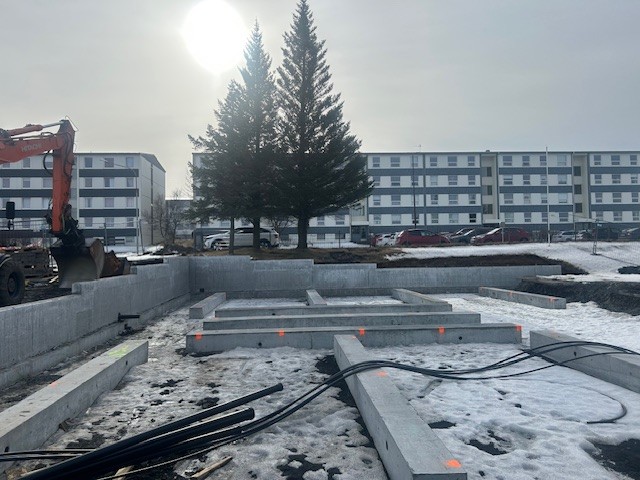

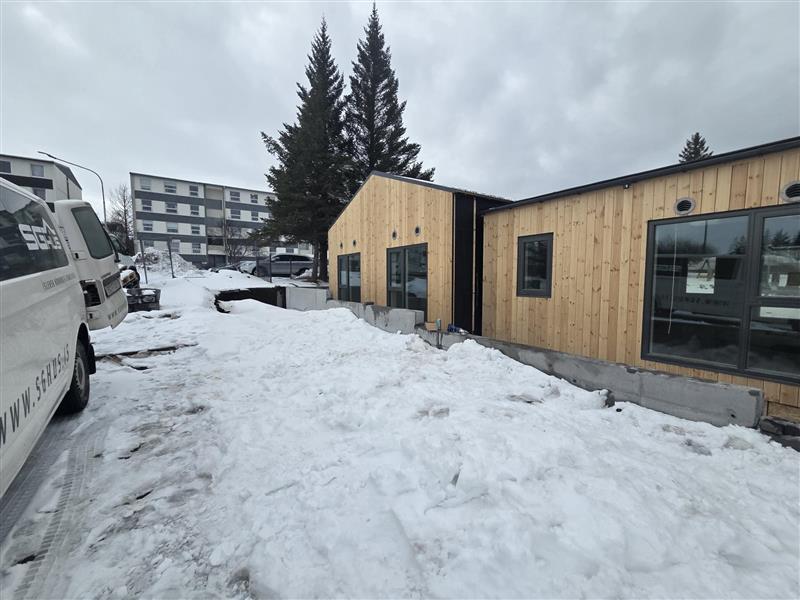

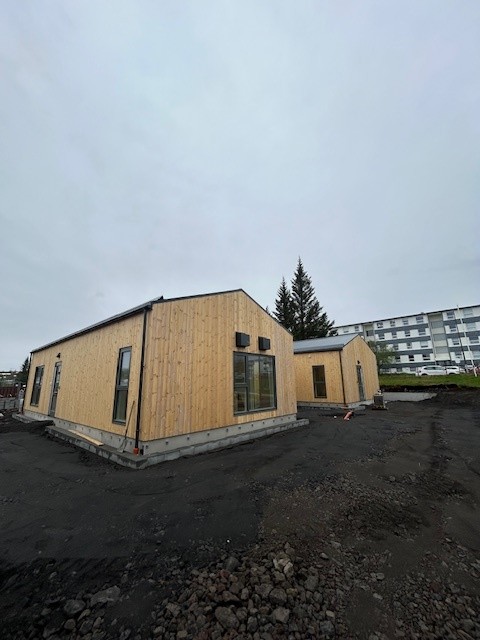

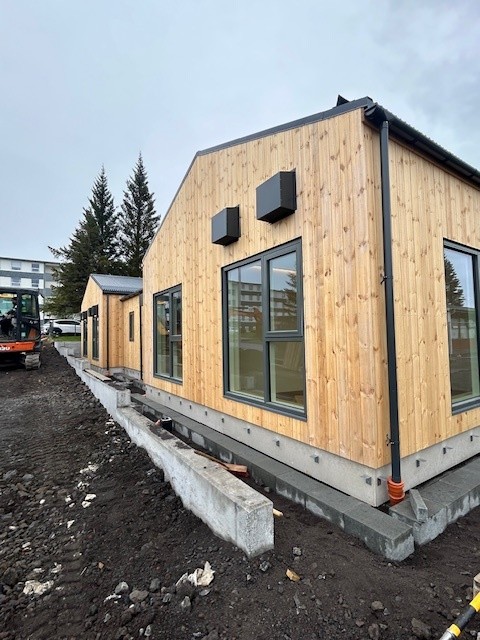

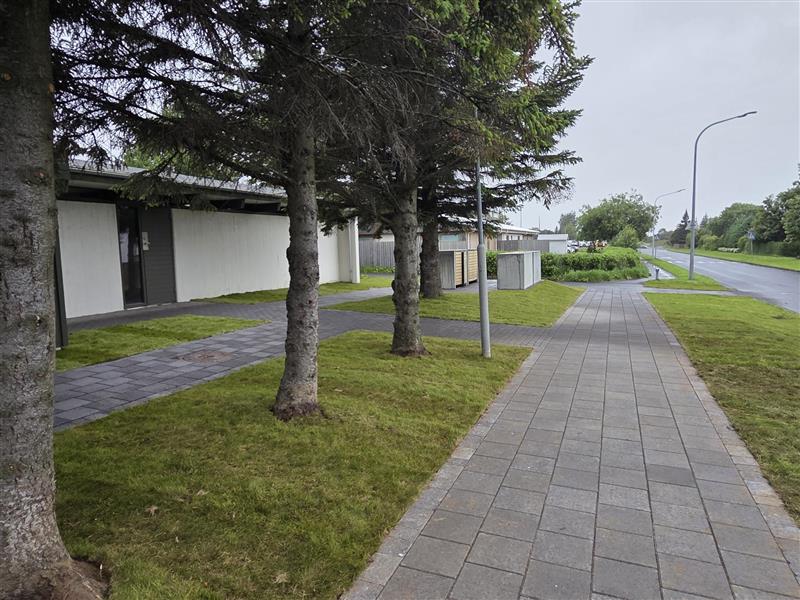

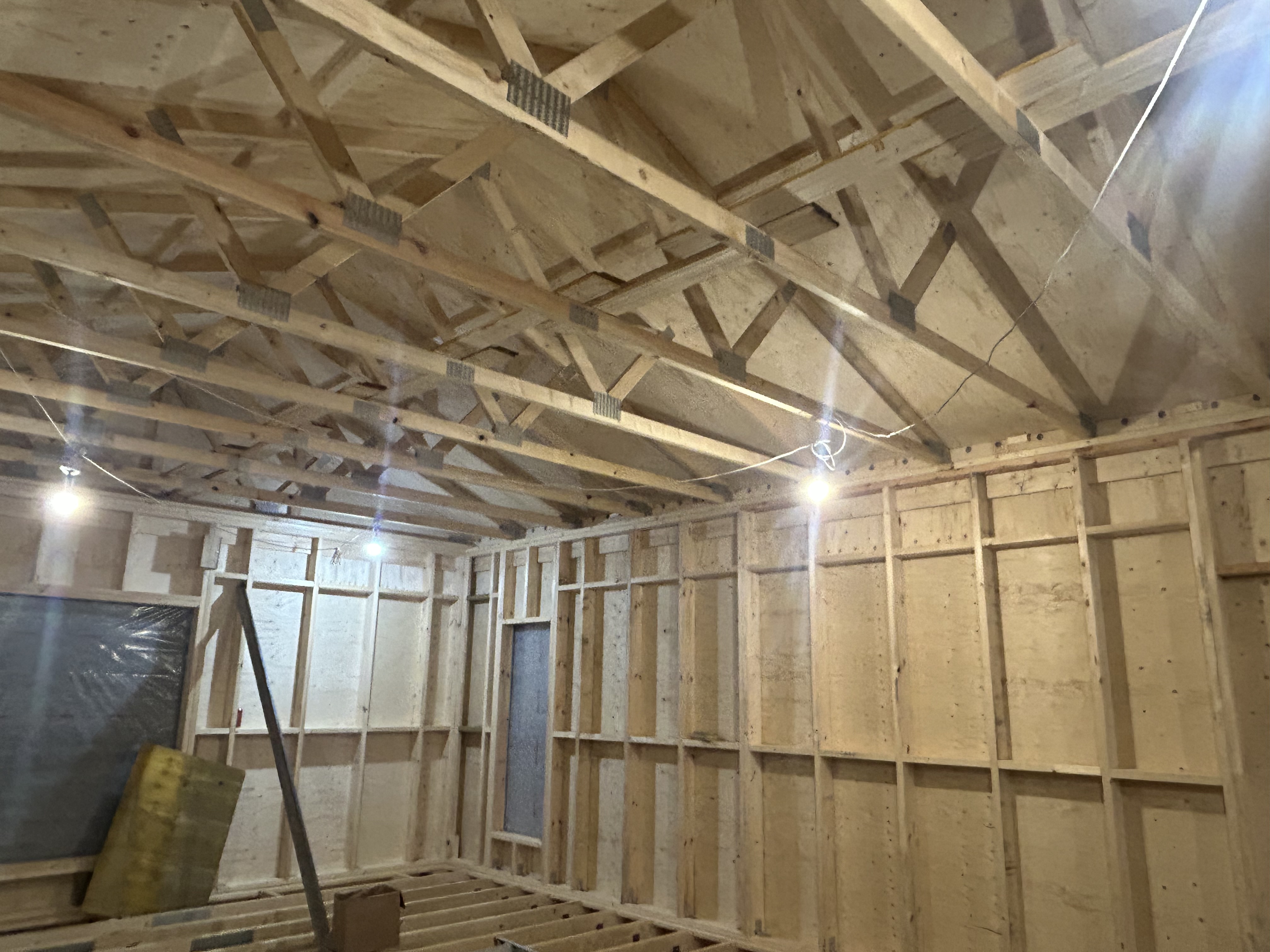

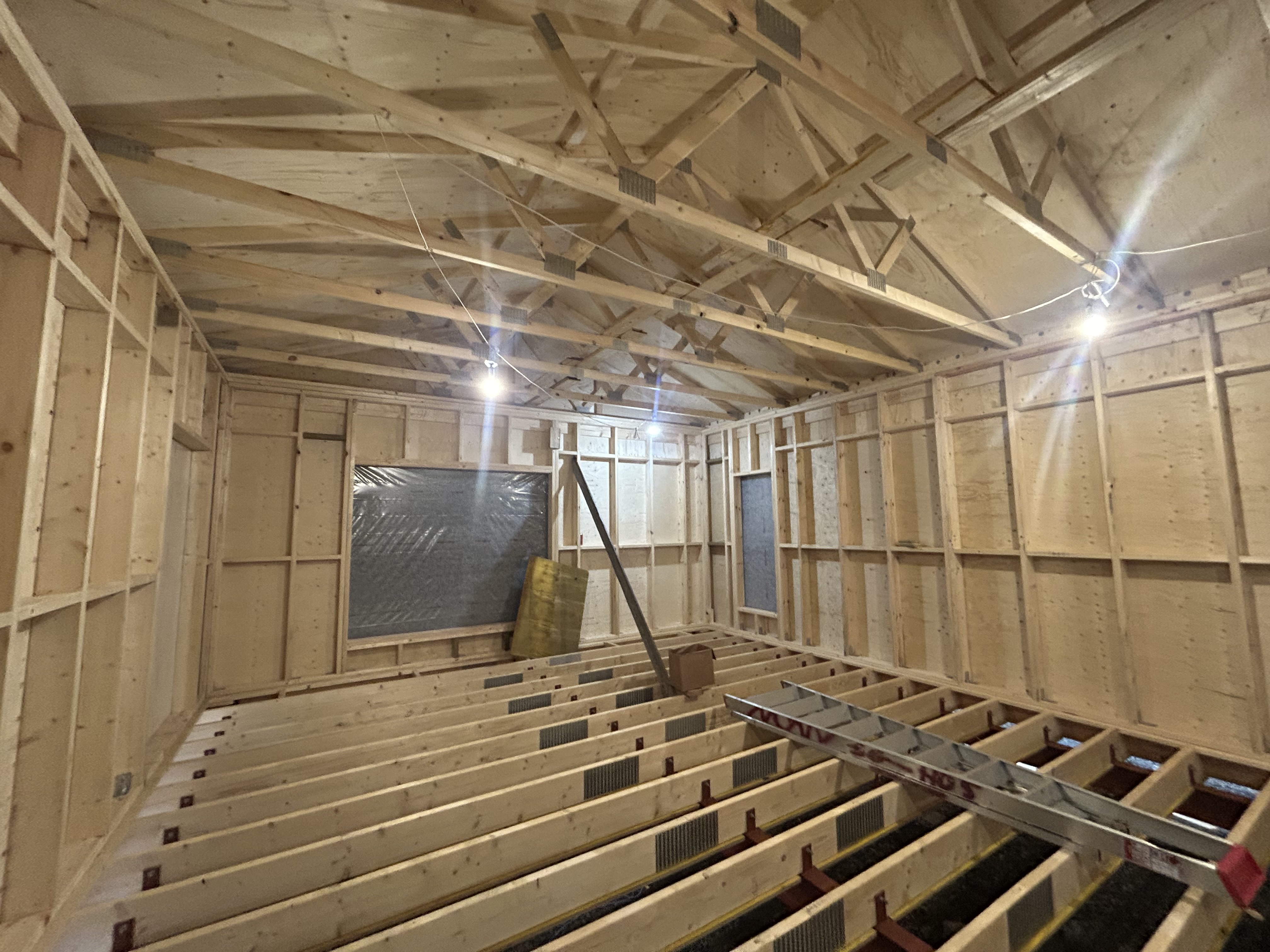

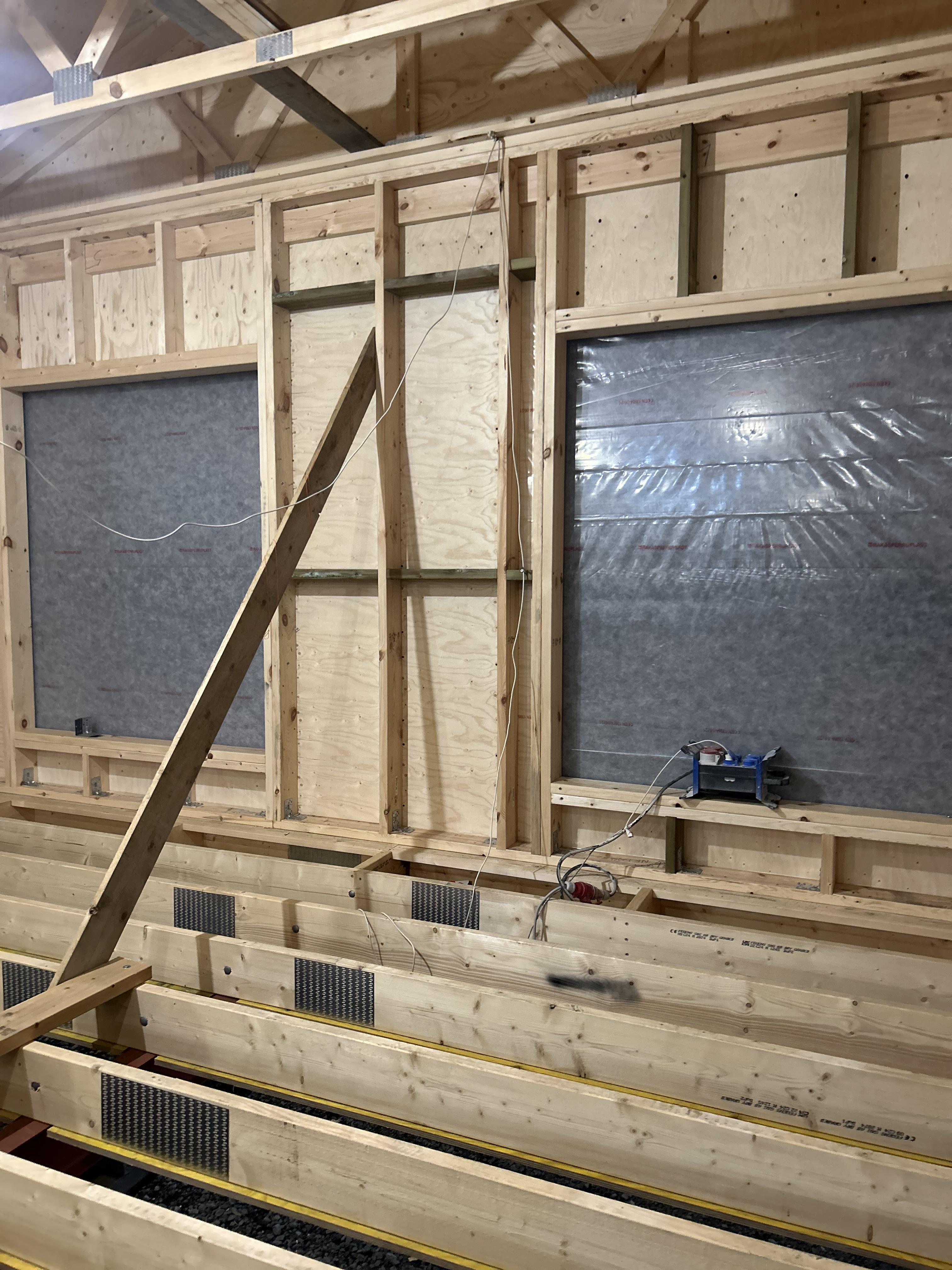

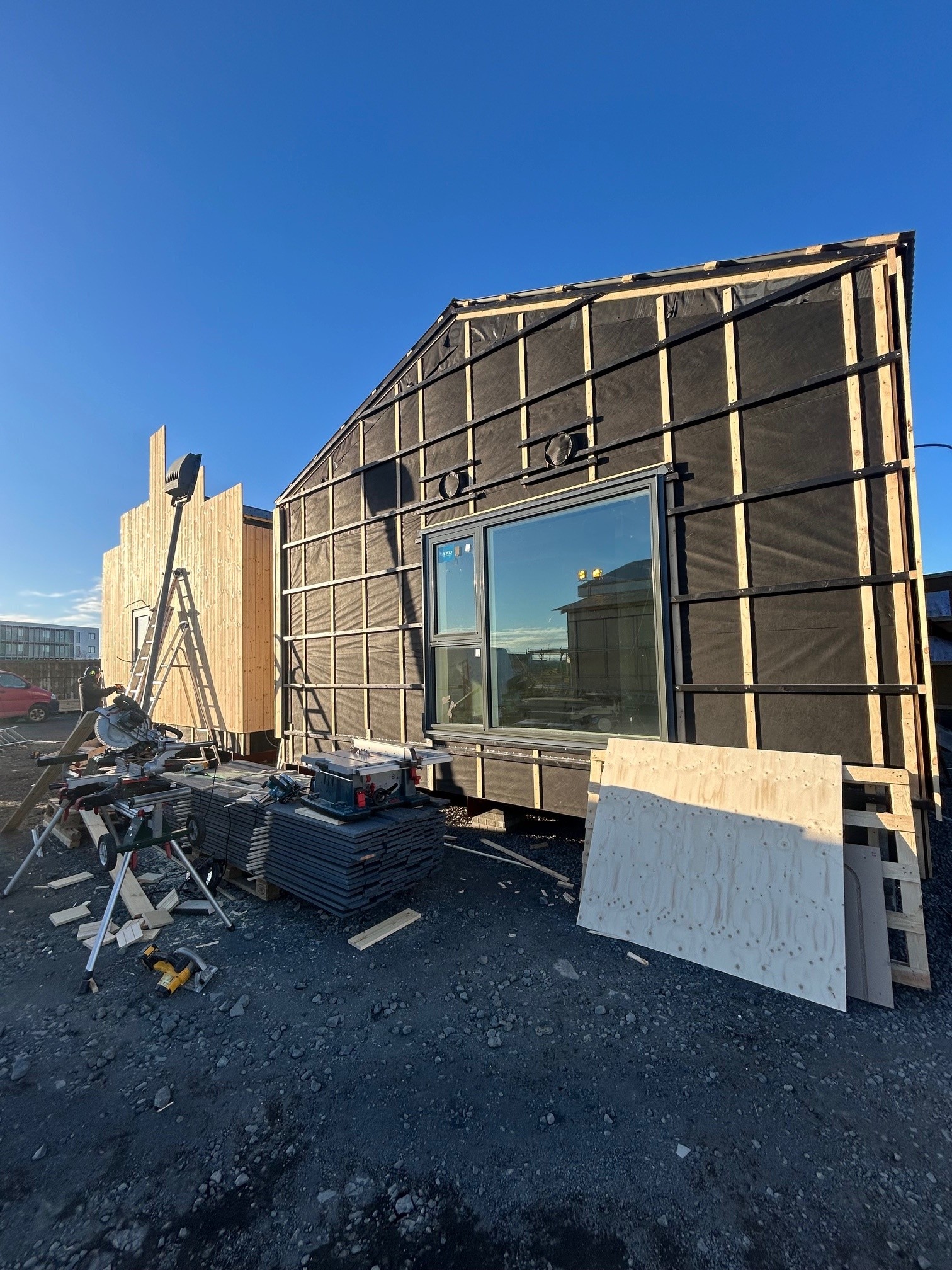

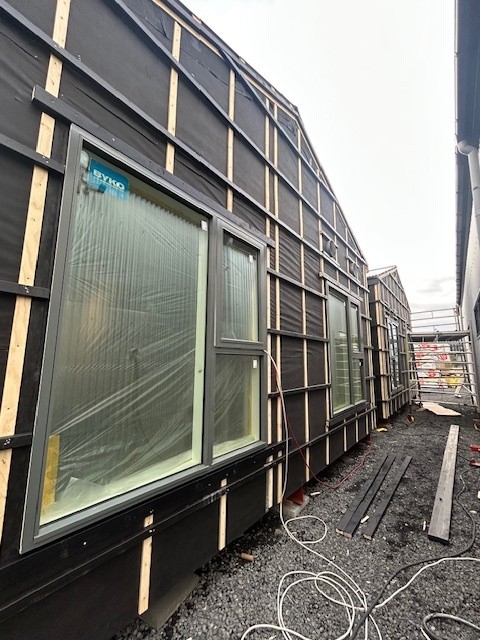

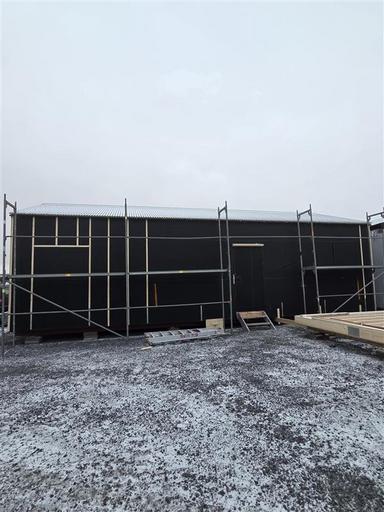

Bygging á nýjum stofum eru á áætlun en stofurnar eru smíðaðar á verkstað verktaka og verða svo fluttar á lóð leikskólans.

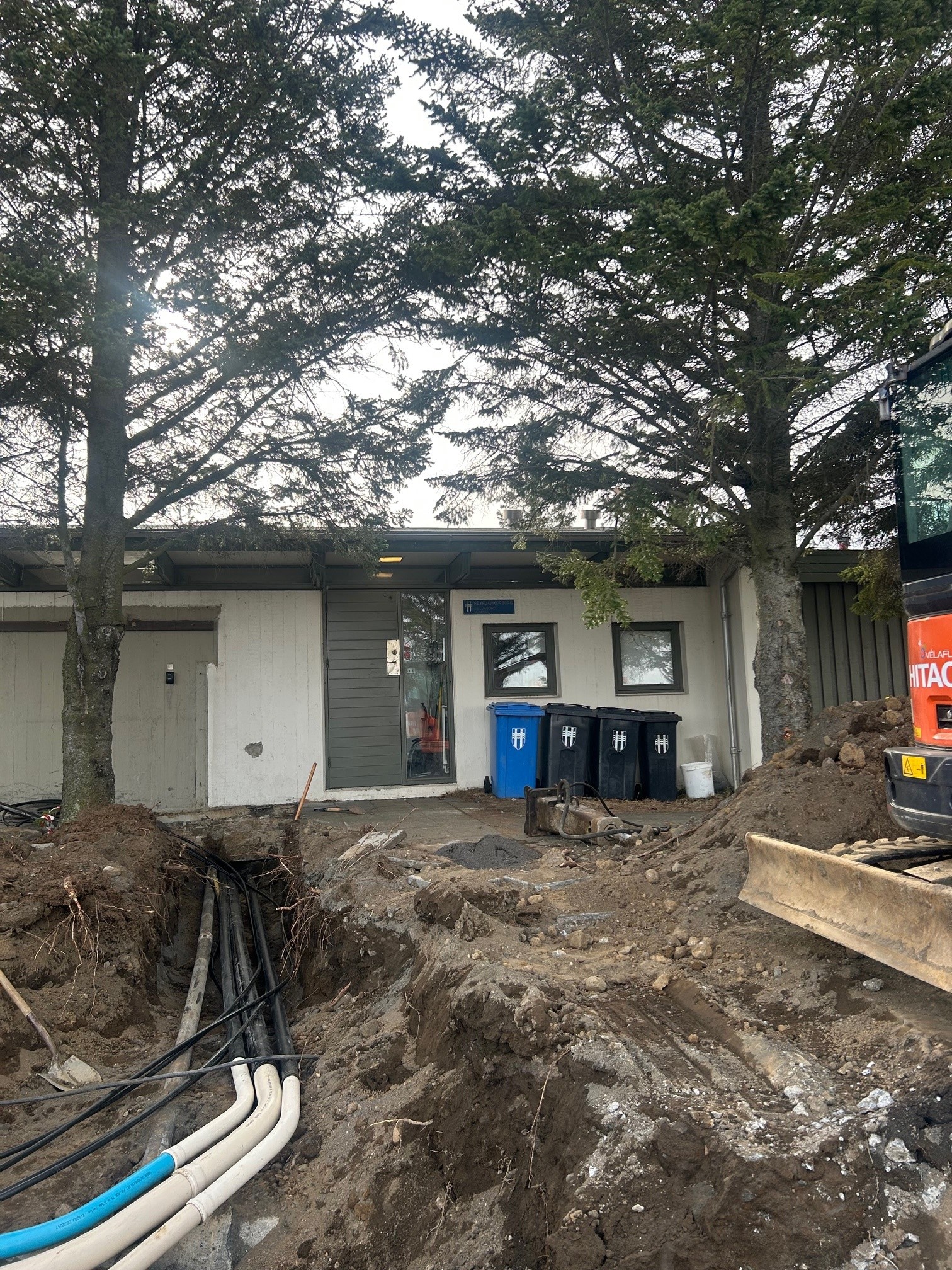

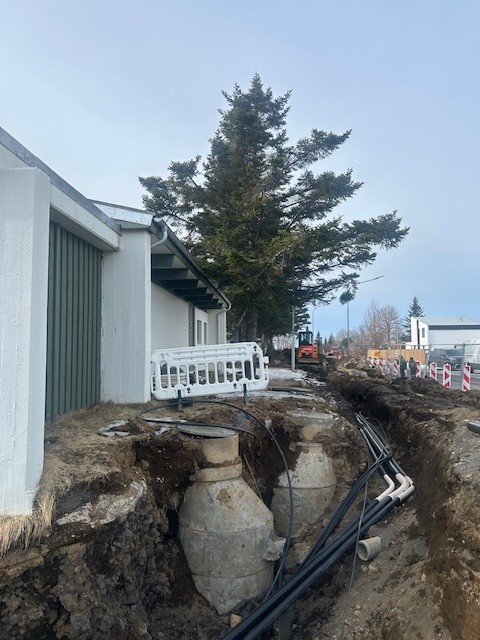

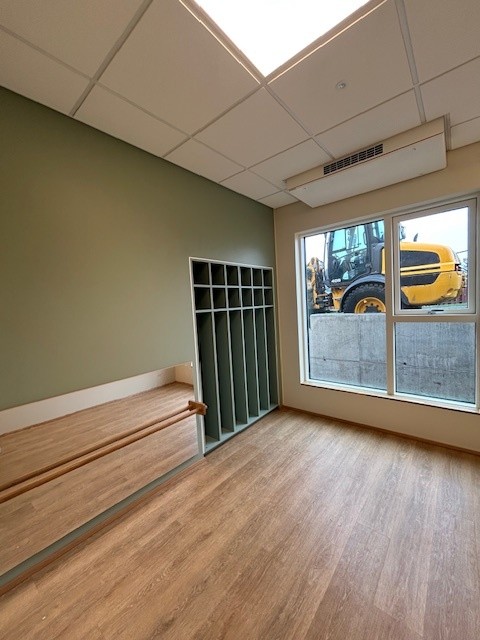

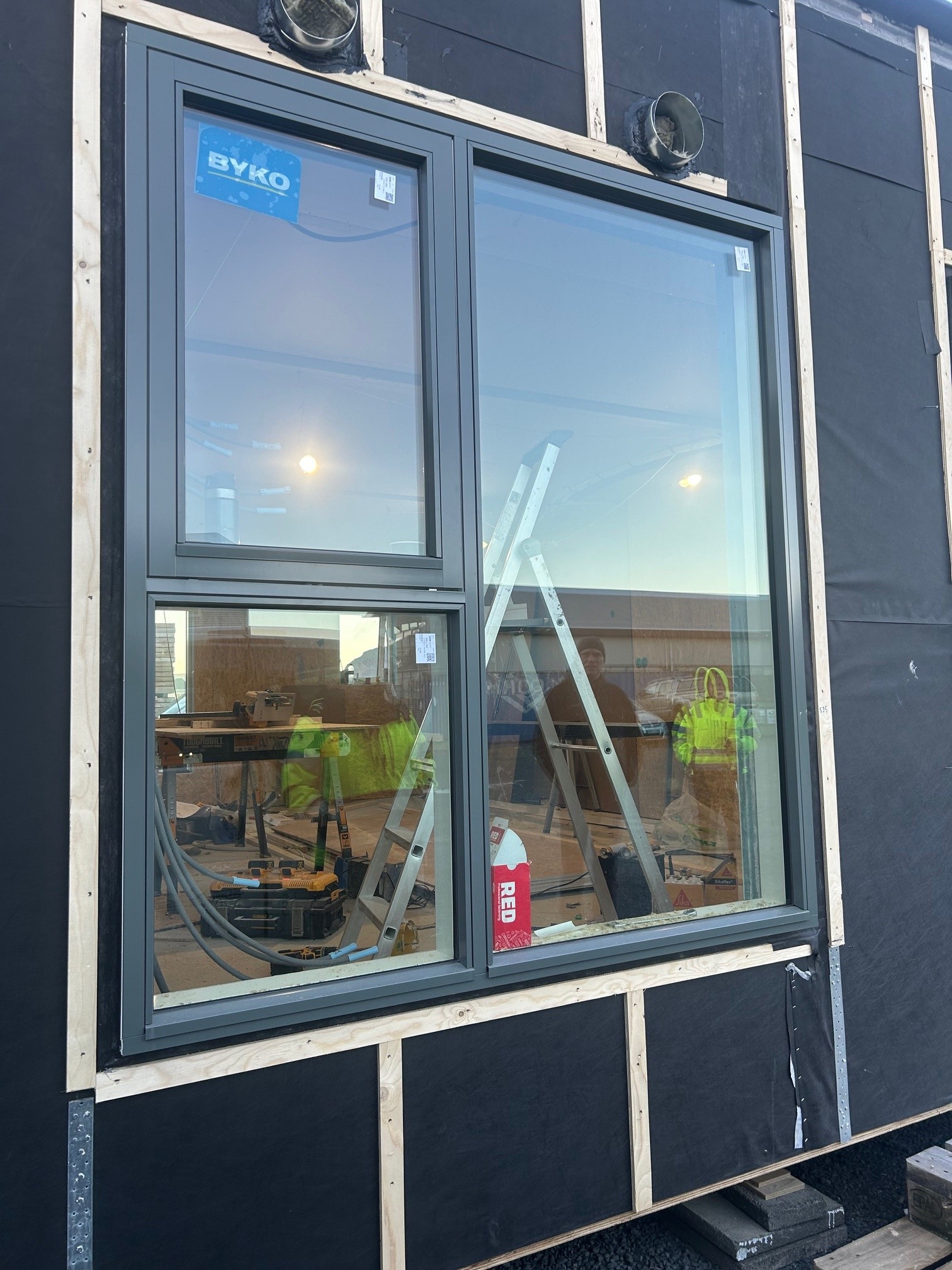

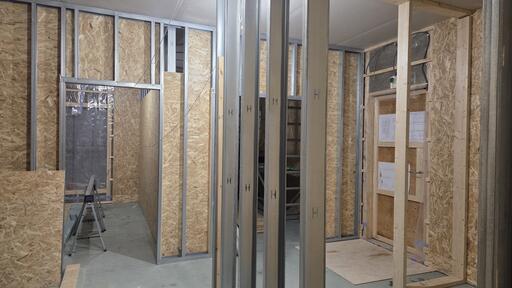

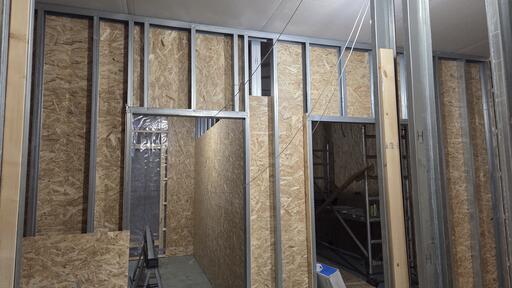

Vinna við stoðvegg og lagnafrágang á lóð er í gangi.

Hver koma að verkinu?

Umhverfis- og skipulagssvið

Skrifstofa framkvæmda - og viðhalds

Eftirlit/umsjón

Burðarþol

Landslaghönnun

Verktaki

SG hús / Eðalbyggingar

Raflagnir/lýsing

Síðast uppfært 25.03.2026
