Leikskólinn Hálsaskógur - Hálsaborg - endurgerð

Húsnæði leikskólans Hálsaborgar gengst undir heildarendurnýjun. Verkefnið er hluti af viðhaldsátaki Reykjavíkurborgar.
Vetur 2023 – Haust 2025

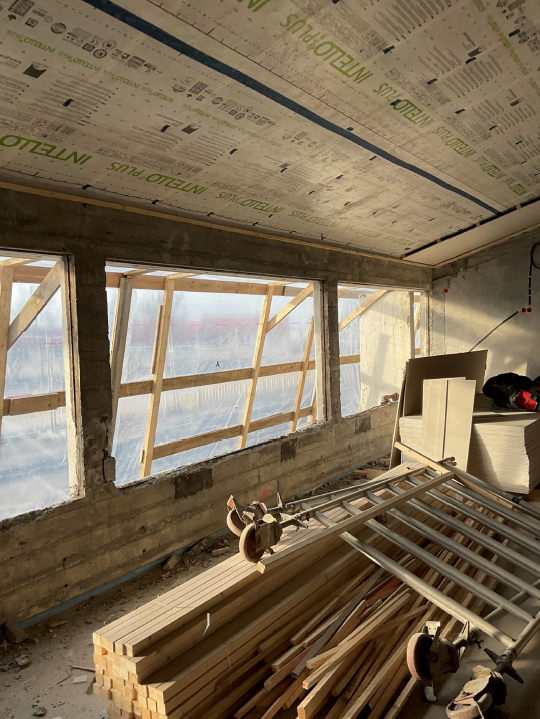

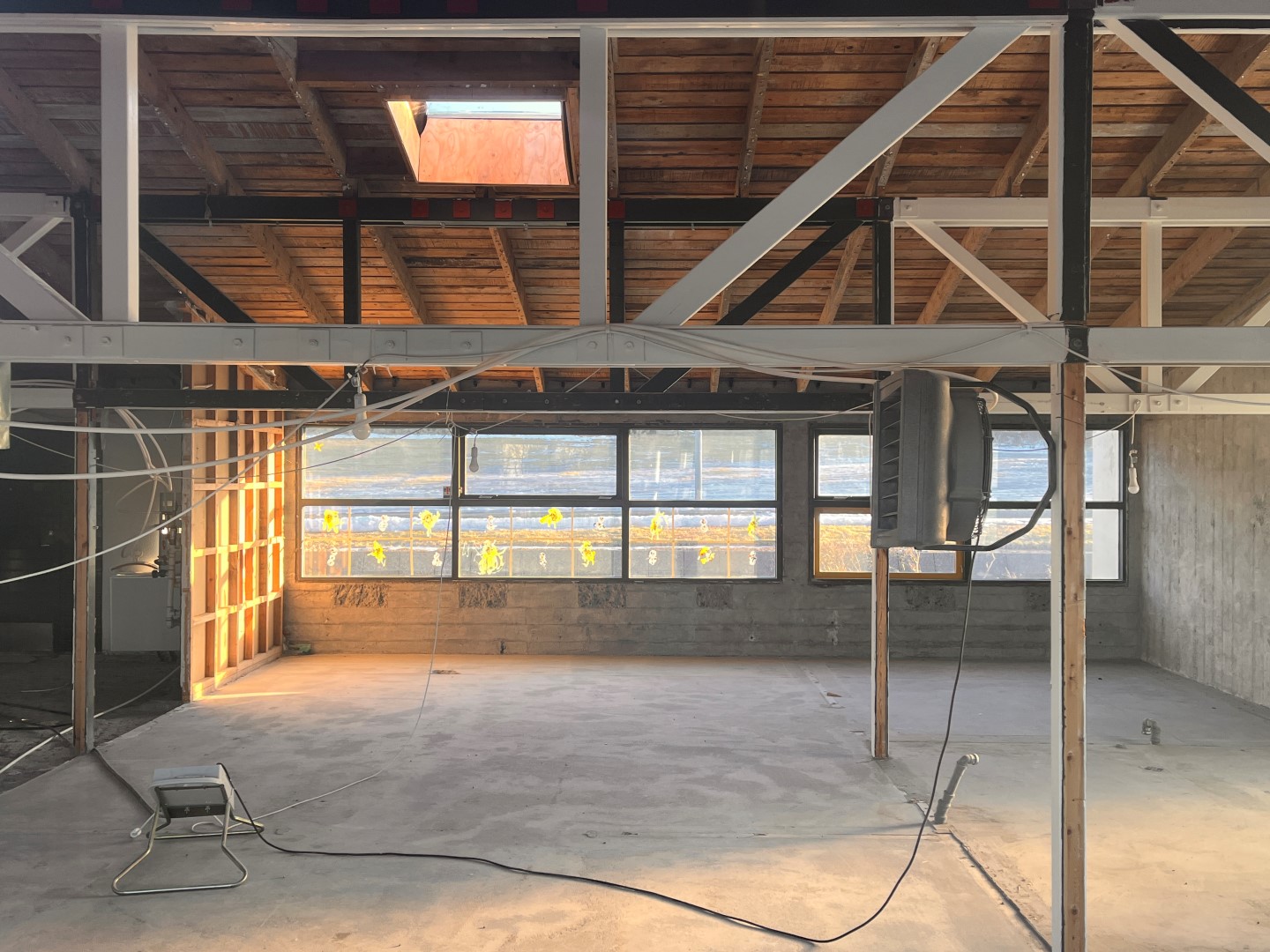

Undirbúningur
Undirbúningur
Í framkvæmd
Í framkvæmd
Lokið
Lokið

Aðaluppdrættir og lokamyndir

Hvað verður gert?

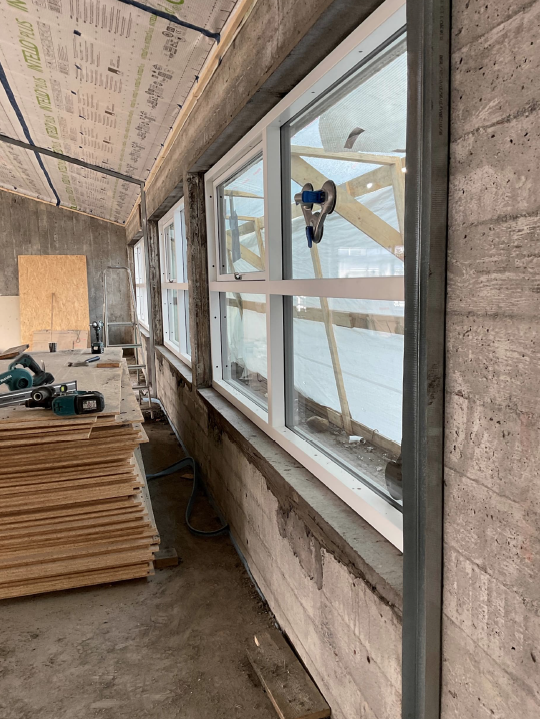

Framkvæmdin felst í niðurrifi innanhúss sem og á þakvirki, fullnaðarfrágangi að utan og innan ásamt hurða- og gluggaísetningu.

Húsið er endurhannað með tilliti til nútíma kennsluhátta og aðstöðu fyrir kennara og starfsfólk.

Endurhönnun og endurgerð verður Svansvottuð sem styður við græna stefnu Reykjavíkurborgar.

Áhersla lögð á umhverfisvænt efnisval og bætta orkunýtingu.

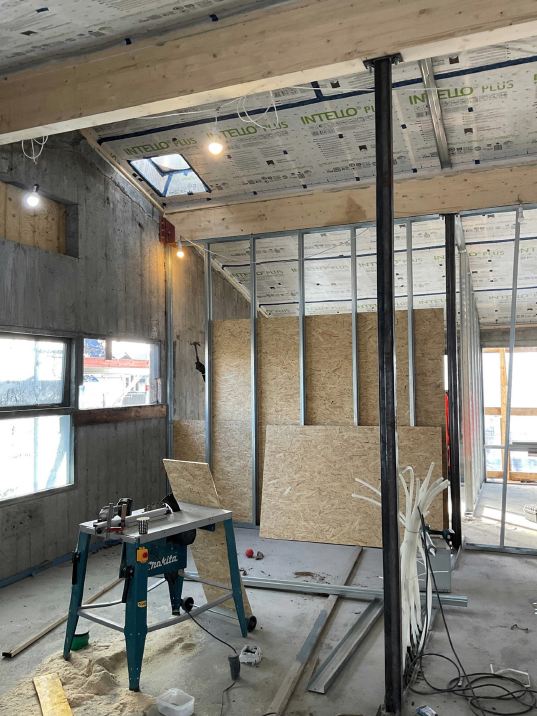

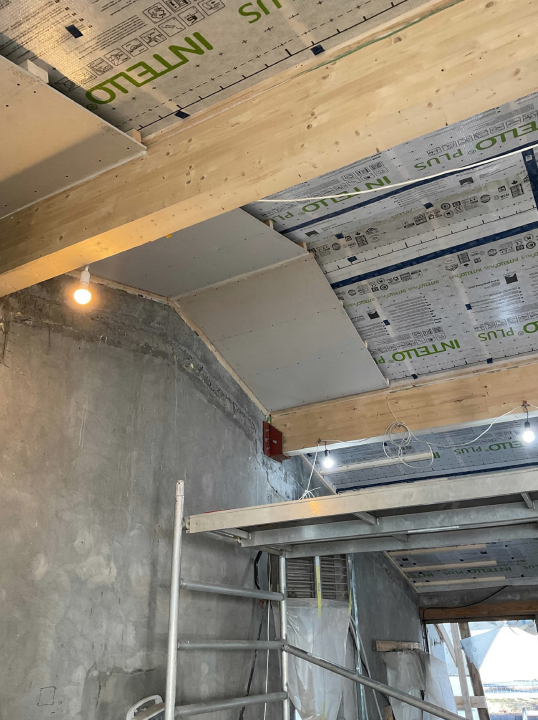

Frágangur að innan felst í uppsetningu inniveggja, hurða, loftaklæðningar, innréttinga og loftræsingar ásamt öðrum húskerfum.

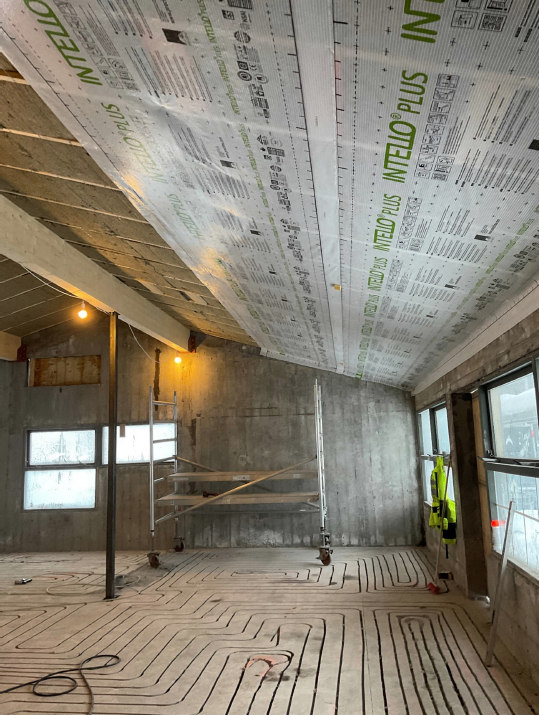

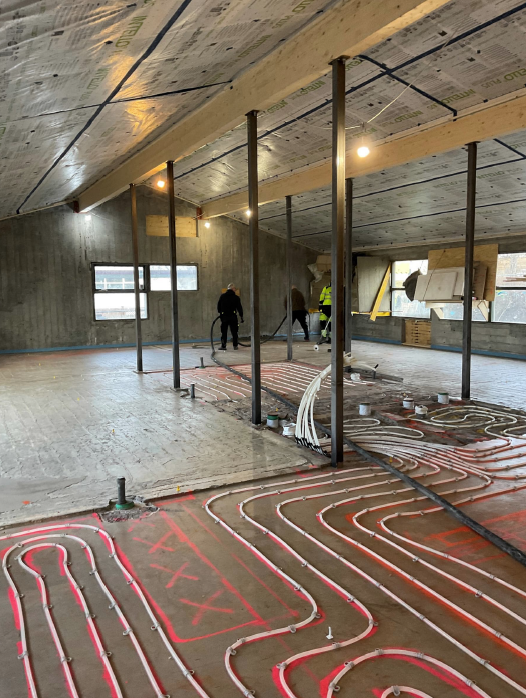

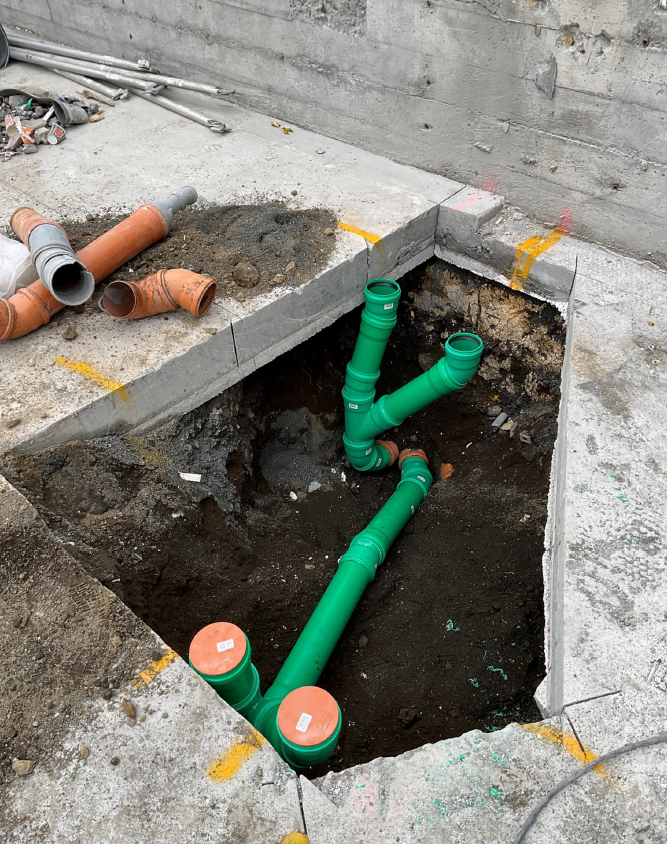

Raf- og neysluvatnslagnir verður endurnýjaður og gólfhita komið fyrir.

Hvernig gengur?

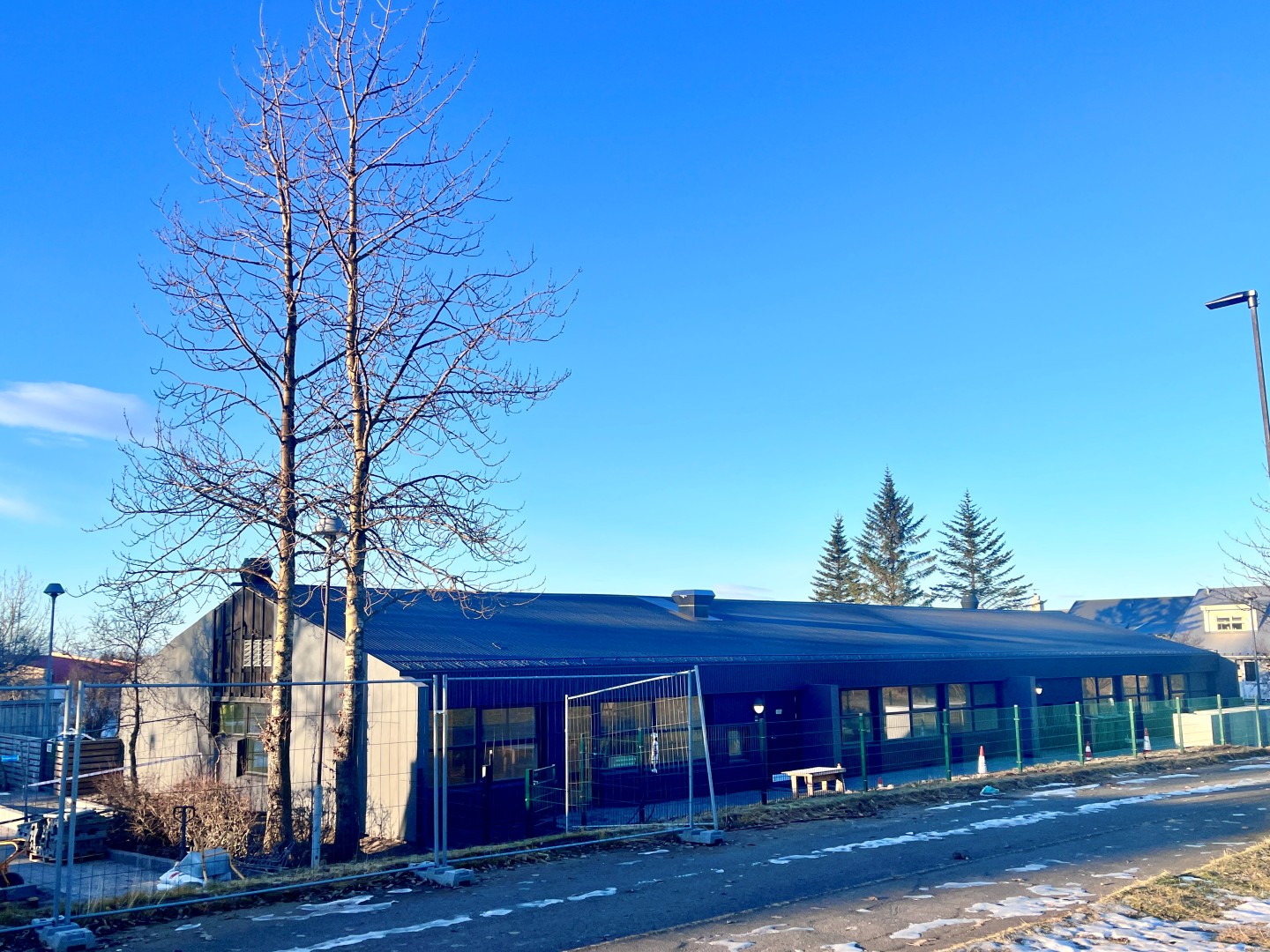

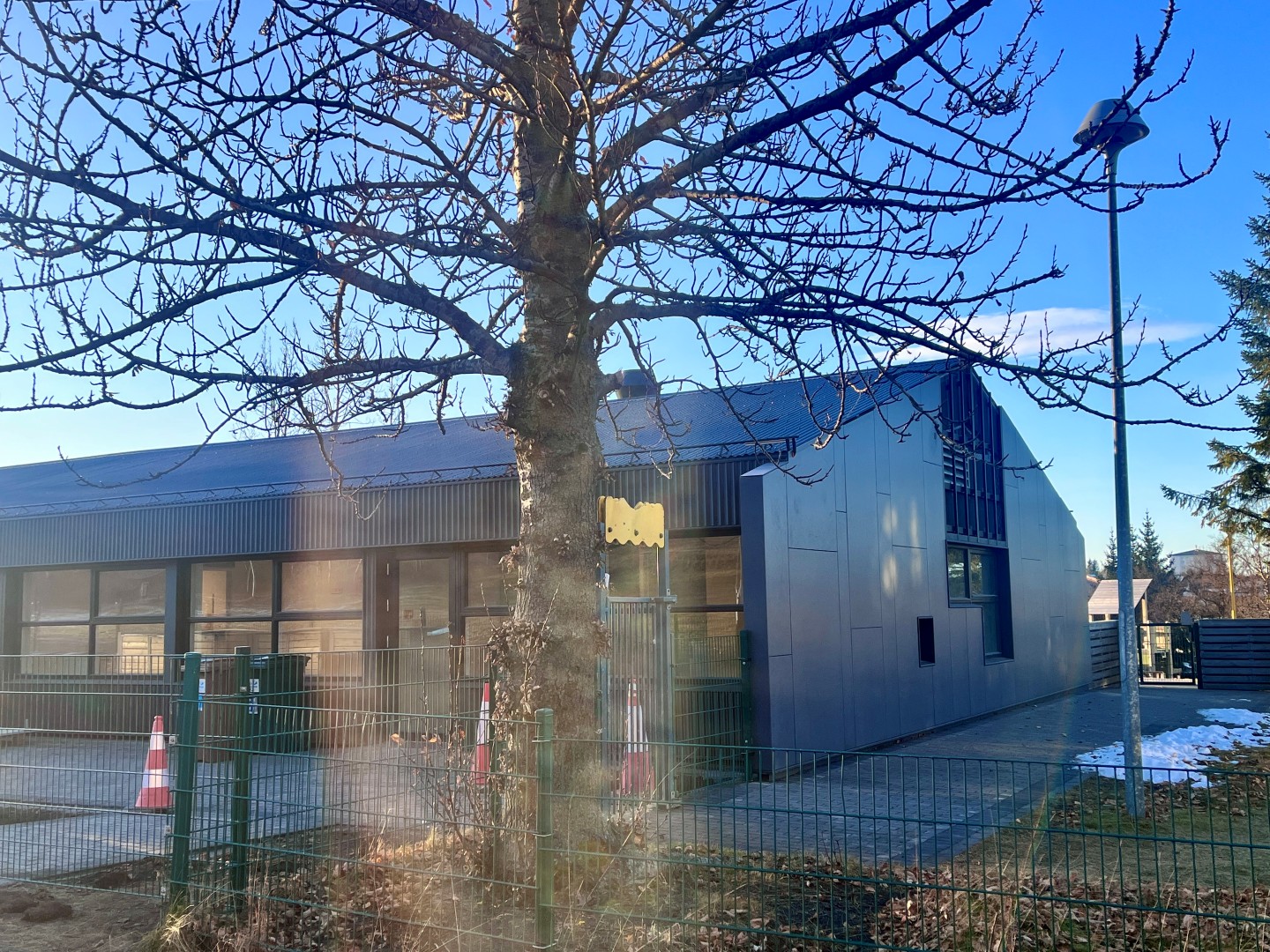

Nóvember 2025

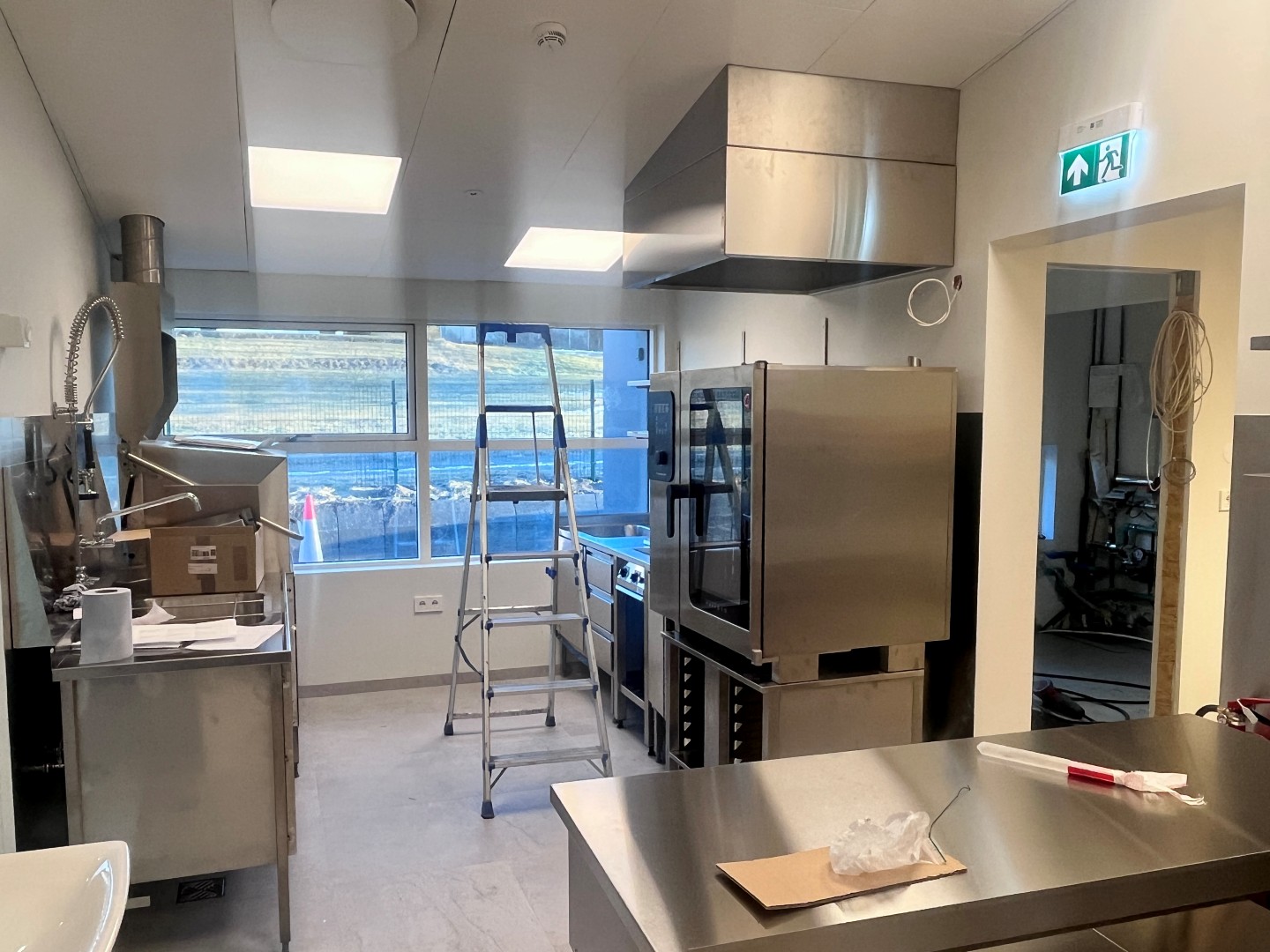

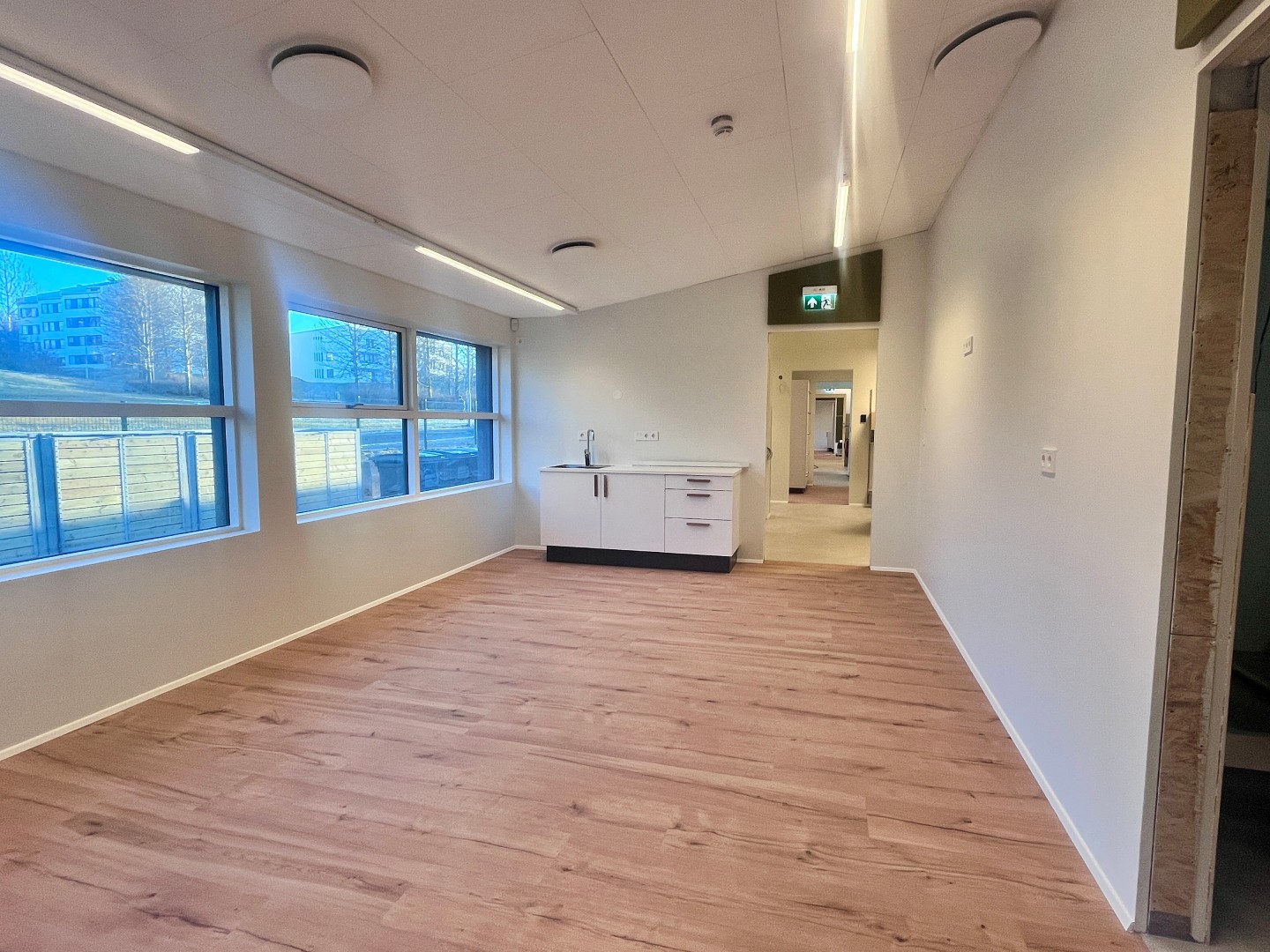

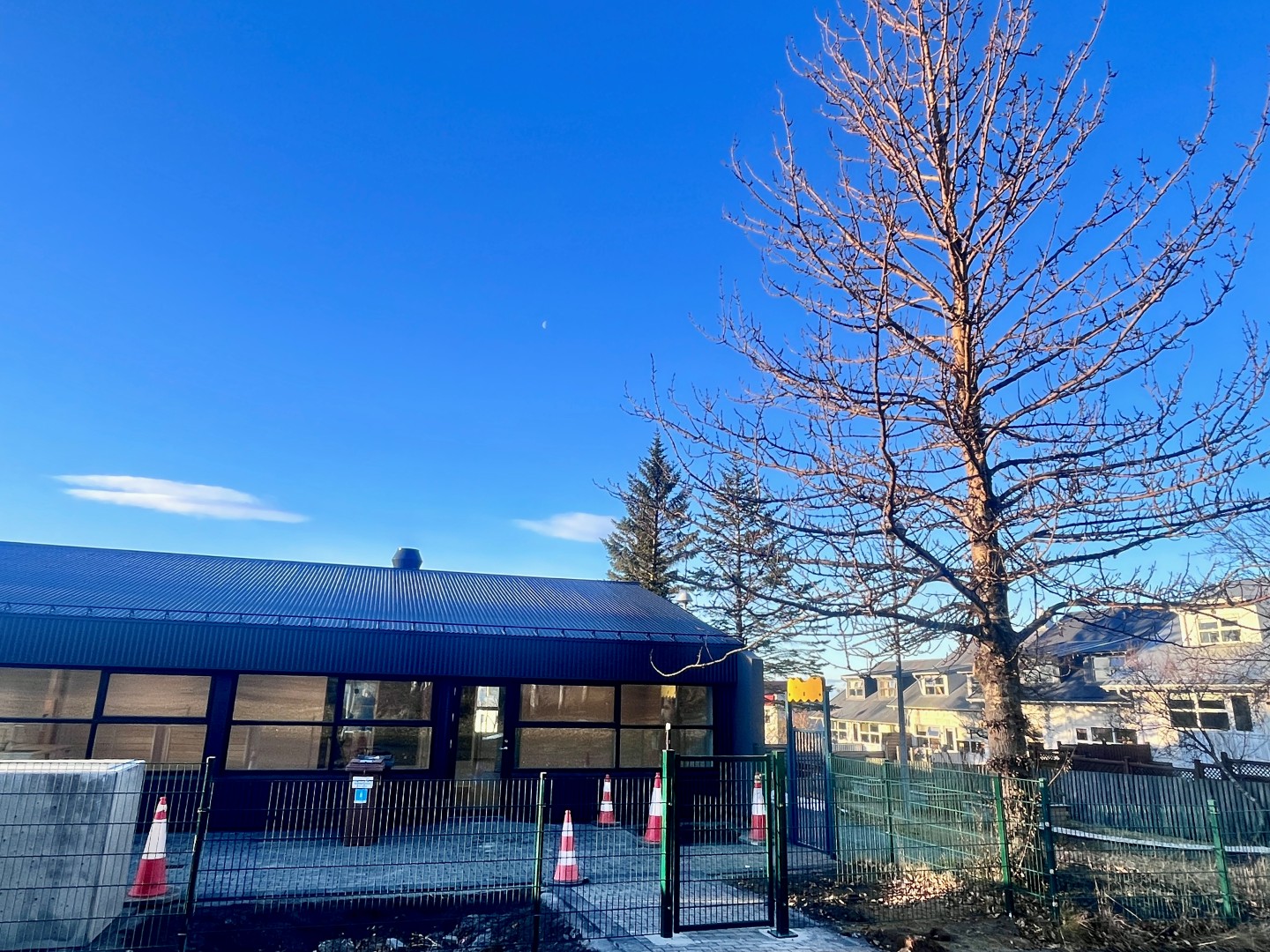

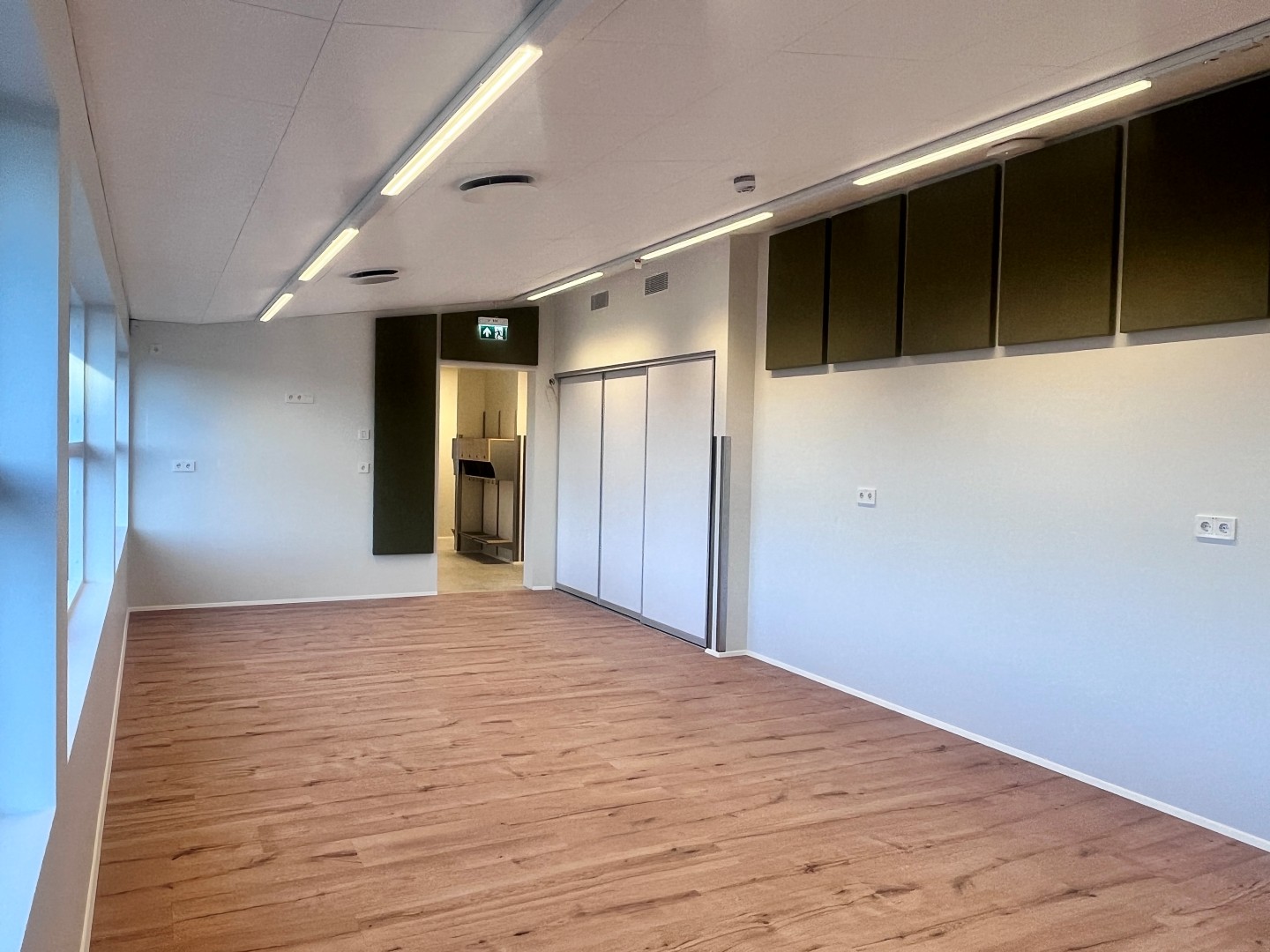

Unnið er að undirbúningi loka-og öryggisúttektar byggingarfulltrúa og slökkviliðs sem fram fer í lok nóvember.

Samhliða því er skilað inn lokagögnum vegna Svansvottunar. Þar á meðal eru loftgæðamælingar, stillingar loftræsikerfis, hita og lýsingar ásamt staðfestingu á góðri hljóðvist.

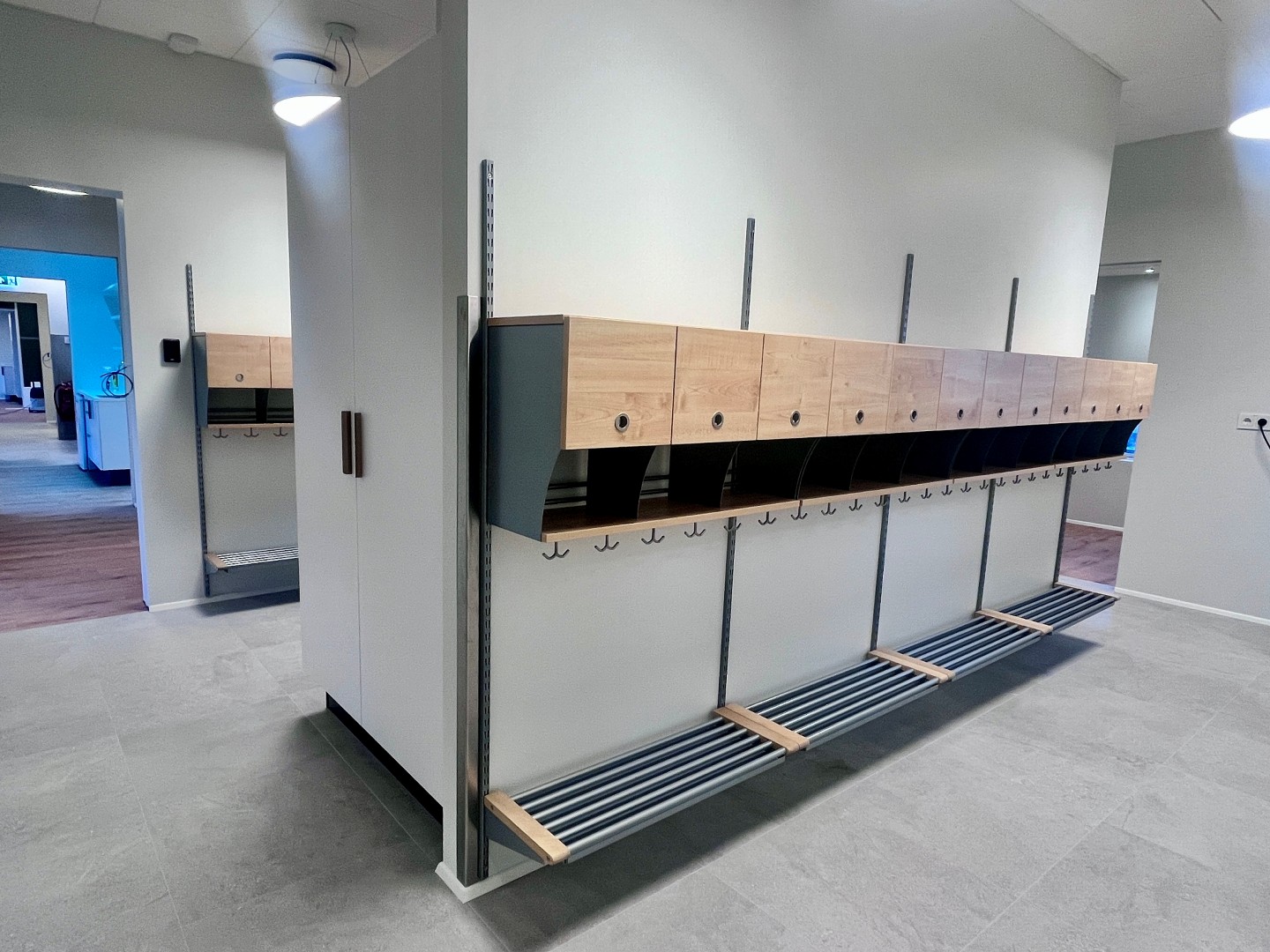

Að þessi loknu tekur Skóla- og frístundasvið við húsinu og gengur frá húsgögnum og kennslubúnaði.

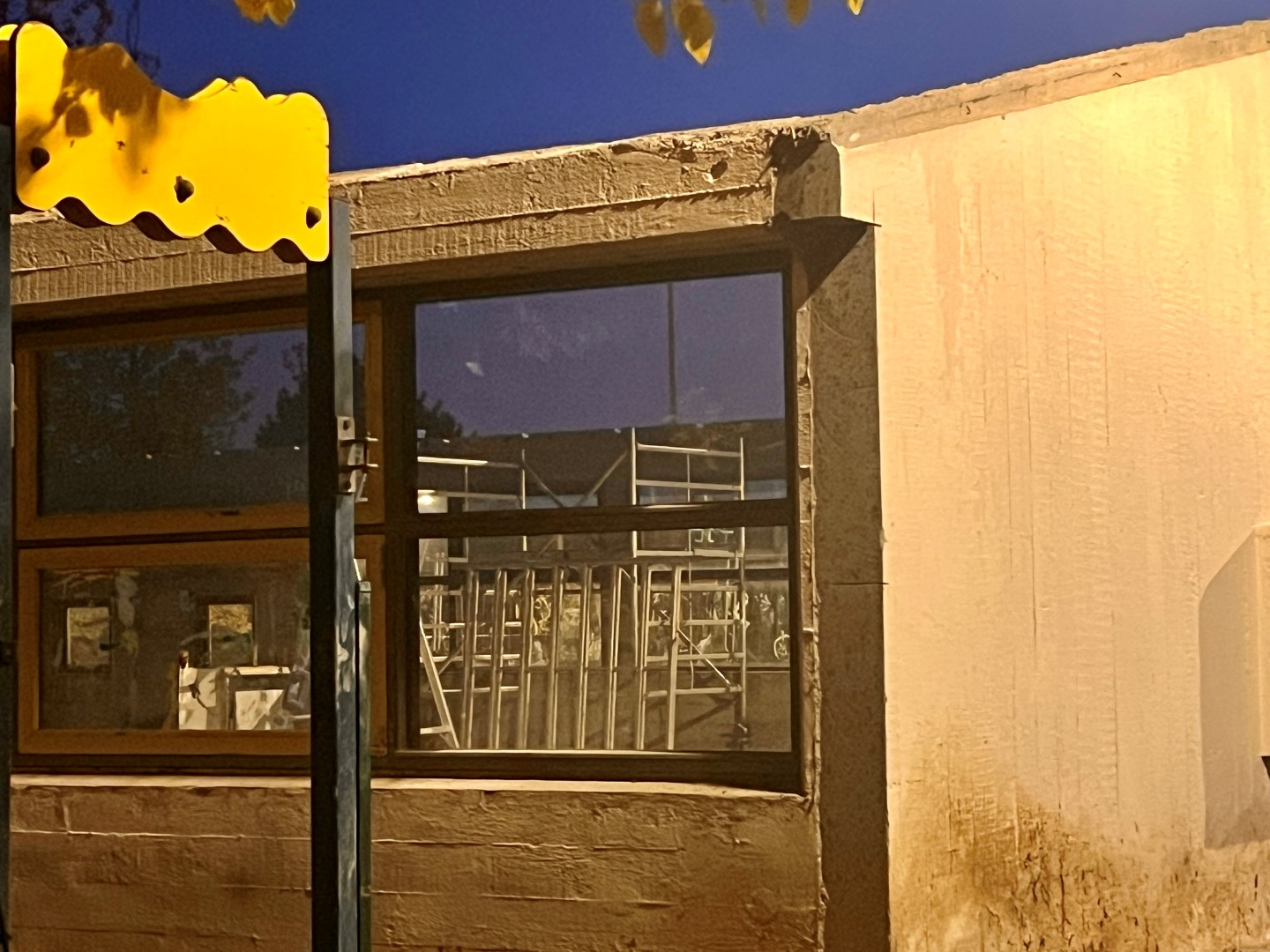

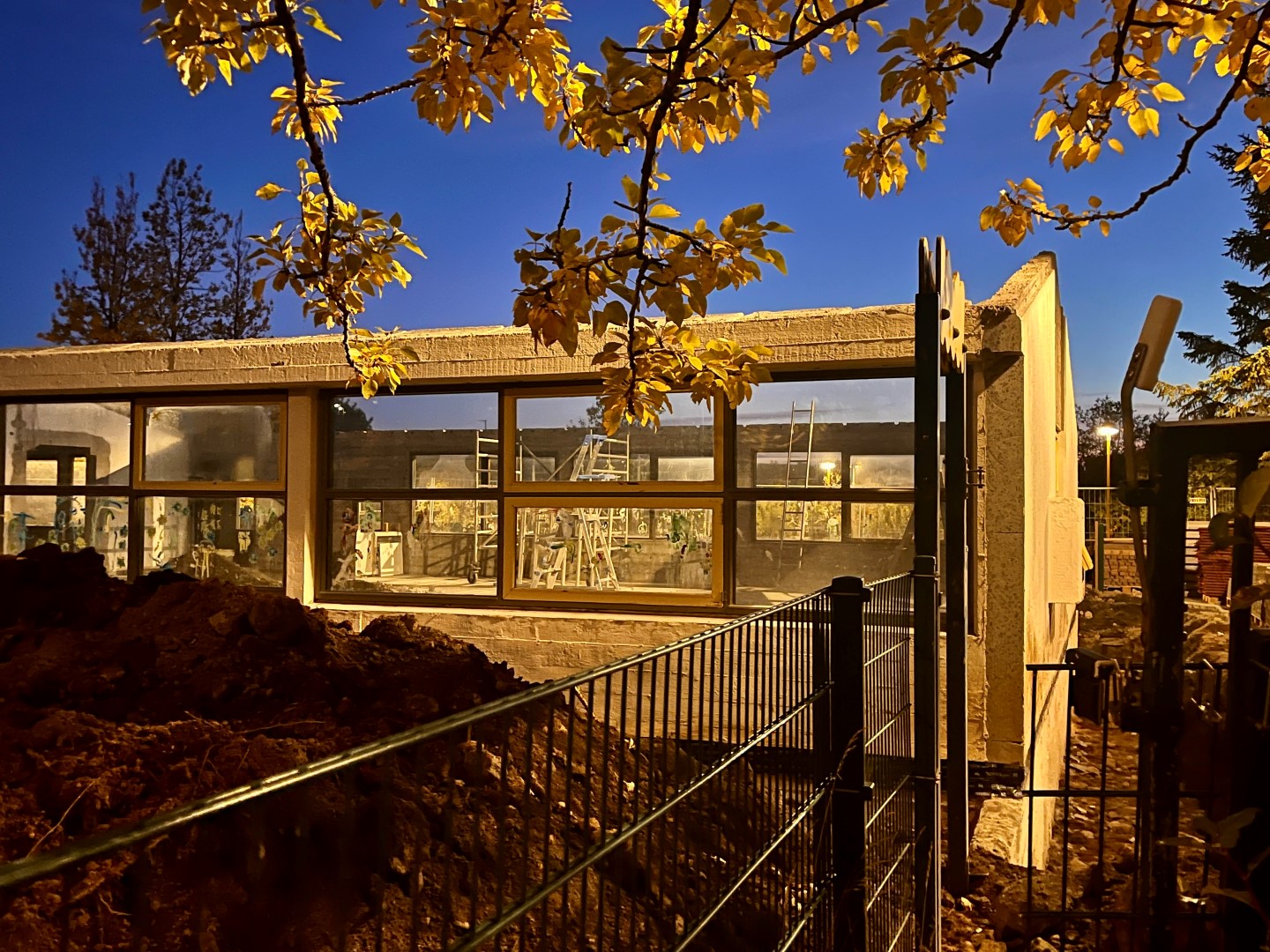

September - október 2025

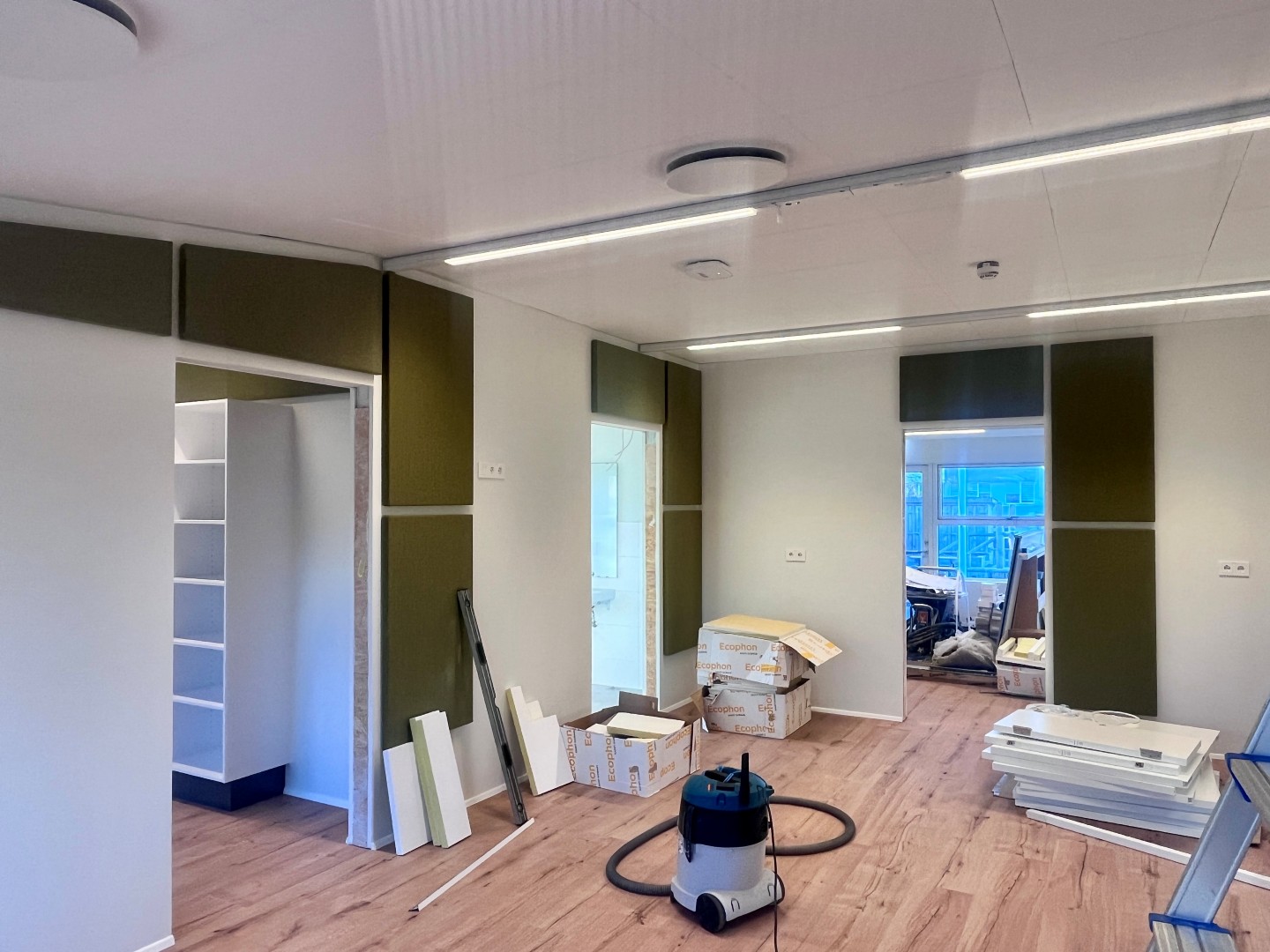

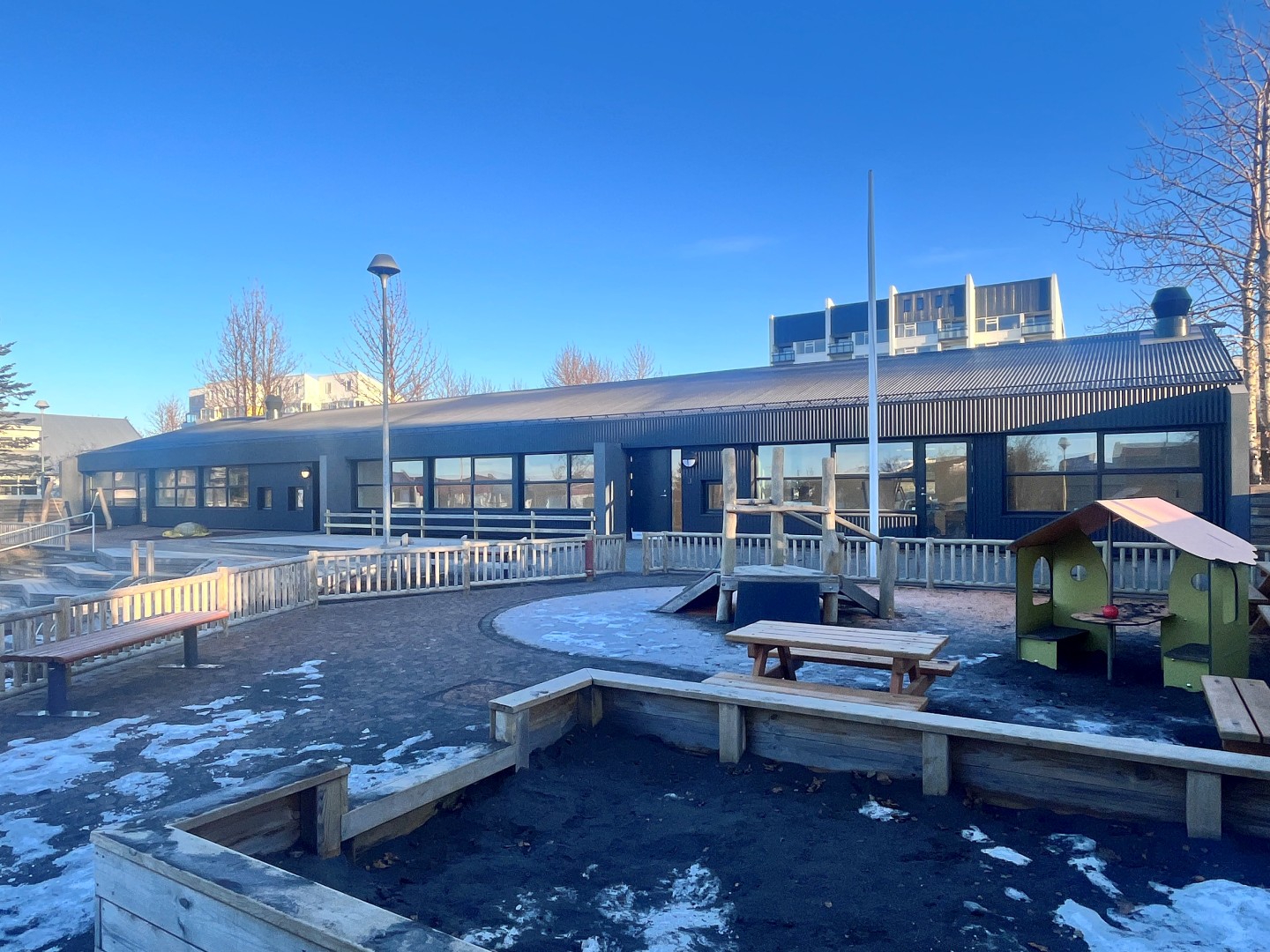

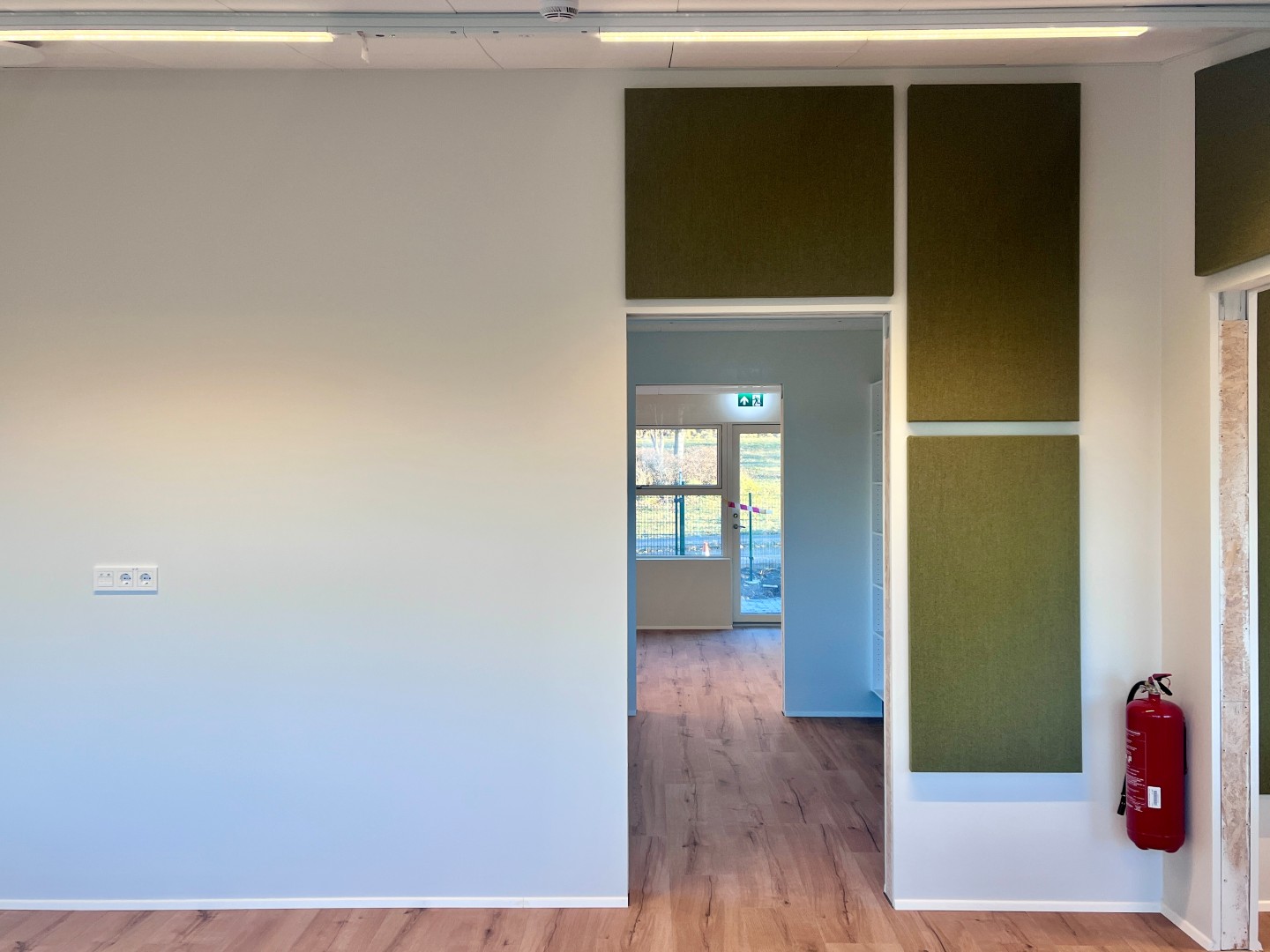

Byggingarframkvæmdir eru á lokastigi og góð framvinda hefur verið í verkinu.

Innanhúss:

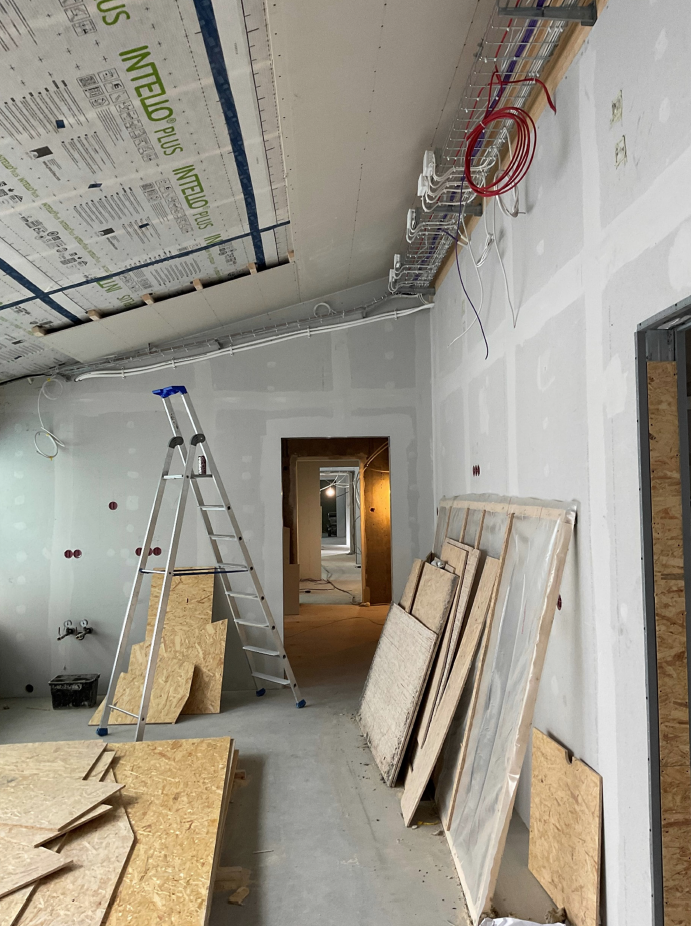

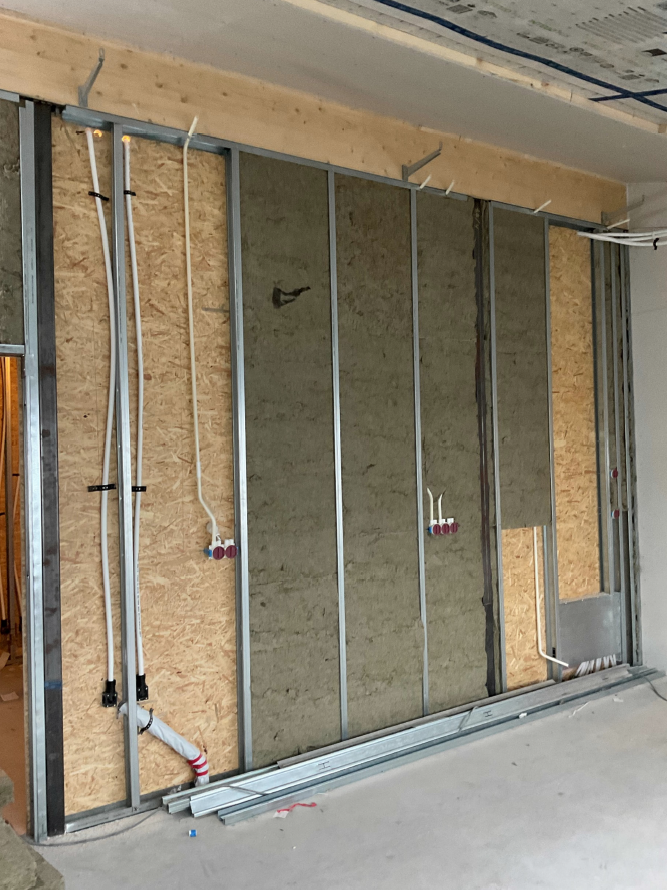

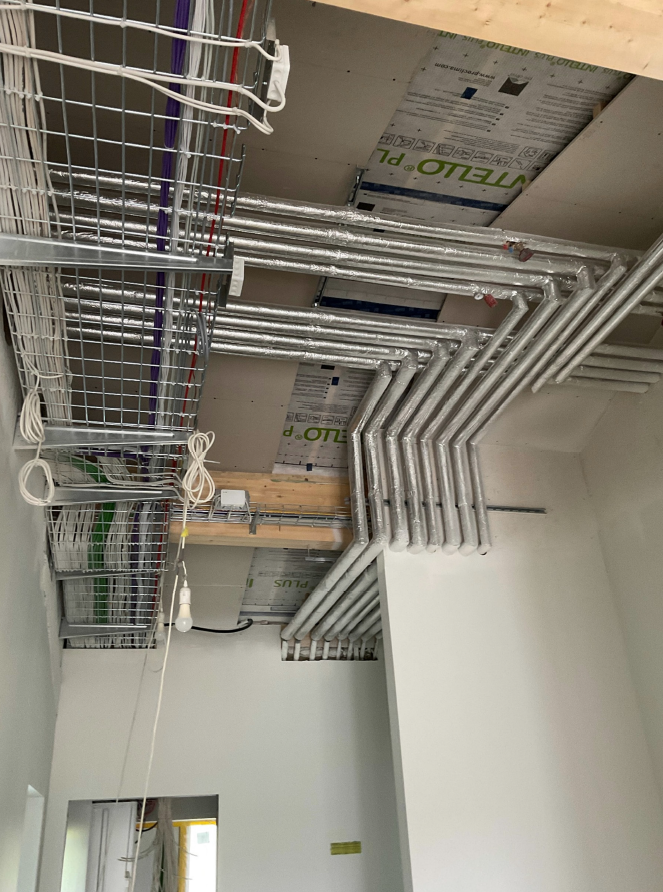

Innréttingar hafa verið settar upp og málningarvinnu er lokið að mestu. Lagnir eru fullkláraðar með öllum klósettum og vöskum uppsettum. Rafkerfi er nánast tilbúið – aðaltafla og netkerfi eru tengd og unnið er að lokafrágangi á ljósum, öryggiskerfi og brunalokum.

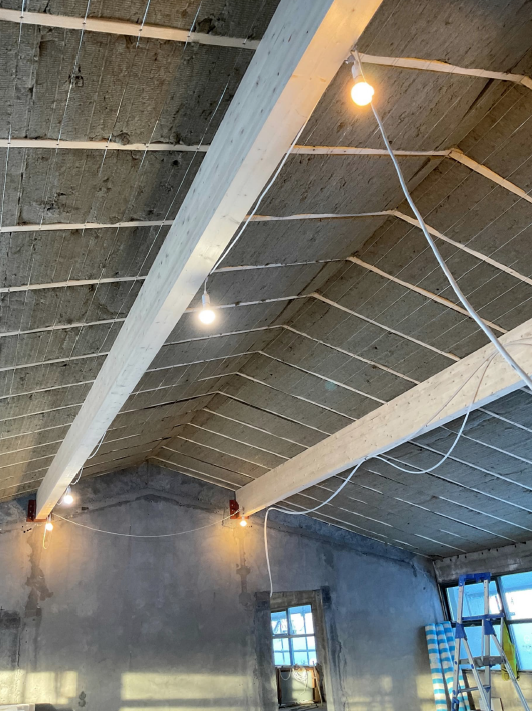

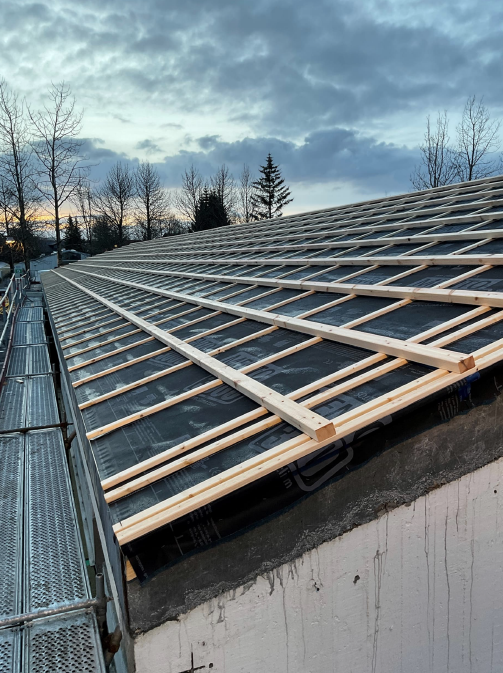

Stokkar loftræsikerfis eru komnir upp og smíði á hlerum er í gangi.

Utanhúss:

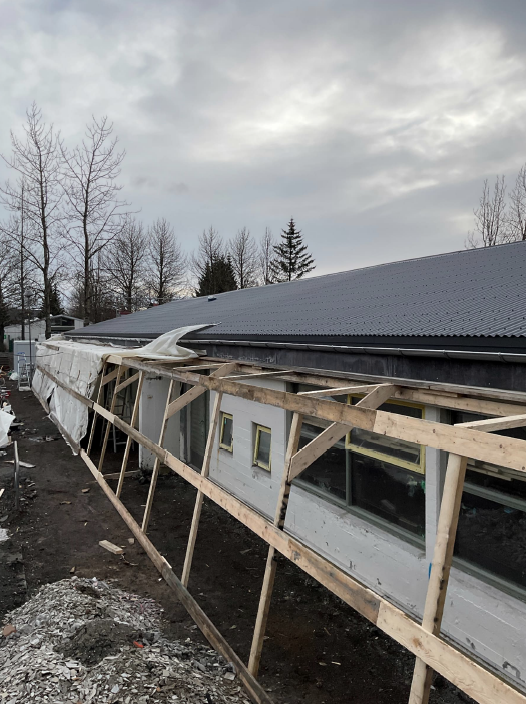

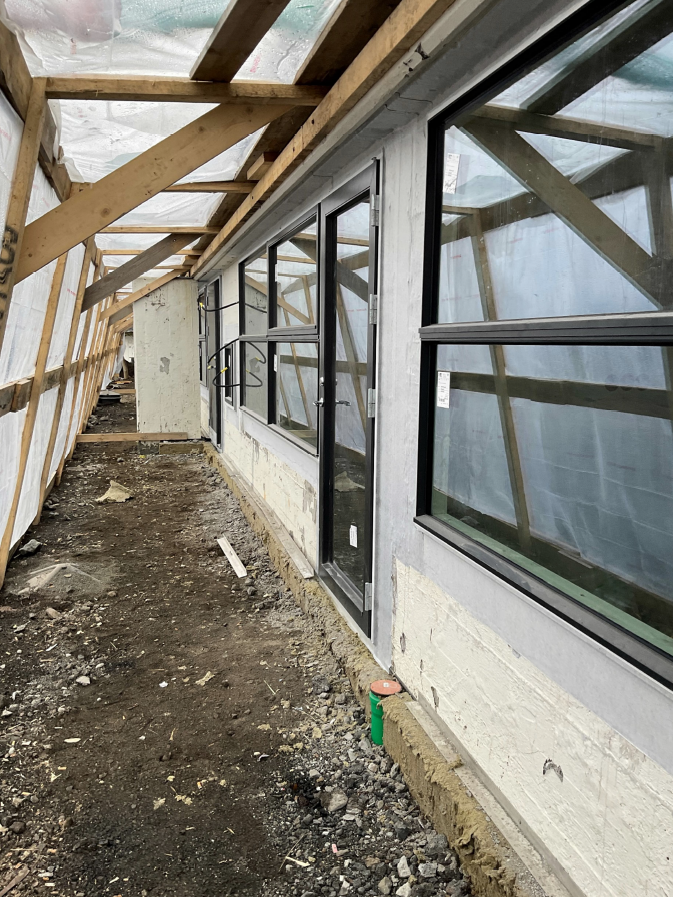

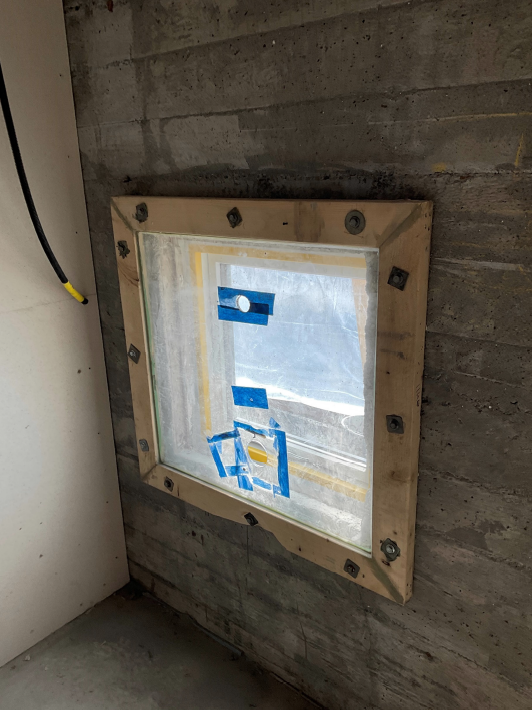

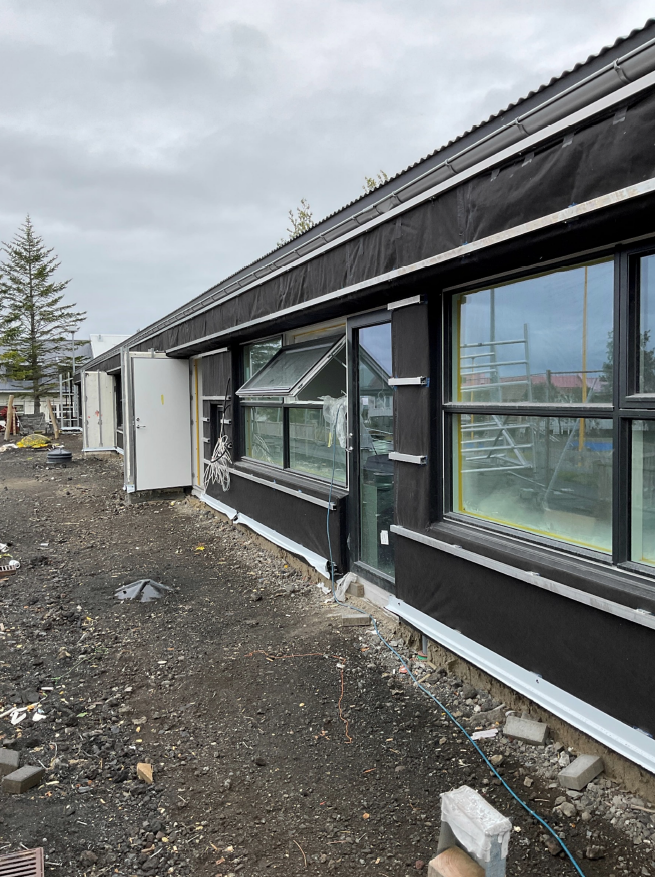

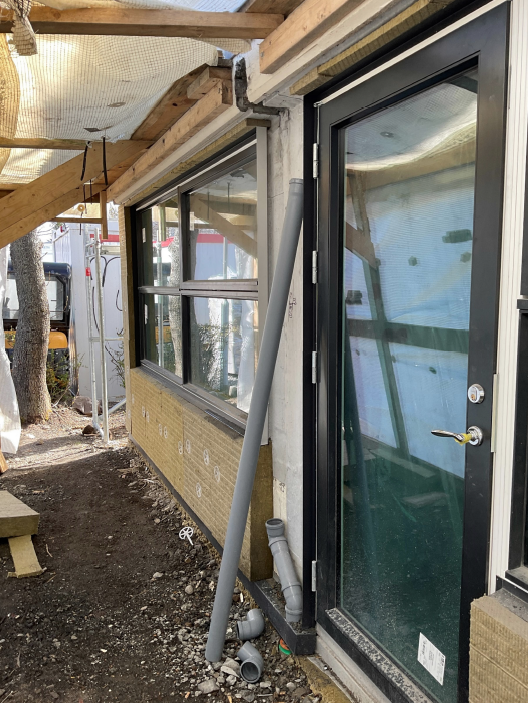

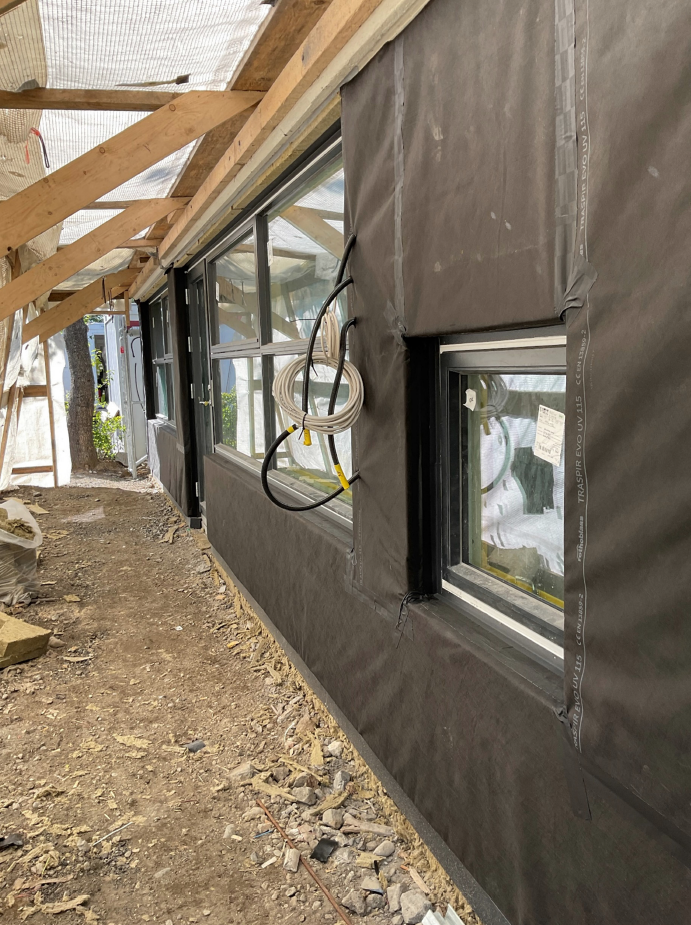

Klæðning hússins er langt komin og vinnu við flasninga og frágangi á göflum miðar vel áfram. Á lóð er unnið að hellulagningu á norður- og austurhlið og snjóbræðslulagnir eru komnar.

Girðing og hlið eru tilbúin á verkstæði og verða sett upp á næstunni.

Næstu skref:

Úttektir á lögnum, rafkerfi og loftræsingu eru áætlaðar í október og nóvember. Áætlað er að öryggis- og lokaúttekt fari fram í desember.

Ágúst 2025

Lagnir:

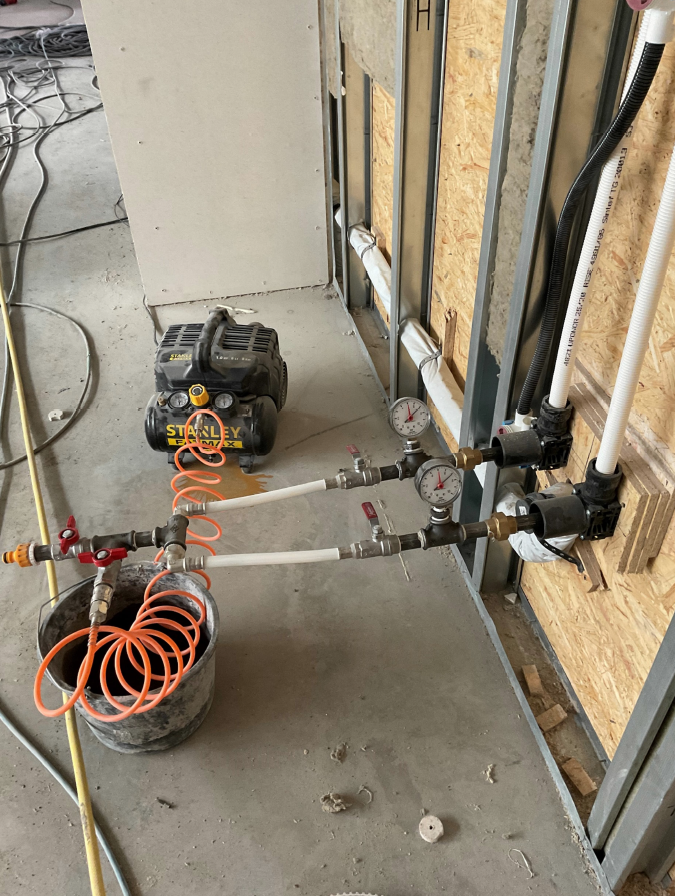

Verktaki hefur lagt tengikistur, er að klára hitagrind og byrjaður á uppsetningu hreinlætistækja.

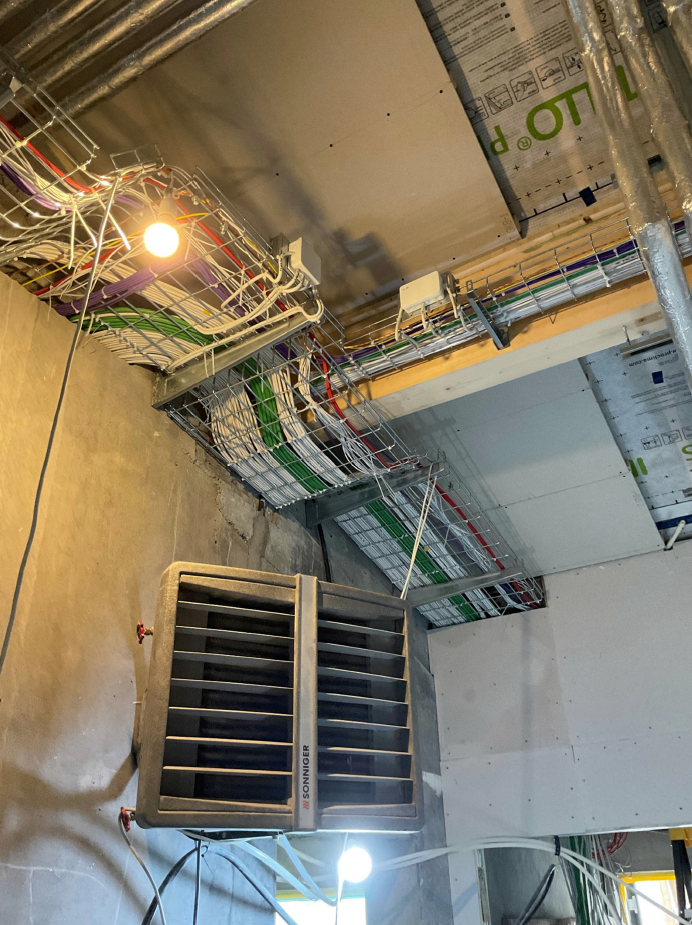

Rafkerfi:
Verktaki hefur brunaþéttað, og er að tengja ljós og öryggiskerfi. hefur lokið við að setja tengla, rofa og hefur sett upp nýja aðaltöflu.

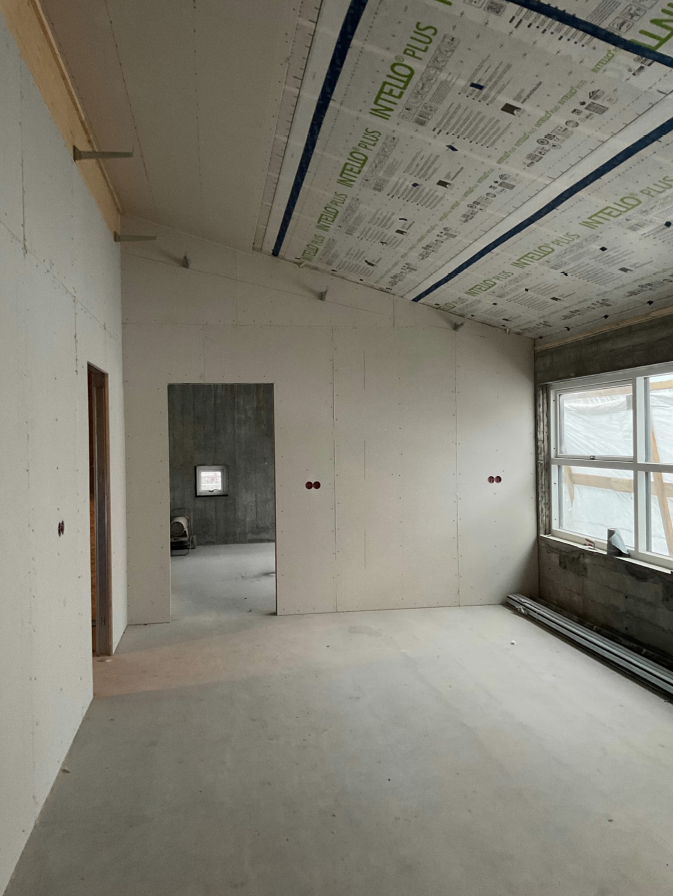

Frágangur innanhúss:

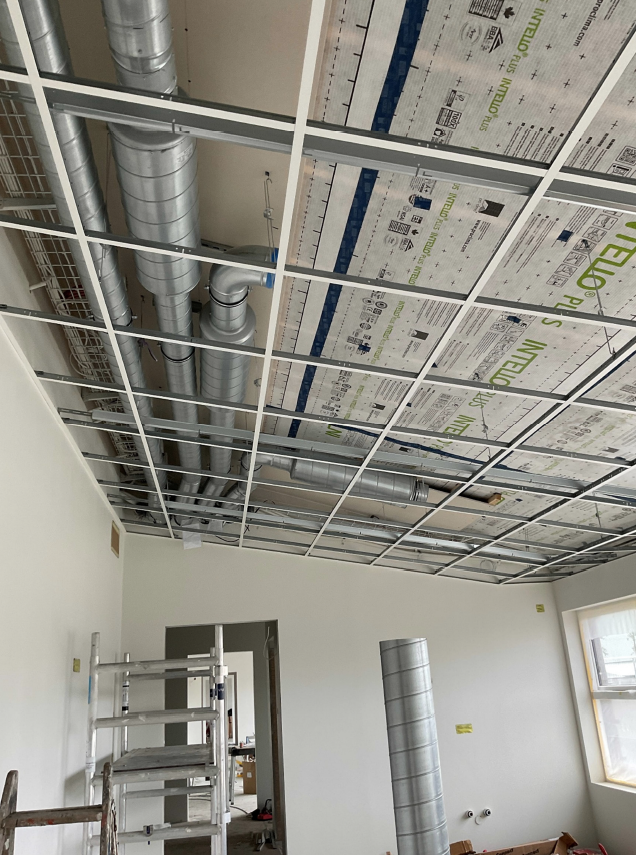

Málningar- flísavinna, dúklagning og kerfisloft langt komin.


Loftræsing:

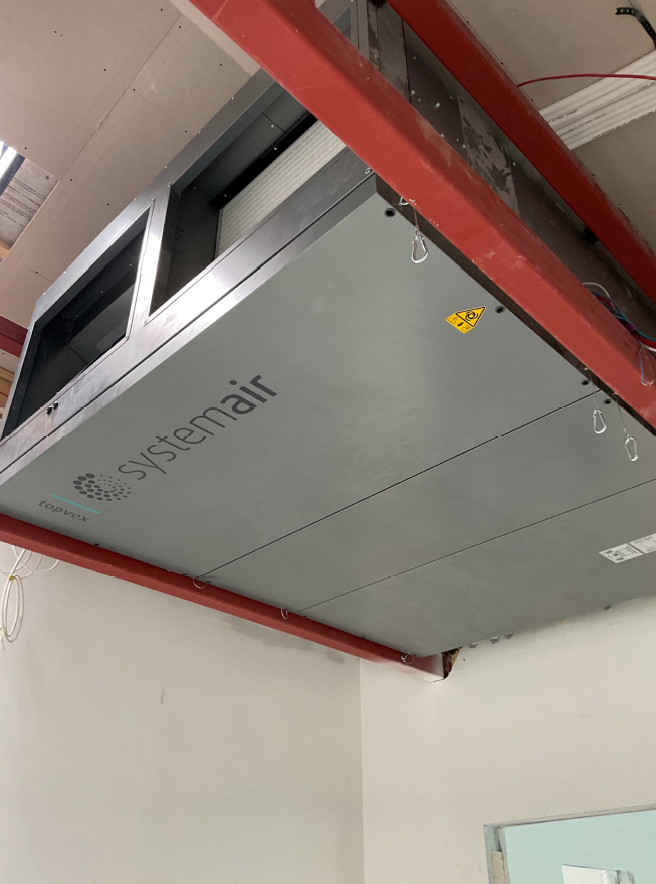

Samstæður komnar upp og uppsetning lagna, lofttúða og stokka í gangi.


Frágangur utanhúss:
Verktaki er að klæða húsið að utan.


Lóðarfrágangur:

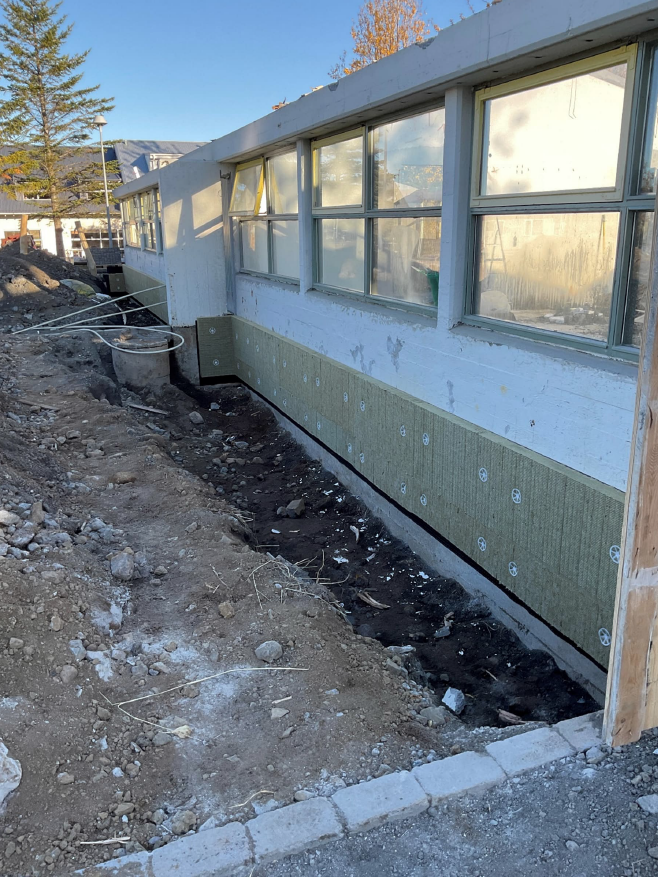

Verktaki hefur lagt snjóbræðslu og hellulagt að sunnanverður og er að vinna í lóð að norðanverðu.

Hver koma að verkinu?

Verkkaupi

Reykjavíkurborg

Aðalverktaki

K16 ehf

Byggingarstjórn og eftirlit

Verkís Verkfræðistofa
Síðast uppfært 09.03.2026
