Úlfarsárdalur – Stækkun hverfis – Yfirborðsfrágangur 2025

Verkið felst í yfirborðsfrágangi og eftirstöðvum í Úlfarsárdal.
Framkvæmdatími: Júlí 2025 - Júní 2026
Undirbúningur
Undirbúningur
Í framkvæmd
Í framkvæmd
Lokið
Lokið

Myndir

Hvað verður gert?

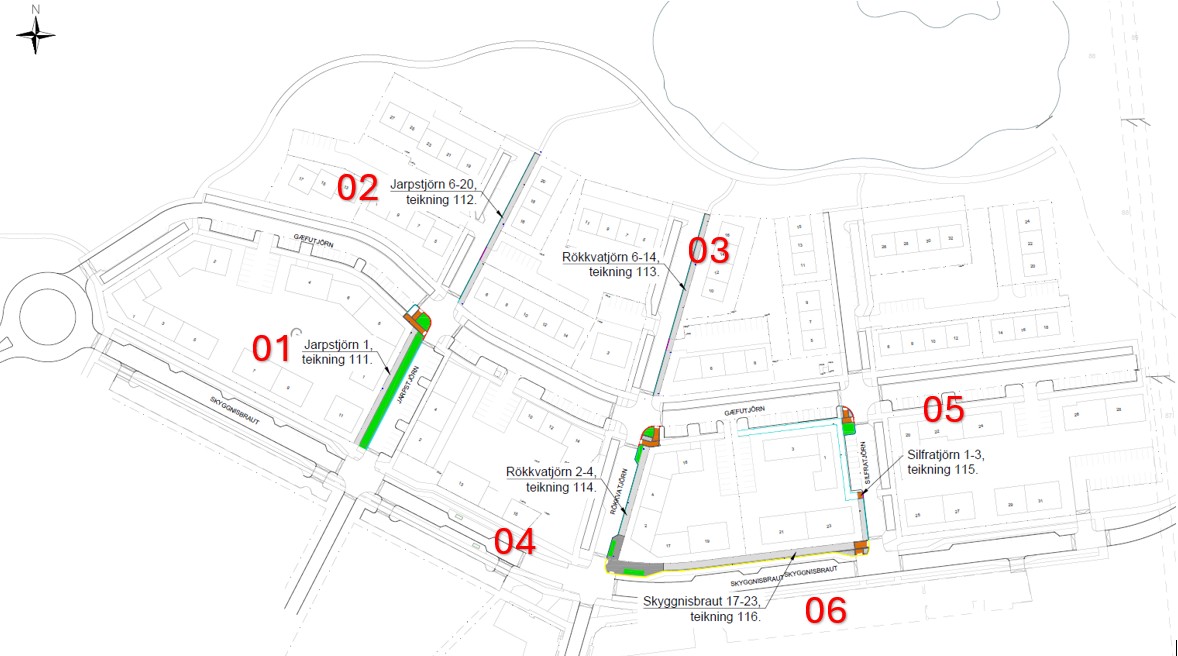

Framkvæmdunum er skipt í sex svæði:

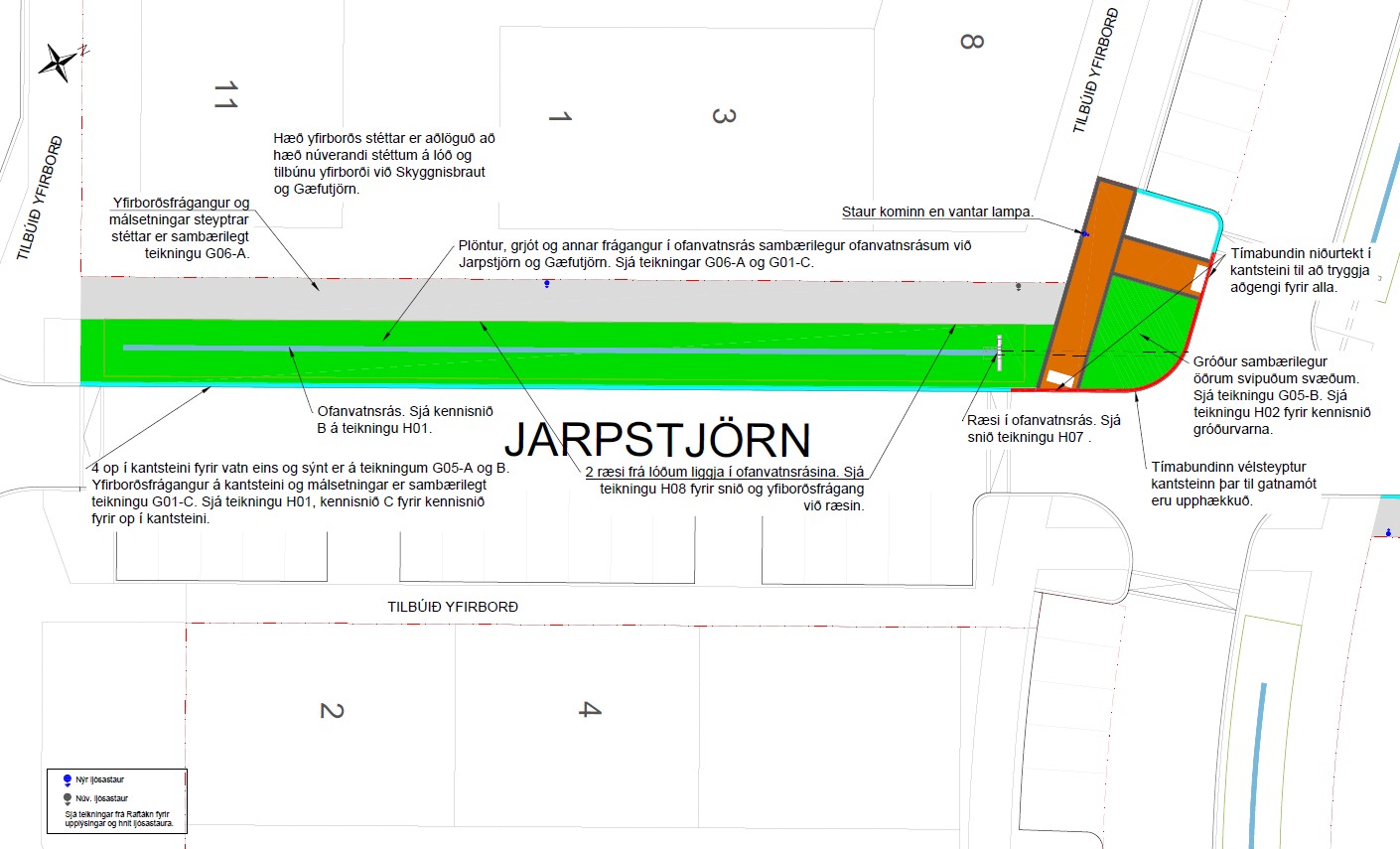

Svæði 1  Jarpstjörn 1:
Yfirborðsfrágangur skv teikningu 111 ásamt undirteikningum

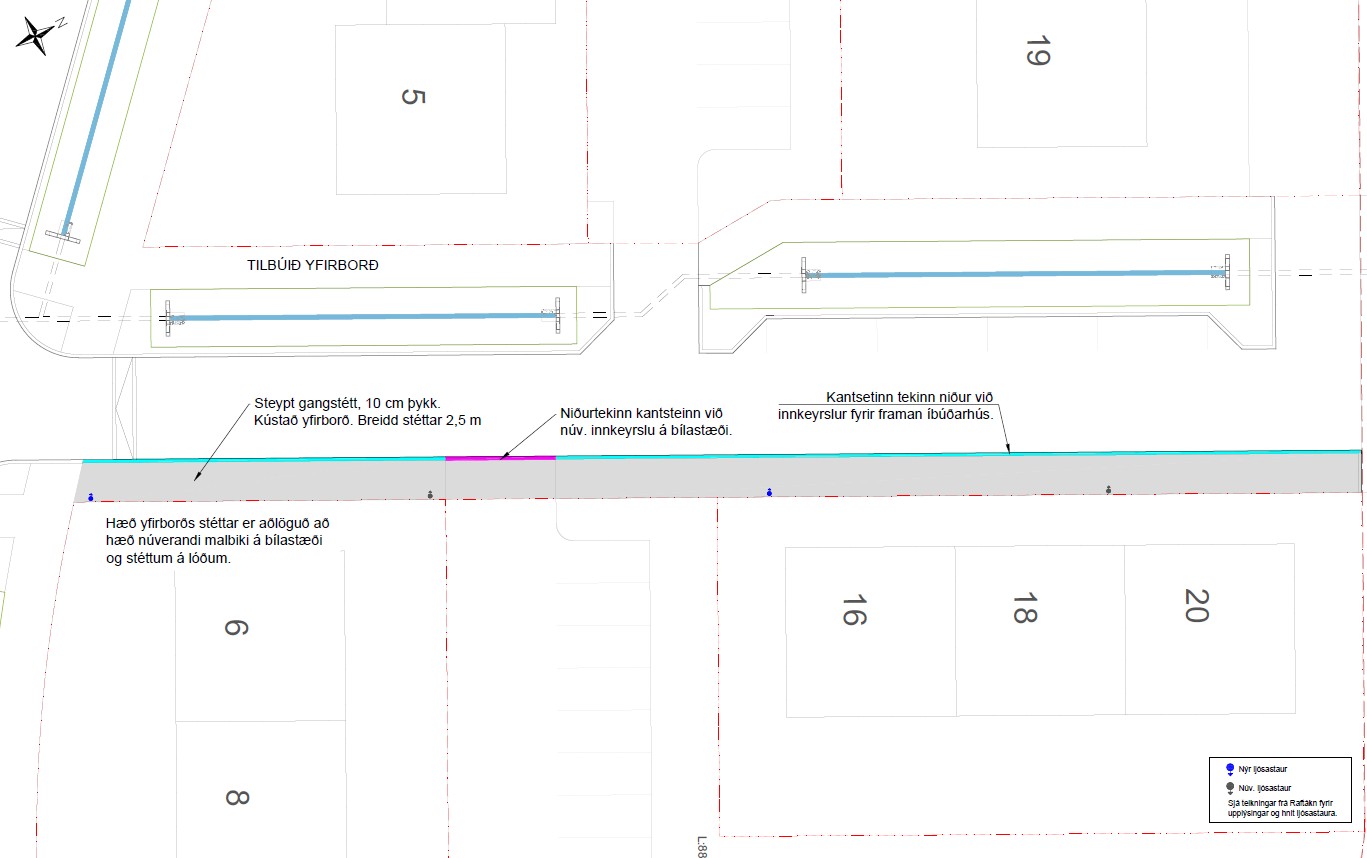

Svæði 2  Jarpstjörn 6-20:
Yfirborðsfrágangur skv teikningu 112 ásamt undirteikningum

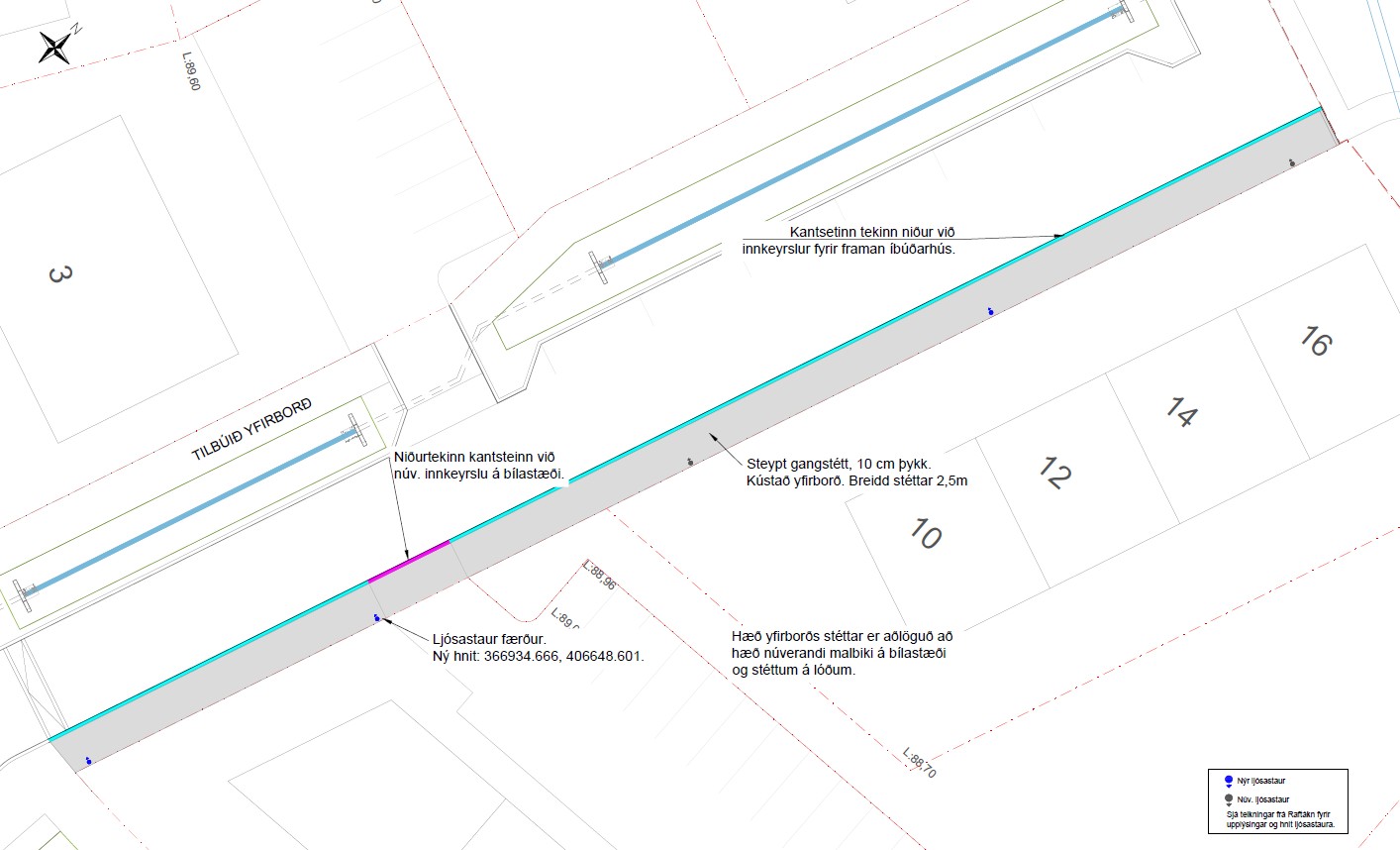

Svæði 3  Rökkvatjörn 6-14:
Yfirborðsfrágangur skv teikningu 113 ásamt undirteikningum

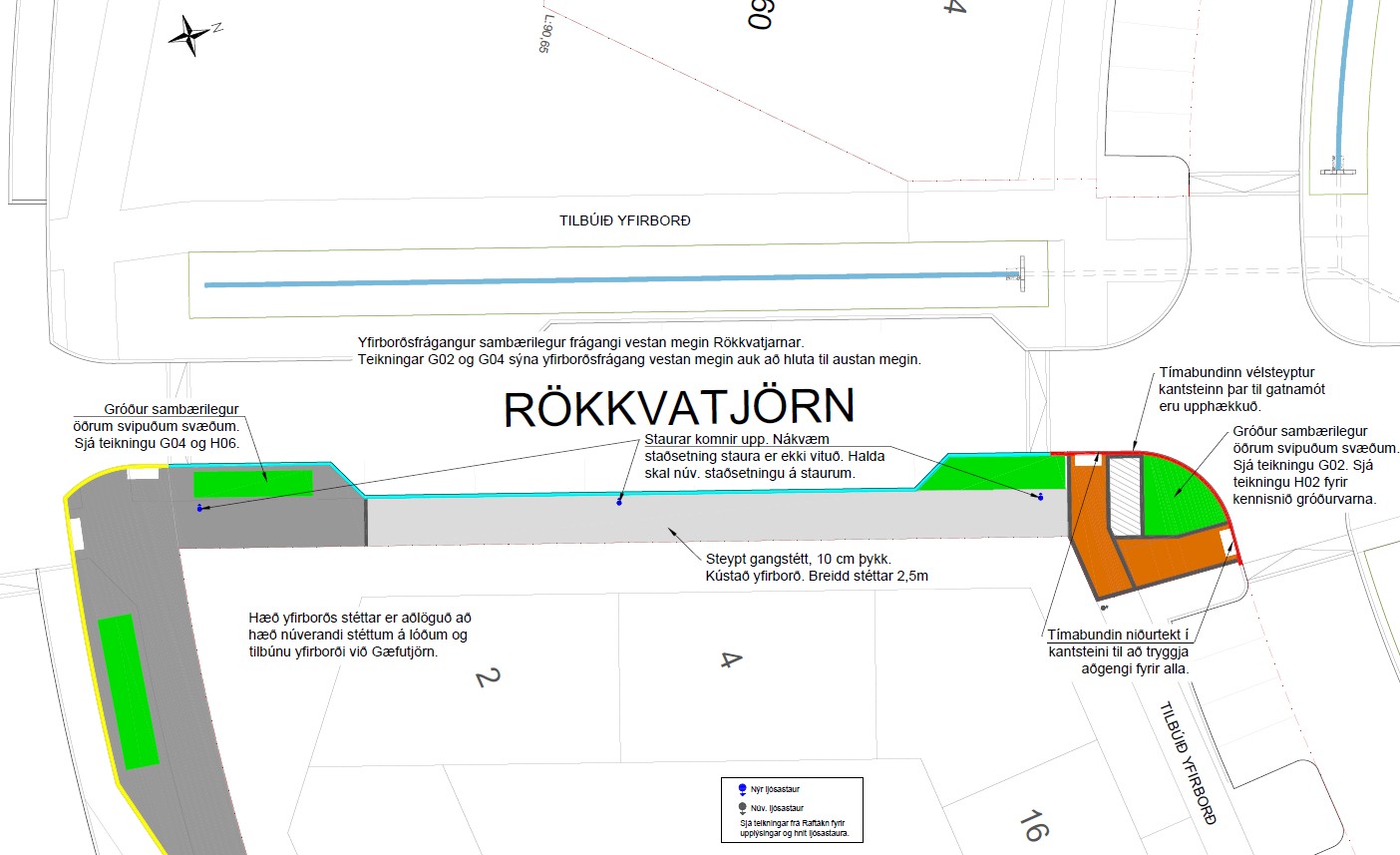

Svæði 4  Rökkvatjörn 2-4:
Yfirborðsfrágangur skv teikningu 114 ásamt undirteikningum

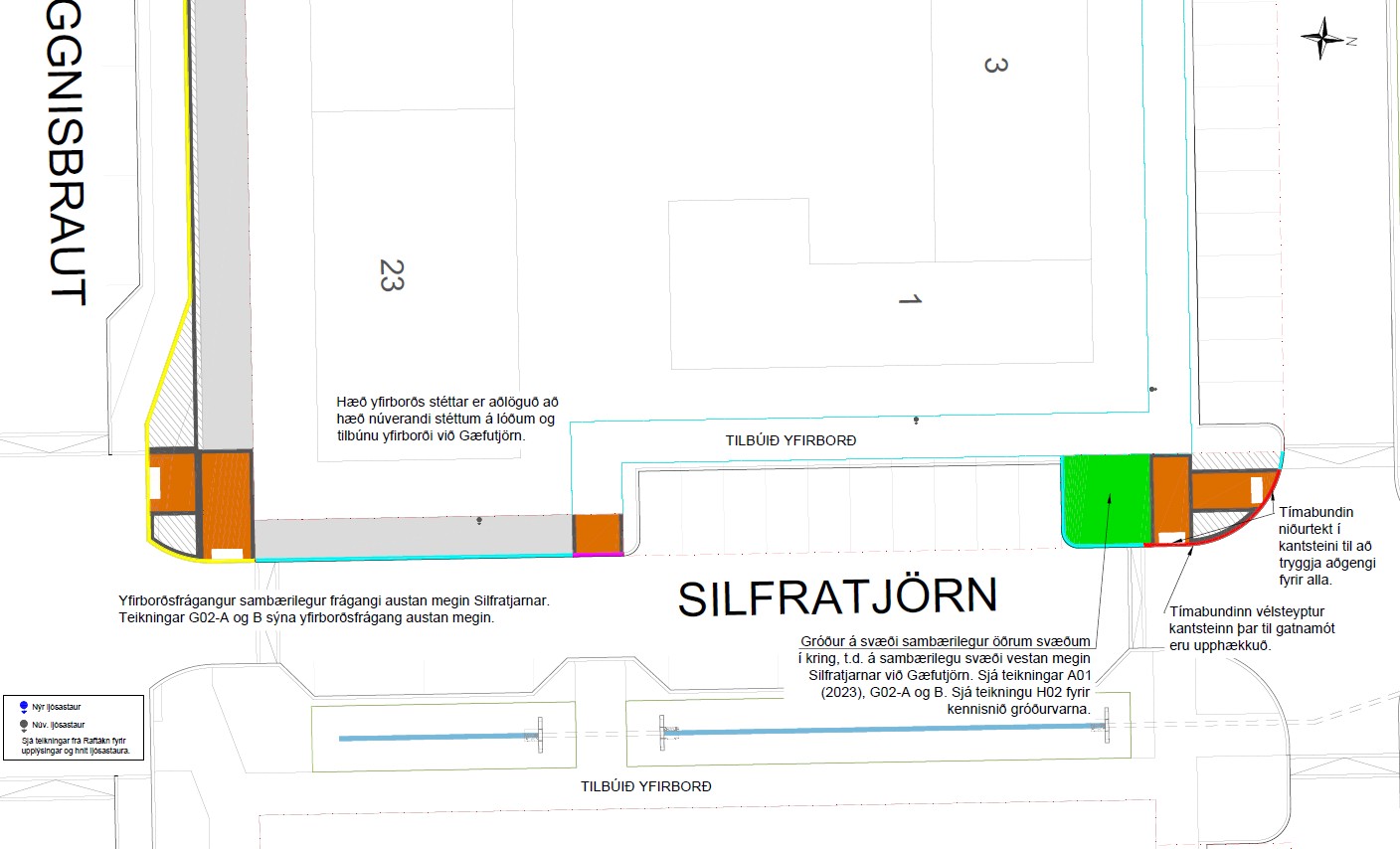

Svæði 5  Silfratjörn 1-3:
Yfirborðsfrágangur skv teikningu 115 ásamt undirteikningum

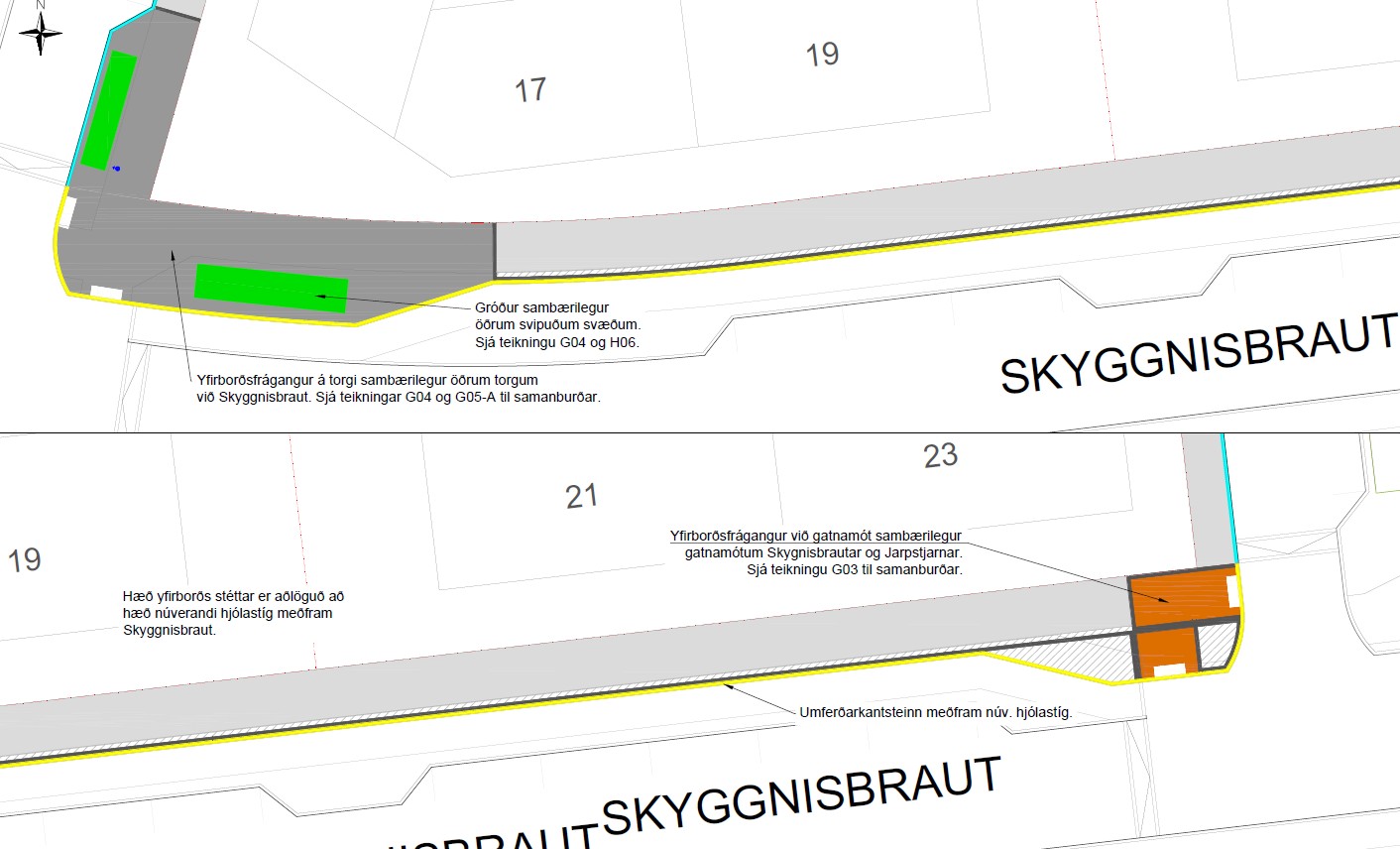

Svæði 6  Skyggnisbraut 17-23:
Yfirborðsfrágangur skv teikningu 116 ásamt undirteikningum



(vfsp16162)

Hvernig gengur?

Apríl 2026

Verktakinn á eftir töluverða vinnu á svæðinu. Reiknað er með að verkinu ljúki í lok júní 2026.

nóvember 2025

Ýmsar tafir hafa verið hjá verktaka við framkvæmdir.  Við erum að vinna nýja verkáætlun og setjum hér inn upplýsingar þegar við höfum nánari fréttir.

september 2025

Verkið er langt komið og gengur samkvæmt áætlun.

Hver koma að verkinu?

Verkkaupi

USK Reykjavíkurborg
Verkefnisstjóri USK
Ásgeir Marinó Rudolfsson

Eftirlit framkvæmda

Baldvin Jónbjarnarson
Verkfræðistofan Efla

Skýring

Ýmsar seinkanir hafa orðið í verkinu

Verkið tilheyrir Vfsp 16162

Síðast uppfært 24.04.2026
