Gylfaflöt - Yfirborðsfrágangur 2026

Verkið felst í megindráttum í gerð gangstétta. Innifalið er afmörkun með kantsteini, þökulagning en einnig skal ganga frá gangstéttum með steypu og hellulögn. Á einum stað er gert ráð fyrir að mögulega þurfi að jarðvegsskipta. Einnig skulu ljósastaurar uppsettir. (verðfyrirspurn 16294)
Framkvæmdatími apríl 2026 - desember 2026
Undirbúningur
Undirbúningur
Í framkvæmd
Í framkvæmd
Lokið
Lokið

Myndir

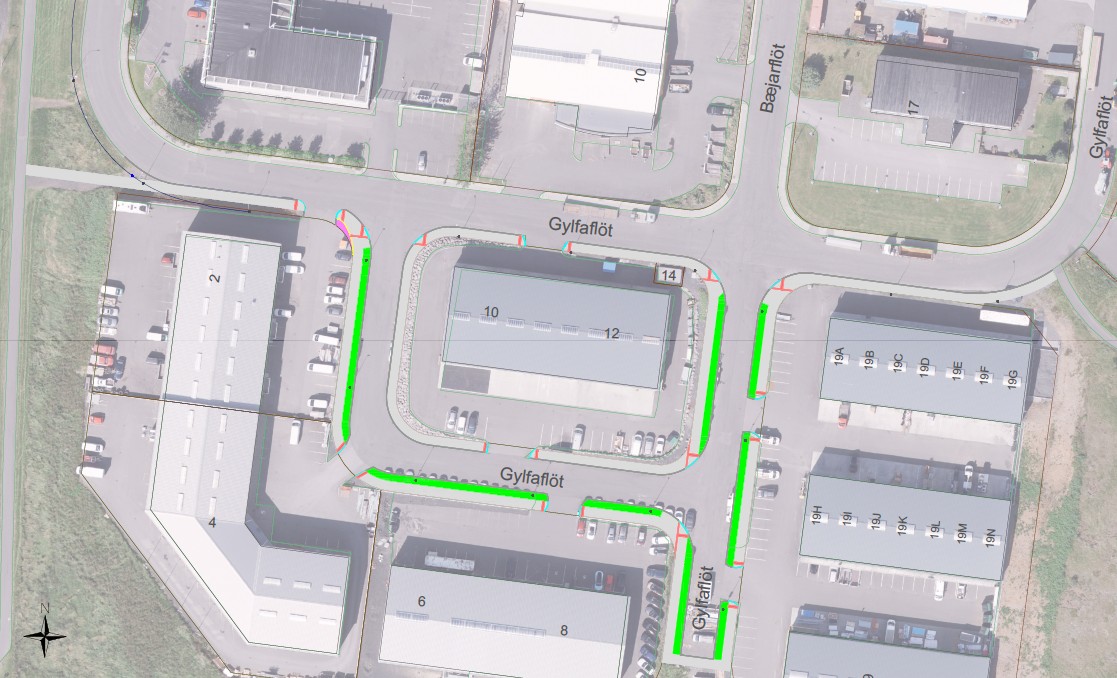

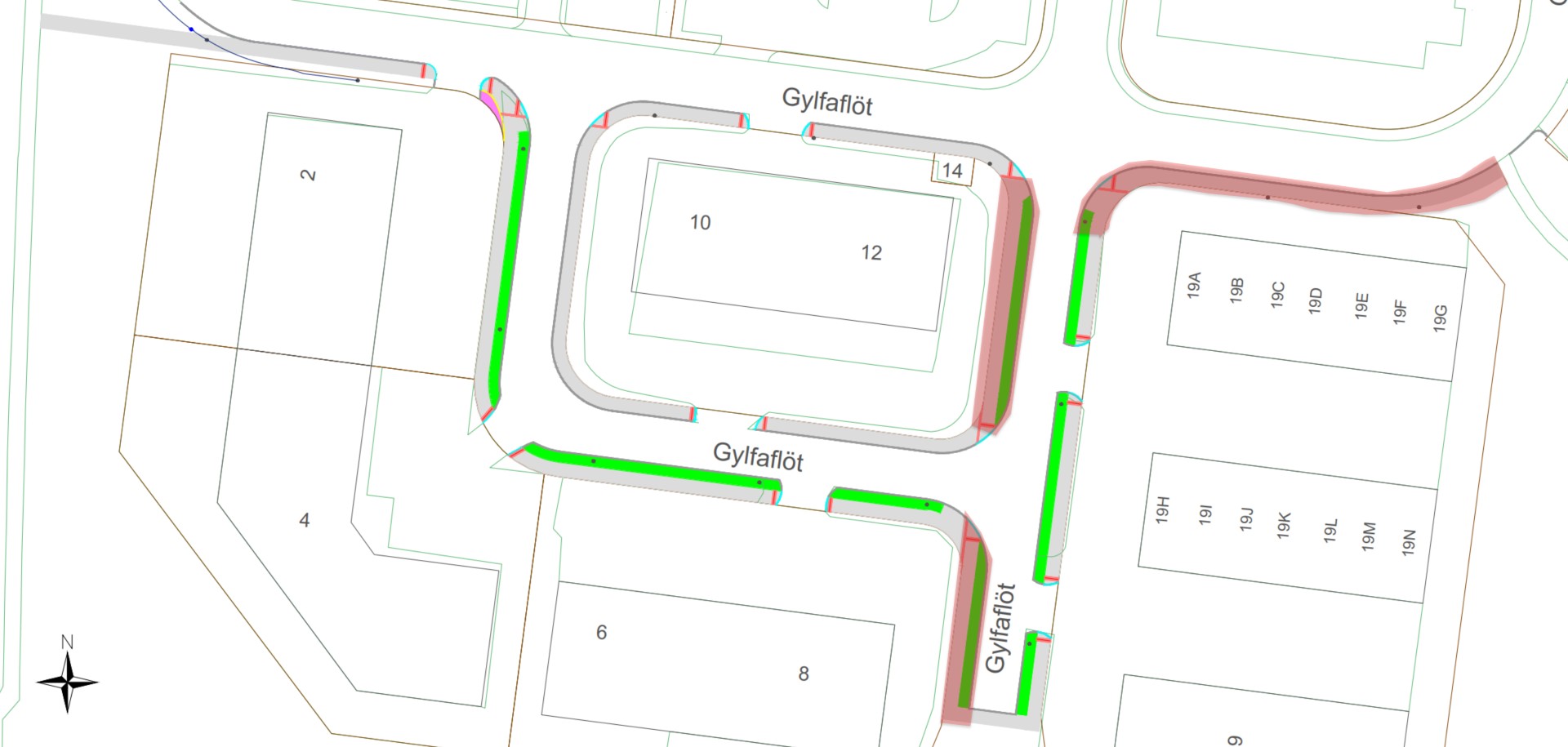

Hvað verður gert?

Verkið felst í megindráttum í gerð gangstétta. Innifalið er afmörkun með kantsteini, þökulagning en einnig skal ganga frá gangstéttum með steypu og hellulögn. Á einum stað er gert ráð fyrir að mögulega þurfi að jarðvegsskipta. Einnig skulu ljósastaurar uppsettir.

Hvernig gengur?

Maí 2026

Framkvæmdir byrja á næstu vikum.  Fyrirtæki og aðrir sem eru með bíla og annan búnað á verksvæðinu eru beðnir um að gera ráðstafanir og færa bíla og tæki þannig að verktaki komist að  framkvæmdasvæðinu.  Gögn og teikningar yfir verkið eru neðst á þessari vefsíðu merkt tengt efni.

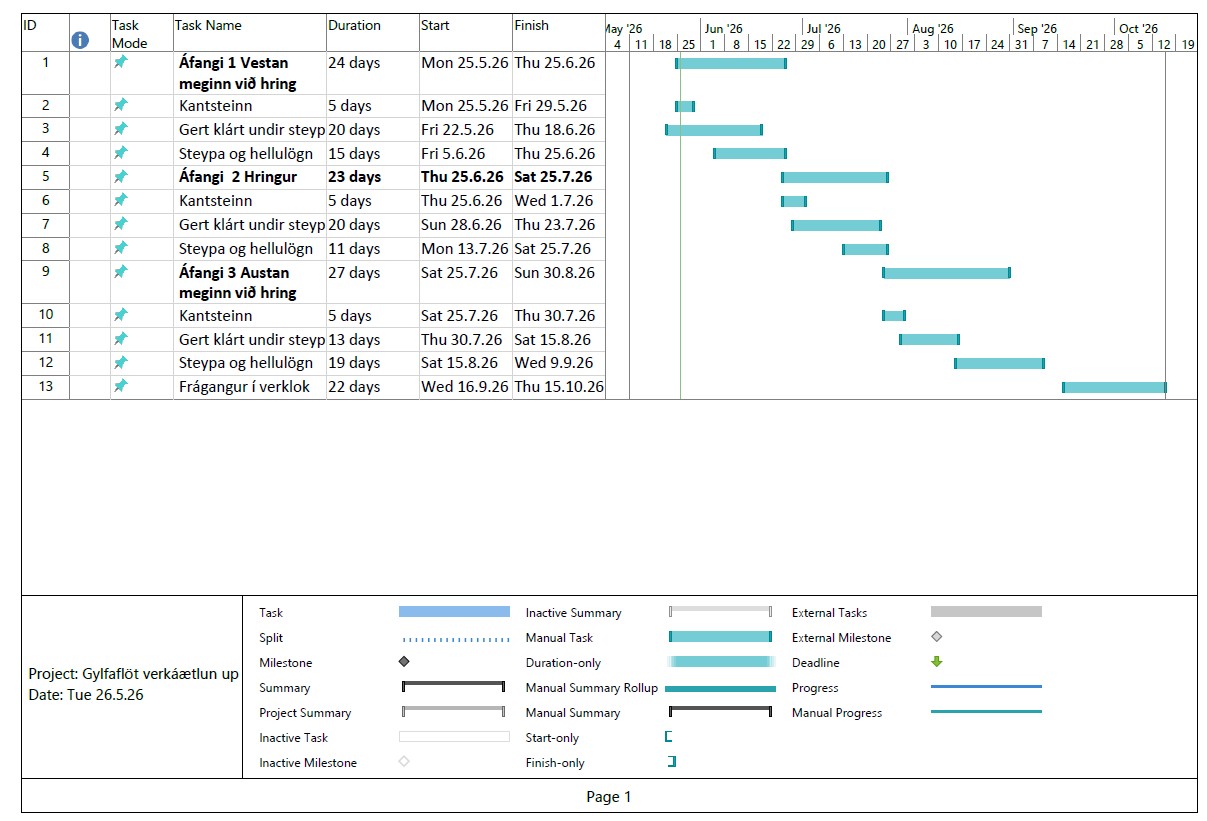

Nánari upplýsingar varðandi framgang verksins og verkáætlun verða sett hér inn á vefsíðuna þegar nær dregur.

Apríl 2026

Verkið er í fyrirspurnarfasa

Hver koma að verkinu?

Verkkaupi

USK Reykjavíkurborg
Verkefnisstjóri USK
Ásgeir Marinó Rudolfsson

Eftirlit framkvæmda

Valtýr Már Hákonarson
Verkeftirlit

Alma verk ehf

Alfreð Gunnarsson
Síðast uppfært 06.05.2026
